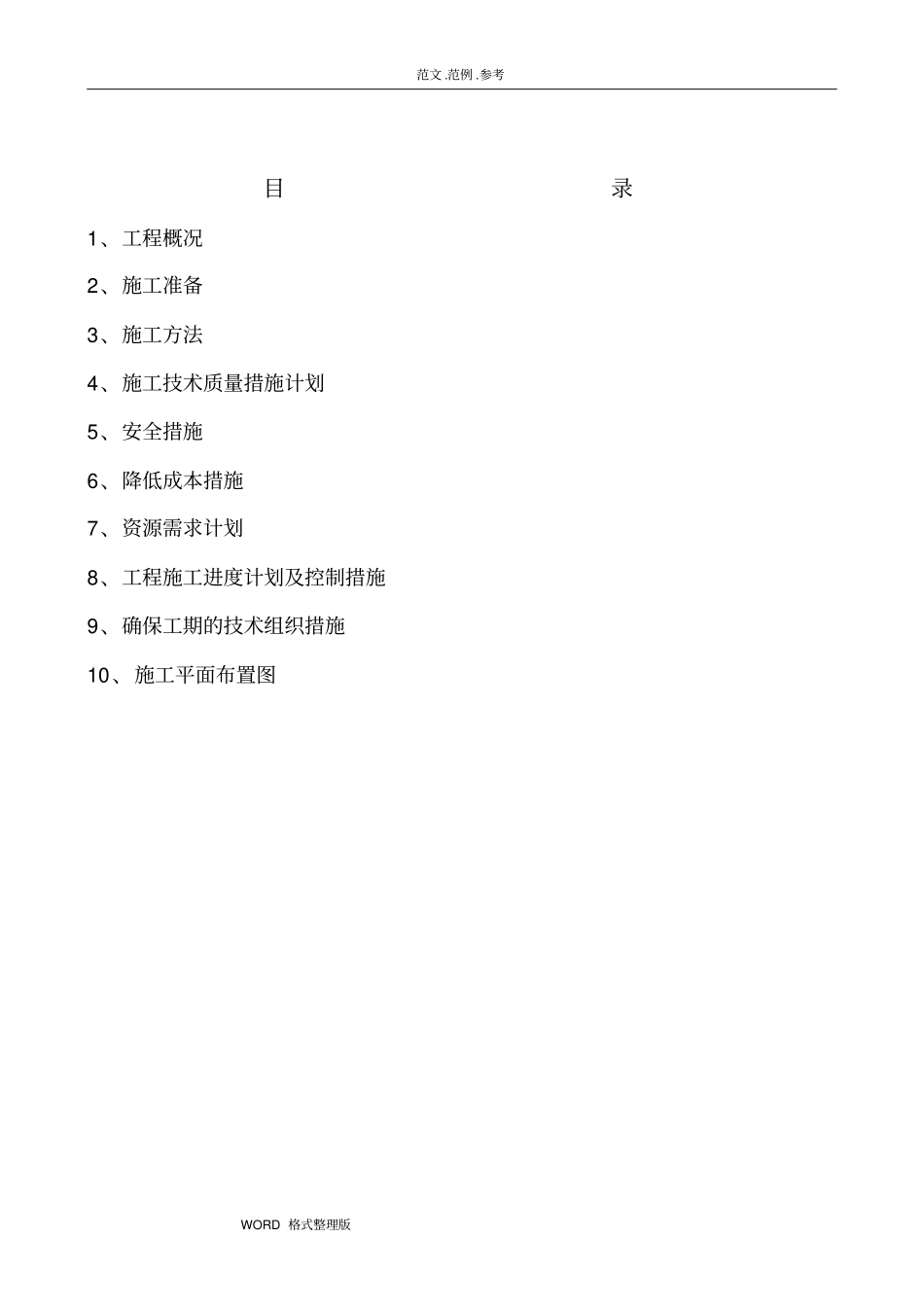

参考WORD 格式整理版目录1、工程概况2、施工准备3、施工方法4、施工技术质量措施计划5、安全措施6、降低成本措施7、资源需求计划8、工程施工进度计划及控制措施9、确保工期的技术组织措施10、施工平面布置图范文

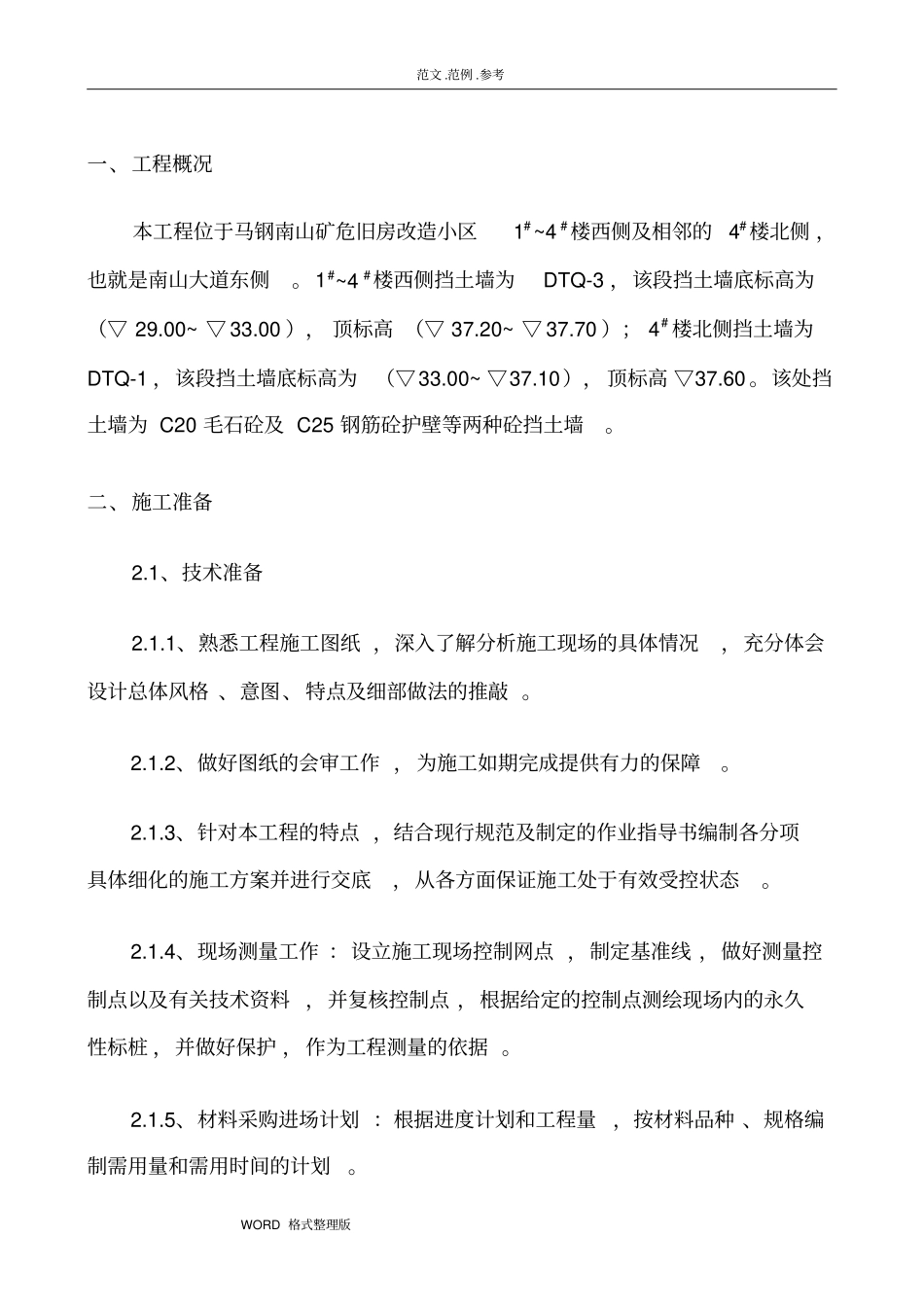

参考WORD 格式整理版一、工程概况本工程位于马钢南山矿危旧房改造小区1#~4 #楼西侧及相邻的4#楼北侧 ,也就是南山大道东侧
1#~4 #楼西侧挡土墙为DTQ-3 ,该段挡土墙底标高为(▽ 29
00~ ▽ 33
00 ), 顶标高 (▽ 37
20~ ▽ 37
70 ); 4# 楼北侧挡土墙为DTQ-1 ,该段挡土墙底标高为(▽33
00~ ▽37
10), 顶标高 ▽37
该处挡土墙为 C20 毛石砼及 C25 钢筋砼护壁等两种砼挡土墙
二、施工准备2
1、技术准备2
1、熟悉工程施工图纸 ,深入了解分析施工现场的具体情况,充分体会设计总体风格 、意图、特点及细部做法的推敲
2、做好图纸的会审工作 ,为施工如期完成提供有力的保障
3、针对本工程的特点 ,结合现行规范及制定的作业指导书编制各分项具体细化的施工方案并进行交底,从各方面保证施工处于有效受控状态
4、现场测量工作 :设立施工现场控制网点 ,制定基准线 ,做好测量控制点以及有关技术资料 ,并复核控制点 ,根据给定的控制点测绘现场内的永久性标桩 ,并做好保护 ,作为工程测量的依据
5、材料采购进场计划 :根据进度计划和工程量,按材料品种 、规格编制需用量和需用时间的计划
参考WORD 格式整理版2

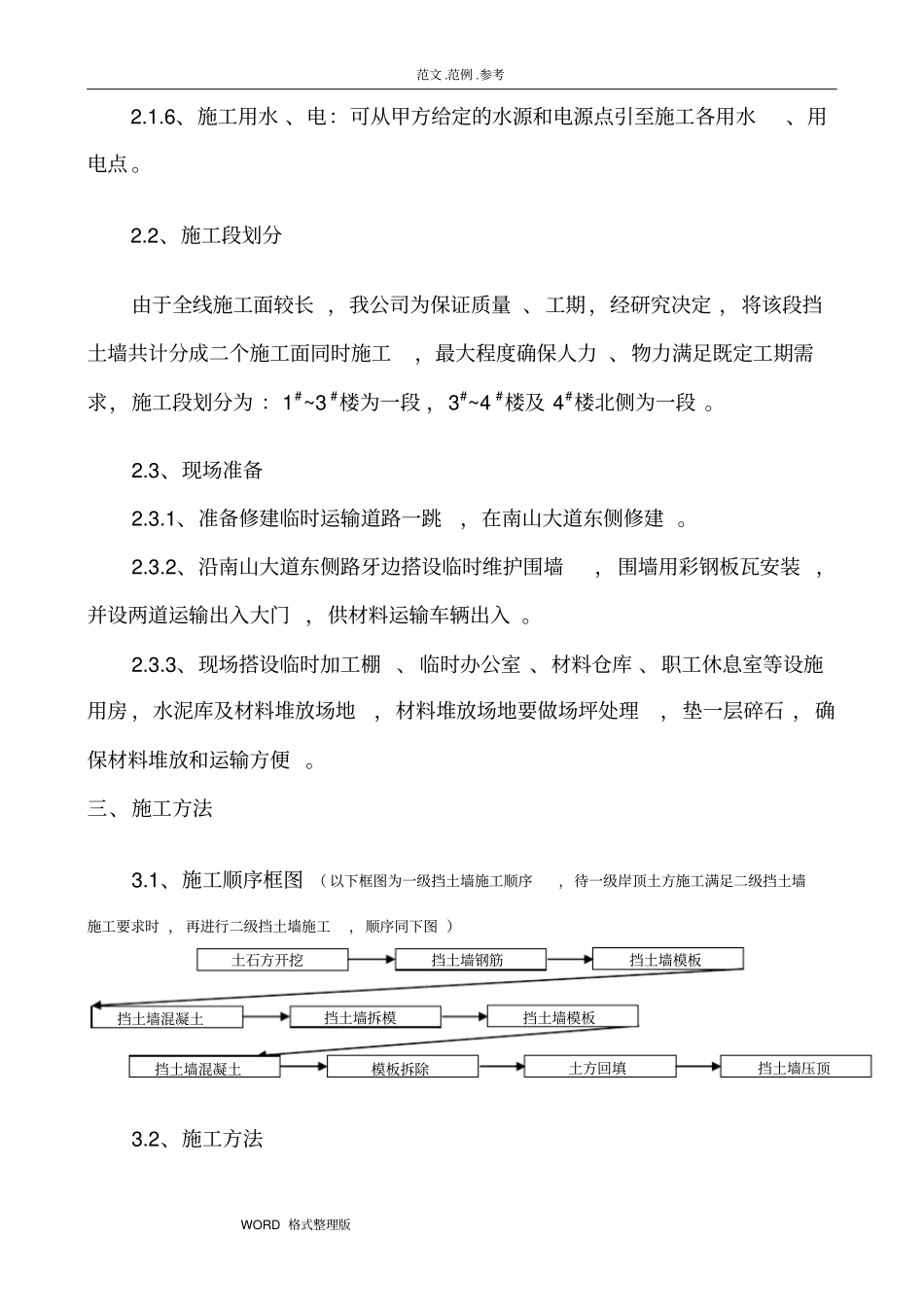

6、施工用水 、电:可从甲方给定的水源和电源点引至施工各用水、用电点
2、施工段划分由于全线施工面较长 ,我公司为保证质量 、工期,经研究决定 ,将该段挡土墙共计分成二个施工面同时施工,最大程度确保人力 、物
