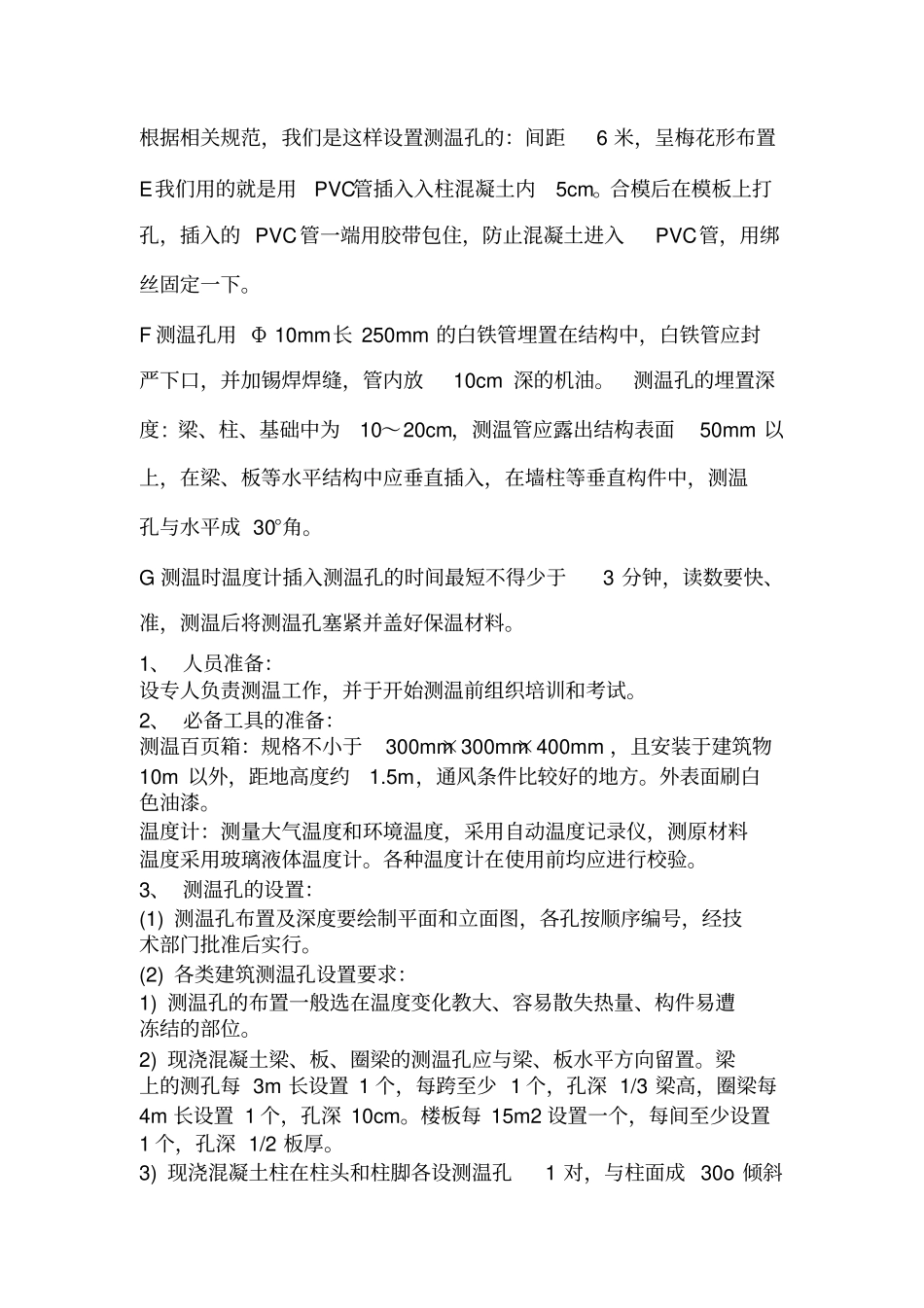

根据相关规范,我们是这样设置测温孔的:间距6 米,呈梅花形布置E我们用的就是用PVC管插入入柱混凝土内5cm
合模后在模板上打孔,插入的 PVC管一端用胶带包住,防止混凝土进入PVC管,用绑丝固定一下
F 测温孔用 Φ 10mm长 250mm 的白铁管埋置在结构中,白铁管应封严下口,并加锡焊焊缝,管内放10cm 深的机油
测温孔的埋置深度: 梁、柱、基础中为10~20cm,测温管应露出结构表面50mm 以上,在梁、板等水平结构中应垂直插入,在墙柱等垂直构件中,测温孔与水平成 30°角
G 测温时温度计插入测温孔的时间最短不得少于3 分钟,读数要快、准,测温后将测温孔塞紧并盖好保温材料
1、 人员准备:设专人负责测温工作,并于开始测温前组织培训和考试
2、 必备工具的准备:测温百页箱:规格不小于300mm×300mm×400mm ,且安装于建筑物10m 以外,距地高度约1
5m,通风条件比较好的地方
外表面刷白色油漆
温度计:测量大气温度和环境温度,采用自动温度记录仪,测原材料温度采用玻璃液体温度计
各种温度计在使用前均应进行校验
3、 测温孔的设置:(1) 测温孔布置及深度要绘制平面和立面图,各孔按顺序编号,经技术部门批准后实行
(2) 各类建筑测温孔设置要求:1) 测温孔的布置一般选在温度变化教大、容易散失热量、构件易遭冻结的部位
2) 现浇混凝土梁、板、圈梁的测温孔应与梁、板水平方向留置
梁上的测孔每 3m 长设置 1 个,每跨至少 1 个,孔深 1/3 梁高,圈梁每4m 长设置 1 个,孔深 10cm
楼板每 15m2 设置一个,每间至少设置1 个,孔深 1/2 板厚
3) 现浇混凝土柱在柱头和柱脚各设测温孔1 对,与柱面成 30o 倾斜角
孔深 1/2 柱端面成 30o 倾斜角
4) 预制框架现浇柱头,每个柱上端接头设测温孔1 个,孔深为1/2混凝土接头高度
