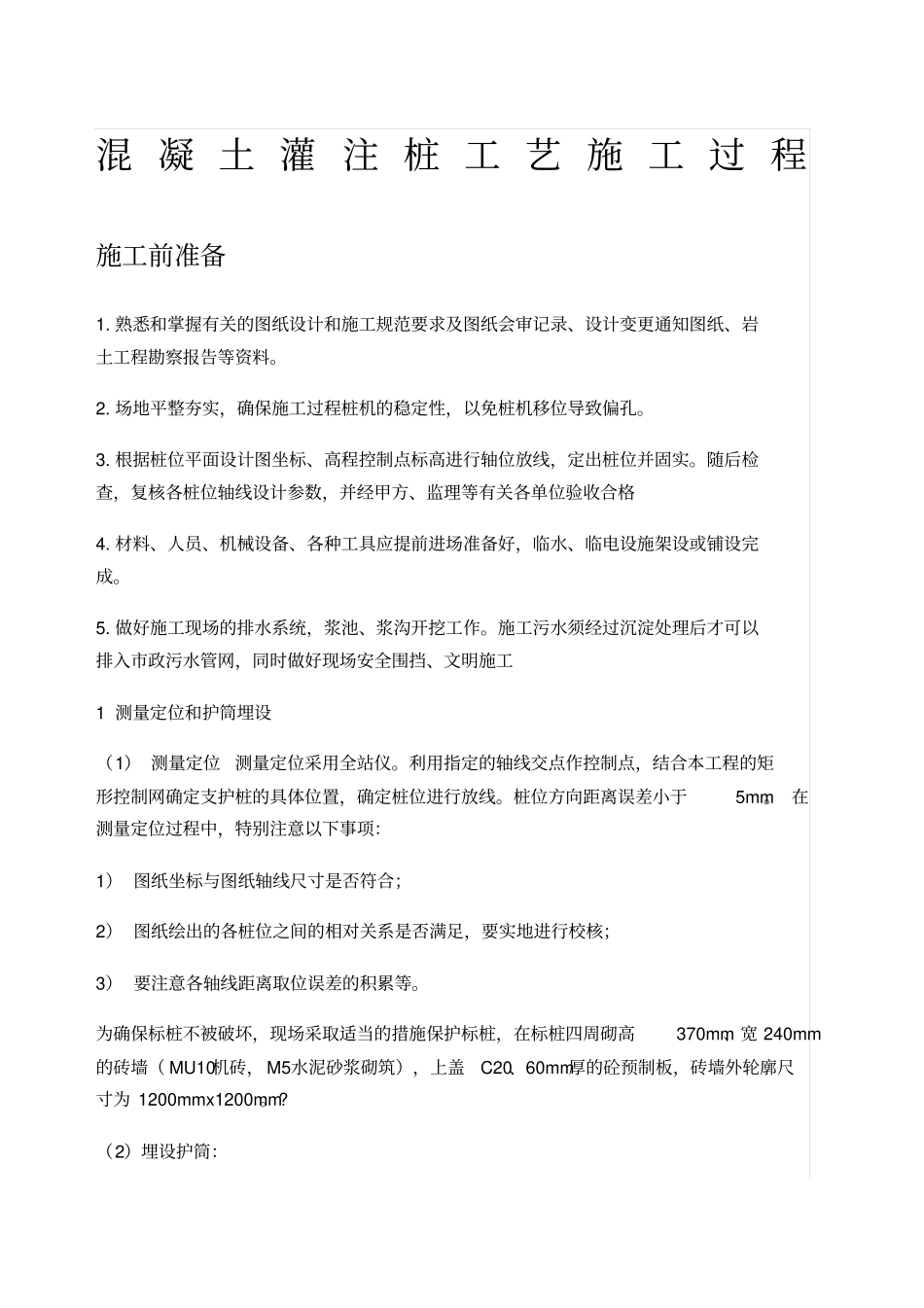

混 凝 土 灌 注 桩 工 艺 施 工 过 程施工前准备1

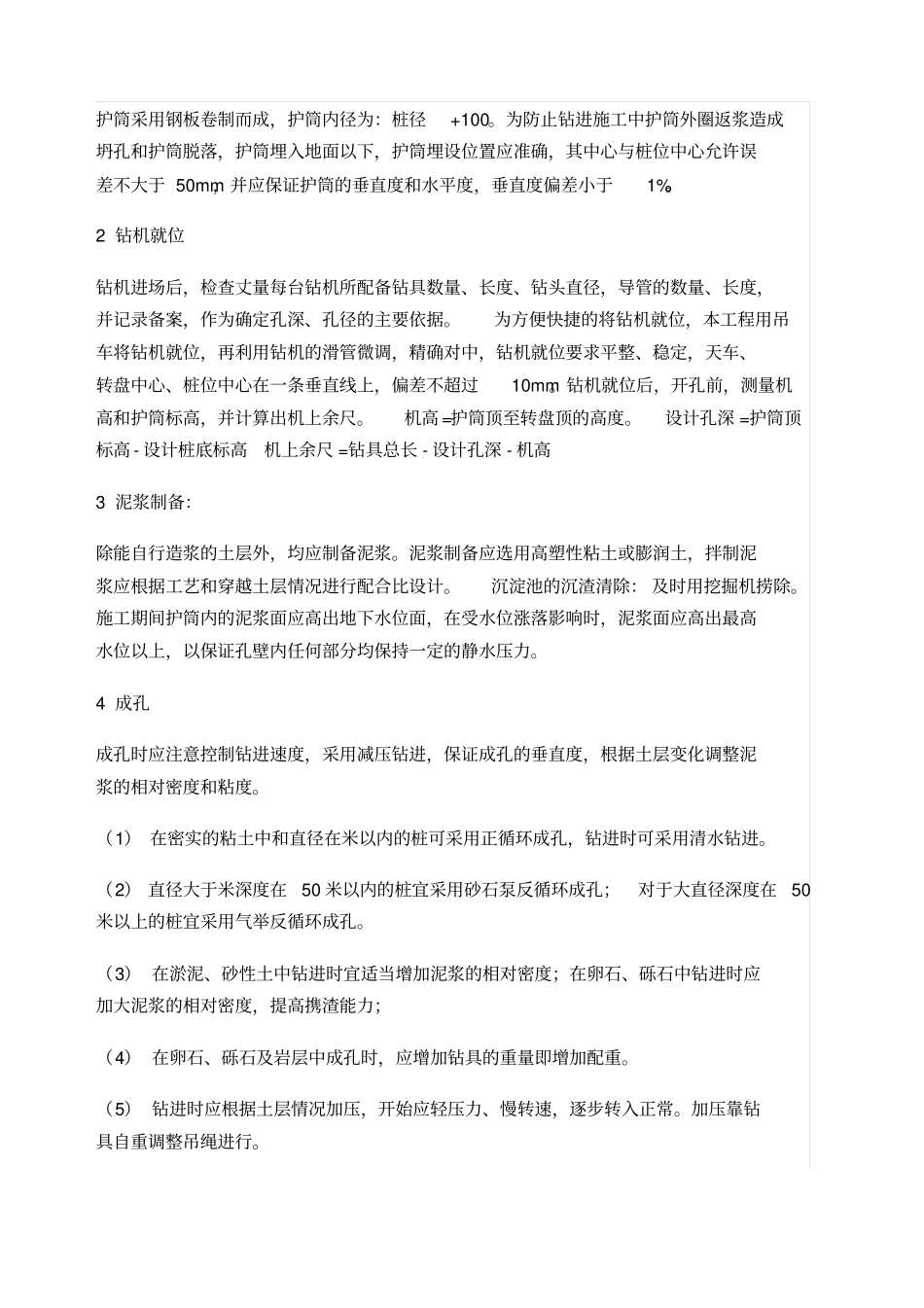

熟悉和掌握有关的图纸设计和施工规范要求及图纸会审记录、设计变更通知图纸、岩土工程勘察报告等资料
场地平整夯实,确保施工过程桩机的稳定性,以免桩机移位导致偏孔
根据桩位平面设计图坐标、高程控制点标高进行轴位放线,定出桩位并固实

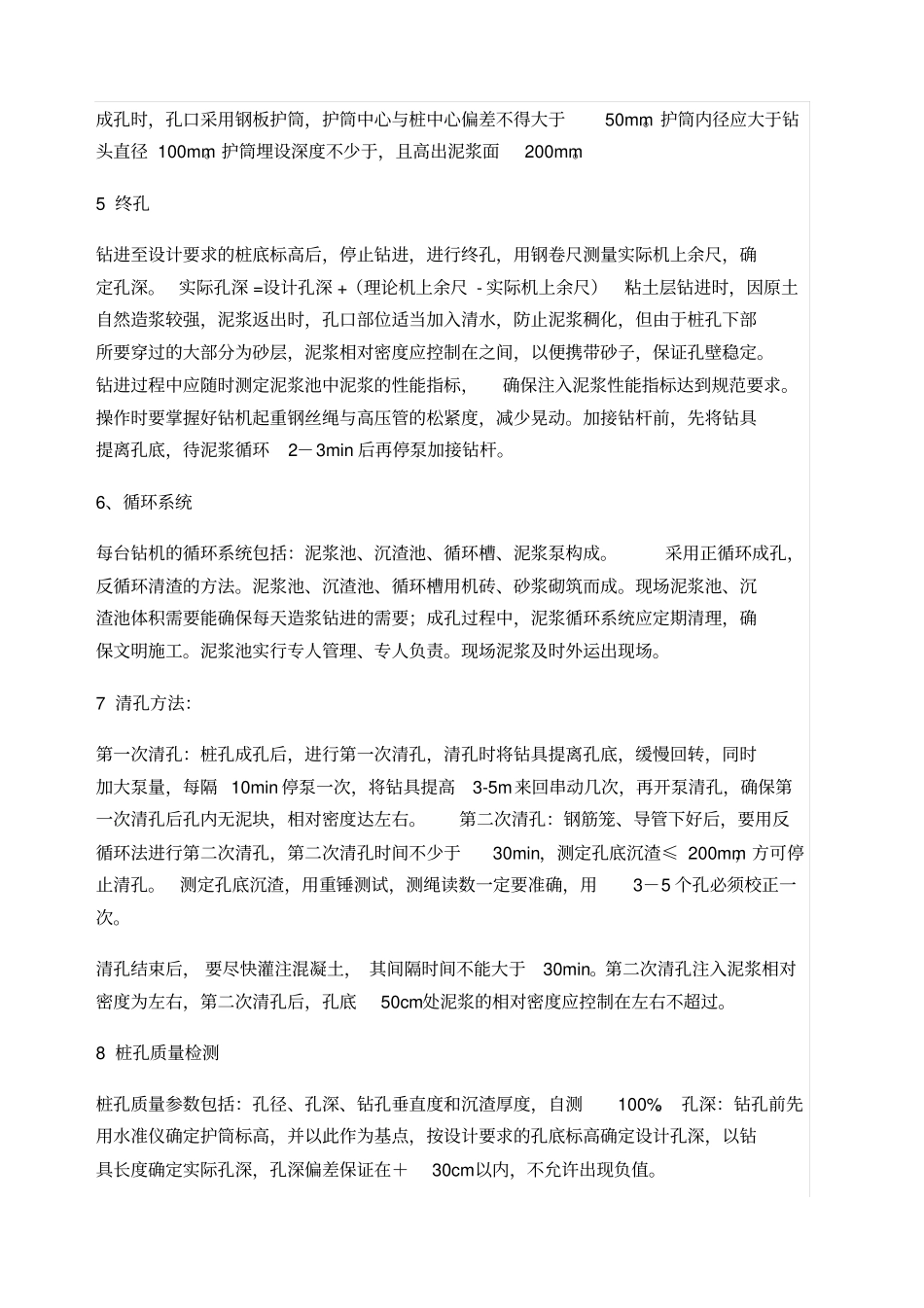

随后检查,复核各桩位轴线设计参数,并经甲方、监理等有关各单位验收合格4
材料、人员、机械设备、各种工具应提前进场准备好,临水、临电设施架设或铺设完成
做好施工现场的排水系统,浆池、浆沟开挖工作
施工污水须经过沉淀处理后才可以排入市政污水管网,同时做好现场安全围挡、文明施工1 测量定位和护筒埋设(1) 测量定位测量定位采用全站仪
利用指定的轴线交点作控制点,结合本工程的矩形控制网确定支护桩的具体位置,确定桩位进行放线
桩位方向距离误差小于5mm
在测量定位过程中,特别注意以下事项:1) 图纸坐标与图纸轴线尺寸是否符合;2) 图纸绘出的各桩位之间的相对关系是否满足,要实地进行校核;3) 要注意各轴线距离取位误差的积累等
为确保标桩不被破坏,现场采取适当的措施保护标桩,在标桩四周砌高370mm、宽 240mm的砖墙( MU10机砖, M5水泥砂浆砌筑),上盖C20、60mm厚的砼预制板,砖墙外轮廓尺寸为 1200mmx1200mm
(2)埋设护筒:护筒采用钢板卷制而成,护筒内径为:桩径+100
为防止钻进施工中护筒外圈返浆造成坍孔和护筒脱落,护筒埋入地面以下,护筒埋设位置应准确,其中心与桩位中心允许误差不大于 50mm,并应保证护筒的垂直度和水平度,垂直度偏差小于1%
2 钻机就位钻机进场后,检查丈量每台钻机所配备钻具数量、长度、钻头直径,导管的数量、长度,并记录备案,作为确定孔深、孔径的主要依据
为方便快捷的将钻机就位,本工程用吊车将钻机就位,再利用钻机的滑管微调,精确对
