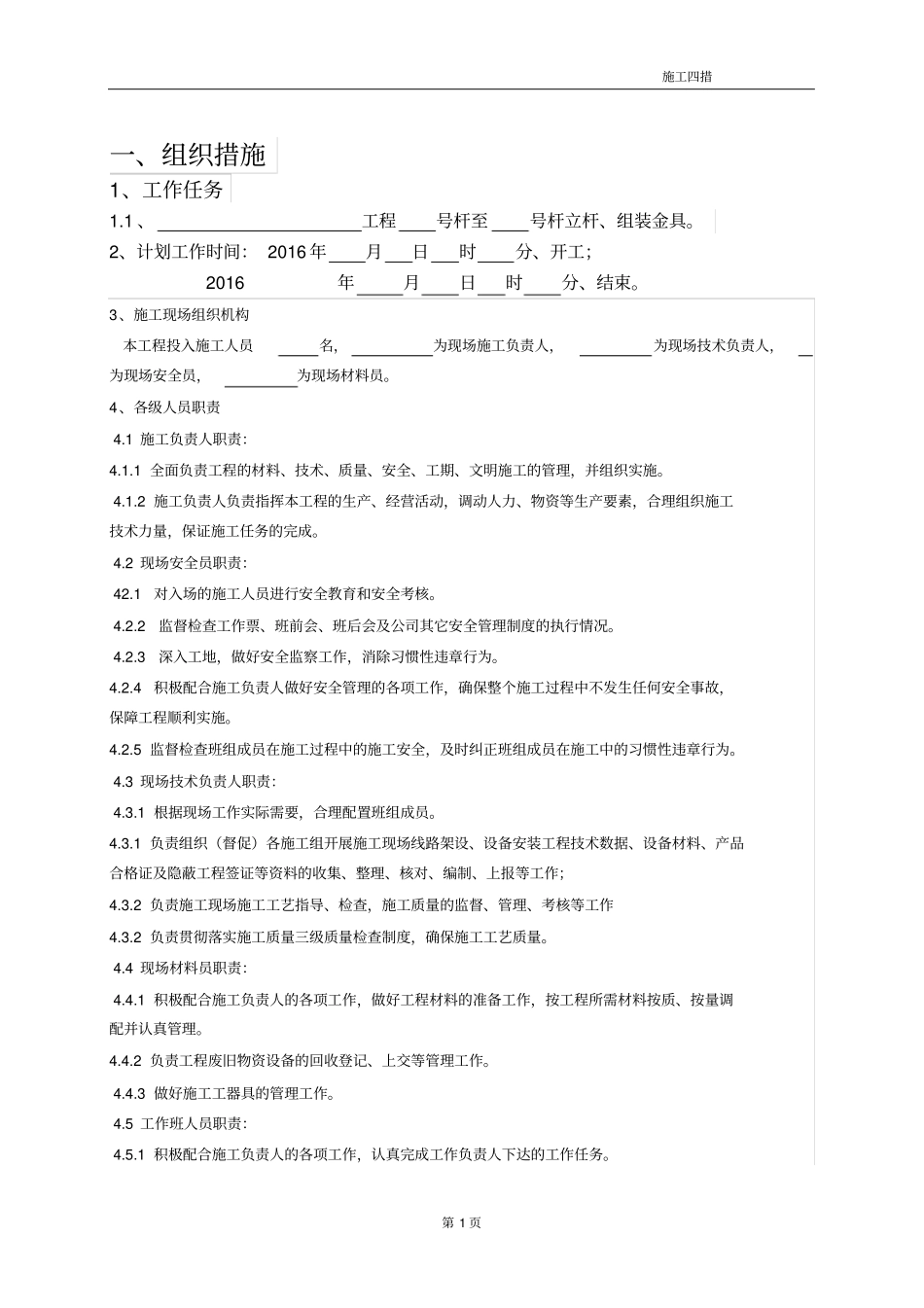

施工四措工程混凝土电杆组立及金具安装施工四措施编制:审核:批准:贵州富南电力咨询有限公司2016 年月日施工四措第 1 页一、组织措施1、工作任务1.1 、工程号杆至号杆立杆、组装金具。2、计划工作时间: 2016 年月日时分、开工; 2016年月日时分、结束。3、施工现场组织机构本工程投入施工人员名,为现场施工负责人,为现场技术负责人,为现场安全员,为现场材料员。4、各级人员职责 4.1 施工负责人职责:4.1.1 全面负责工程的材料、技术、质量、安全、工期、文明施工的管理,并组织实施。 4.1.2 施工负责人负责指挥本工程的生产、经营活动,调动人力、物资等生产要素,合理组织施工技术力量,保证施工任务的完成。 4.2 现场安全员职责: 42.1 对入场的施工人员进行安全教育和安全考核。 4.2.2 监督检查工作票、班前会、班后会及公司其它安全管理制度的执行情况。 4.2.3 深入工地,做好安全监察工作,消除习惯性违章行为。4.2.4 积极配合施工负责人做好安全管理的各项工作,确保整个施工过程中不发生任何安全事故,保障工程顺利实施。4.2.5 监督检查班组成员在施工过程中的施工安全,及时纠正班组成员在施工中的习惯性违章行为。 4.3 现场技术负责人职责: 4.3.1 根据现场工作实际需要,合理配置班组成员。4.3.1 负责组织(督促)各施工组开展施工现场线路架设、设备安装工程技术数据、设备材料、产品合格证及隐蔽工程签证等资料的收集、整理、核对、编制、上报等工作;4.3.2 负责施工现场施工工艺指导、检查,施工质量的监督、管理、考核等工作4.3.2 负责贯彻落实施工质量三级质量检查制度,确保施工工艺质量。 4.4 现场材料员职责: 4.4.1 积极配合施工负责人的各项工作,做好工程材料的准备工作,按工程所需材料按质、按量调配并认真管理。4.4.2 负责工程废旧物资设备的回收登记、上交等管理工作。 4.4.3 做好施工工器具的管理工作。 4.5 工作班人员职责: 4.5.1 积极配合施工负责人的各项工作,认真完成工作负责人下达的工作任务。施工四措第 2 页4.5.2 对当天的工作内容,及工作任务进行分析,做到安全施工、文明施工,对工作负责、对自己、对他人负责。5、施工机具配置情况序号施工机具、安全工器具名称数量备注1 10kV 验电器支2 10kV 接地线组3 400V 接地线组4 400V 验电器只5 脚扣付6 双保险安全带付8 机动绞磨台9 运输车辆辆10 铁桩棵11 大锤把12 起重工具(葫芦3 吨)个13...
