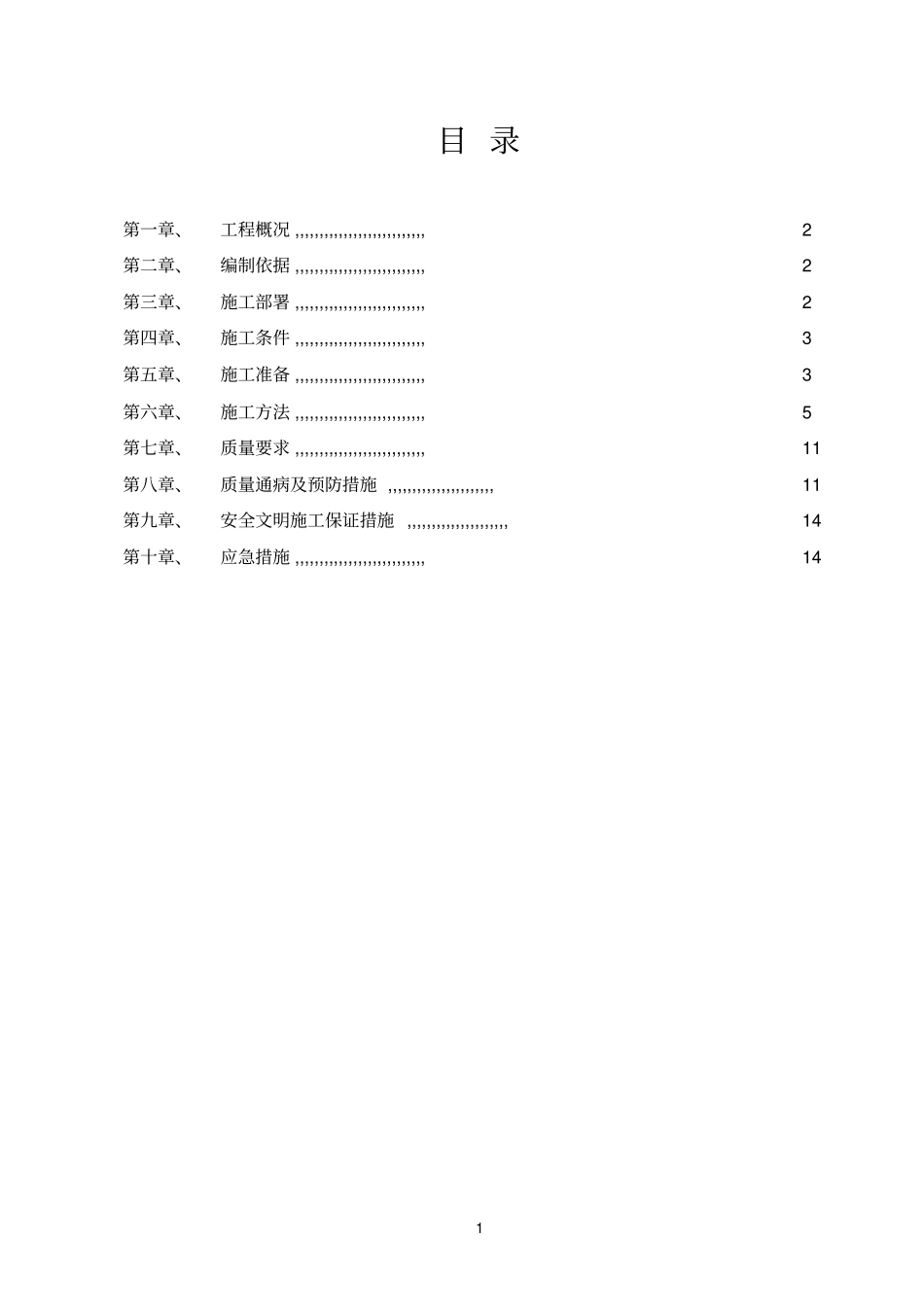

1目 录第一章、工程概况 ,,,,,,,,,,,,,,,,,,,,,,,,,,,2 第二章、编制依据 ,,,,,,,,,,,,,,,,,,,,,,,,,,,2 第三章、施工部署 ,,,,,,,,,,,,,,,,,,,,,,,,,,,2 第四章、施工条件 ,,,,,,,,,,,,,,,,,,,,,,,,,,,3 第五章、施工准备 ,,,,,,,,,,,,,,,,,,,,,,,,,,,3 第六章、施工方法 ,,,,,,,,,,,,,,,,,,,,,,,,,,,5 第七章、质量要求 ,,,,,,,,,,,,,,,,,,,,,,,,,,,11 第八章、质量通病及预防措施 ,,,,,,,,,,,,,,,,,,,,,,11 第九章、安全文明施工保证措施 ,,,,,,,,,,,,,,,,,,,,,14 第十章、应急措施 ,,,,,,,,,,,,,,,,,,,,,,,,,,,14 2第一章工程概况新建机场东联络线北线110kV 电缆隧道,构筑物沿机场东联络线北线两侧人行道外边缘修筑。隧道内空尺寸为2.6m(高) *1.8m(宽)。拟建 110kV电缆隧道起点为机场东联络线北线 K0+000,止点为机场东联络线北线K2+106.9。采用明开挖和顶管电缆隧道敷设方式。新建机场东联络线北线10kV 电缆沟,构筑物沿机场东联络线北线左侧(起点至终点方向)人行道外边缘修筑。 拟建 10kV 电缆沟起点为机场东联络线北线K0+000,止点为机场东联络线北线 K4+258。平面路径全长约4258 米,其中,穿公路402 米,采用 24 回电缆排管敷设。垂直电缆沟方向还有521.5 米的 16 回排管。第二章编制依据1、机场东联络线北线、寨子路二期110KV电力隧道 10KV电缆沟工程施工图纸及施工组织设计2、主要规范、规程:(1)、混凝土结构工程施工质量验收规范GB50204-2002 (2)、混凝土泵送施工技术规程JGJ/T10-95 3、各部位混凝土具体情况:(1)、基础垫层混凝土标号为C20 (2)、隧道二衬主体混凝土标号为C30P8 第三章施工部署本工程采用商品砼,各施工部位均采用汽车泵送。根据现场实际情况,结合目前施工的具体情况,考虑砼的一次性浇筑量、混凝土输送泵、混凝土运输车辆的站位及运行路线,选择布设两台汽车泵进行混凝土浇注,保证砼的分区浇筑作业。分区范围内采用“两泵同步、平行退行、斜向分层,循序渐进,一次到位”的方式进行混凝土浇筑。各专业有关领导及施工人员跟班作业,负责检查,同时做好各方面协调工作。砼分项工程是本工程非常重要的一个分项工程,是工程质量优劣的一个重要环节,所以一定要严格按照项目部管理体系、质量控制标准进行精心施工。3 1 、浇筑主要施工机具安排(1)施工机械及布置:采用两台 46m汽车泵逐段浇筑。(2)混凝土的运输:混凝土浇筑尽量选择在气温相对较低的天...
