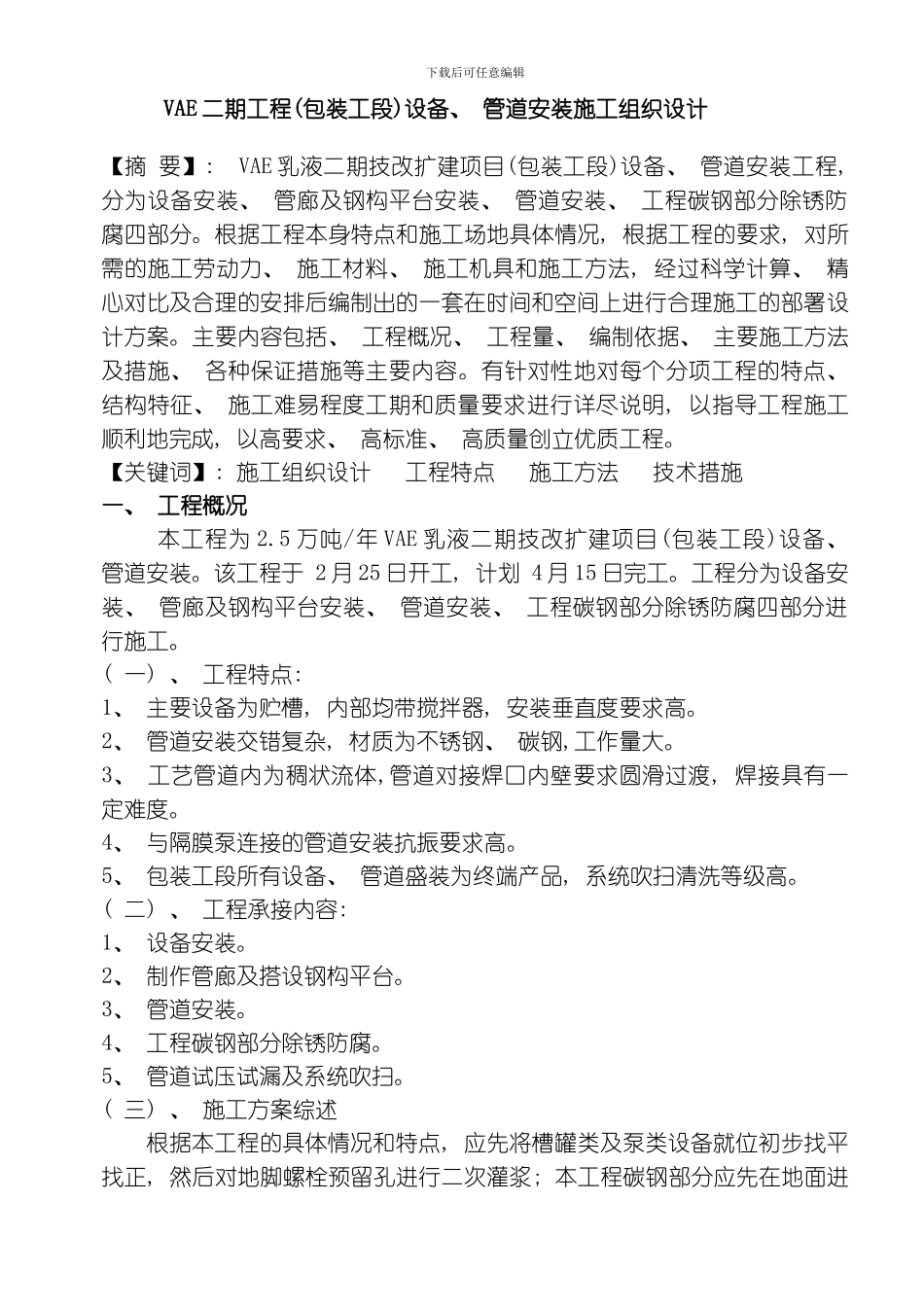

下载后可任意编辑VAE 二期工程(包装工段)设备、 管道安装施工组织设计【摘 要】: VAE 乳液二期技改扩建项目(包装工段)设备、 管道安装工程, 分为设备安装、 管廊及钢构平台安装、 管道安装、 工程碳钢部分除锈防腐四部分
根据工程本身特点和施工场地具体情况, 根据工程的要求, 对所需的施工劳动力、 施工材料、 施工机具和施工方法, 经过科学计算、 精心对比及合理的安排后编制出的一套在时间和空间上进行合理施工的部署设计方案
主要内容包括、 工程概况、 工程量、 编制依据、 主要施工方法及措施、 各种保证措施等主要内容
有针对性地对每个分项工程的特点、 结构特征、 施工难易程度工期和质量要求进行详尽说明, 以指导工程施工顺利地完成, 以高要求、 高标准、 高质量创立优质工程
【关键词】: 施工组织设计 工程特点 施工方法 技术措施一、 工程概况本工程为 2
5 万吨/年 VAE 乳液二期技改扩建项目(包装工段)设备、 管道安装
该工程于 2 月 25 日开工, 计划 4 月 15 日完工
工程分为设备安装、 管廊及钢构平台安装、 管道安装、 工程碳钢部分除锈防腐四部分进行施工
( 一) 、 工程特点: 1、 主要设备为贮槽, 内部均带搅拌器, 安装垂直度要求高
2、 管道安装交错复杂, 材质为不锈钢、 碳钢,工作量大
3、 工艺管道内为稠状流体,管道对接焊口内壁要求圆滑过渡, 焊接具有一定难度
4、 与隔膜泵连接的管道安装抗振要求高
5、 包装工段所有设备、 管道盛装为终端产品, 系统吹扫清洗等级高
( 二) 、 工程承接内容:1、 设备安装
2、 制作管廊及搭设钢构平台
3、 管道安装
4、 工程碳钢部分除锈防腐
5、 管道试压试漏及系统吹扫
( 三) 、 施工方案综述根据本工程的具体情况和特点, 应先将槽罐类及泵类设备就位初步找平找正, 然后对地脚螺栓预留孔进行二次灌
