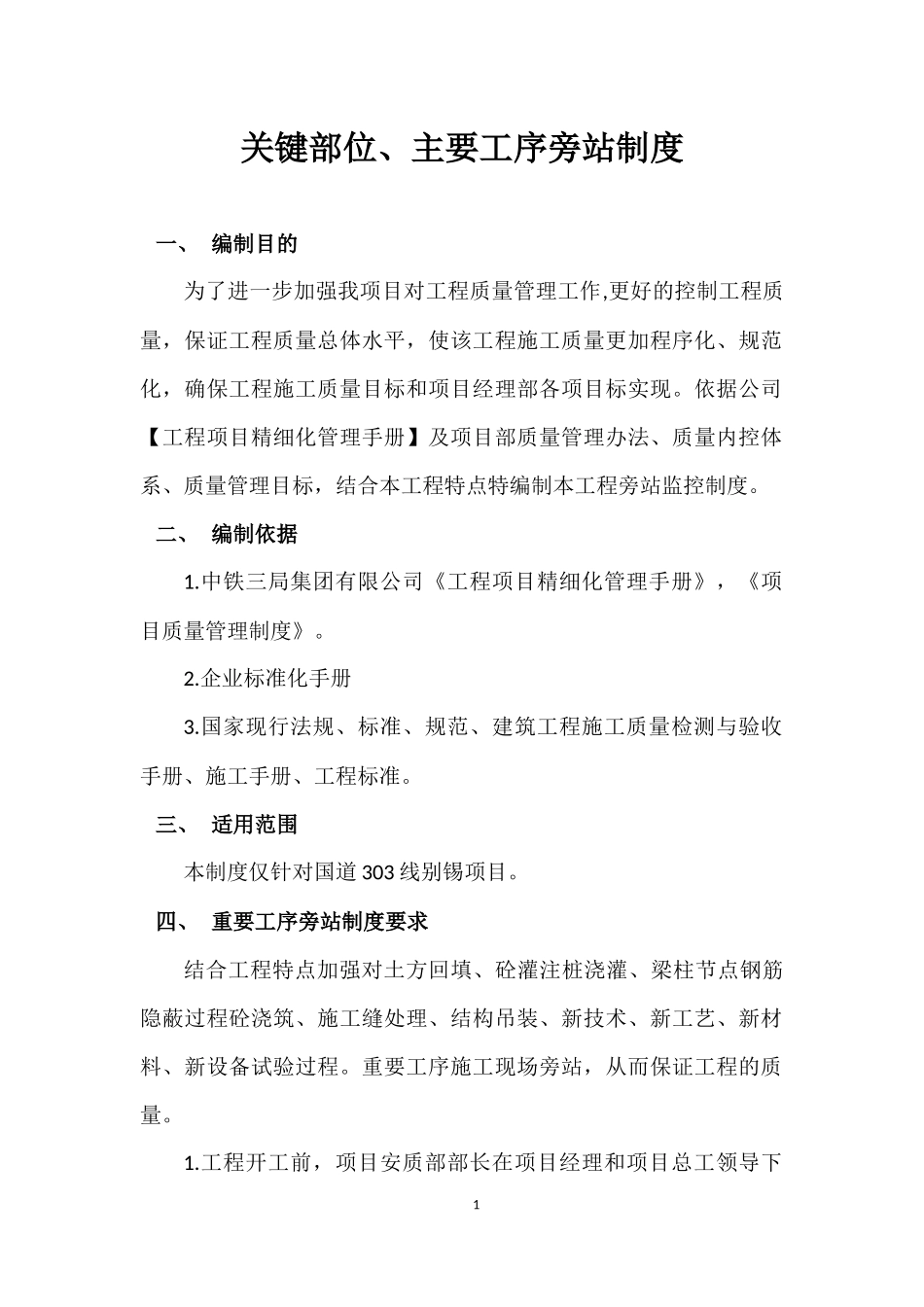

关键部位、主要工序旁站制度一、编制目的为了进一步加强我项目对工程质量管理工作,更好的控制工程质量,保证工程质量总体水平,使该工程施工质量更加程序化、规范化,确保工程施工质量目标和项目经理部各项目标实现
依据公司【工程项目精细化管理手册】及项目部质量管理办法、质量内控体系、质量管理目标,结合本工程特点特编制本工程旁站监控制度
二、编制依据1
中铁三局集团有限公司《工程项目精细化管理手册》,《项目质量管理制度》
企业标准化手册3
国家现行法规、标准、规范、建筑工程施工质量检测与验收手册、施工手册、工程标准
三、适用范围本制度仅针对国道303线别锡项目
四、重要工序旁站制度要求结合工程特点加强对土方回填、砼灌注桩浇灌、梁柱节点钢筋隐蔽过程砼浇筑、施工缝处理、结构吊装、新技术、新工艺、新材料、新设备试验过程
重要工序施工现场旁站,从而保证工程的质量
工程开工前,项目安质部部长在项目经理和项目总工领导下1建立旁站体系
制定旁站计划,填写重要工序旁站计划表,工程项目的所有重要部位,重要工序必须全部得到过程监控,实施旁站,旁站计划中应明确不同施工工序及其旁站人员
工程施工期间人员发生变化时要及时修改旁站计划,调整旁站人员

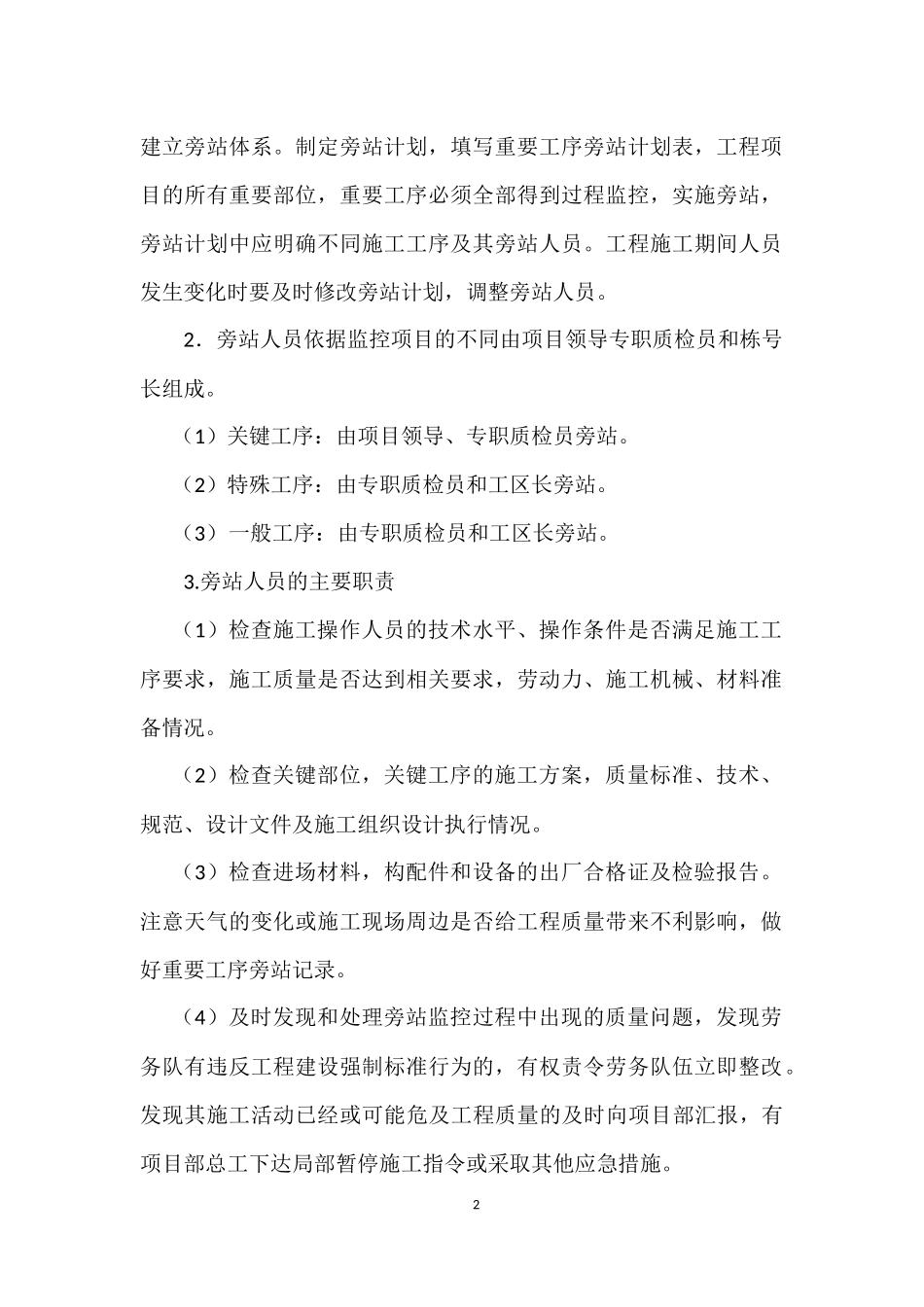

2.旁站人员依据监控项目的不同由项目领导专职质检员和栋号长组成
(1)关键工序:由项目领导、专职质检员旁站
(2)特殊工序:由专职质检员和工区长旁站
(3)一般工序:由专职质检员和工区长旁站
旁站人员的主要职责(1)检查施工操作人员的技术水平、操作条件是否满足施工工序要求,施工质量是否达到相关要求,劳动力、施工机械、材料准备情况
(2)检查关键部位,关键工序的施工方案,质量标准、技术、规范、设计文件及施工组织设计执行情况
(3)检查进场材料,构配件和设备的出厂合格证及检验报告
注意天气的变化或施工现场周边是否给工程质量带来不利影响,做好重要工序旁站记录
