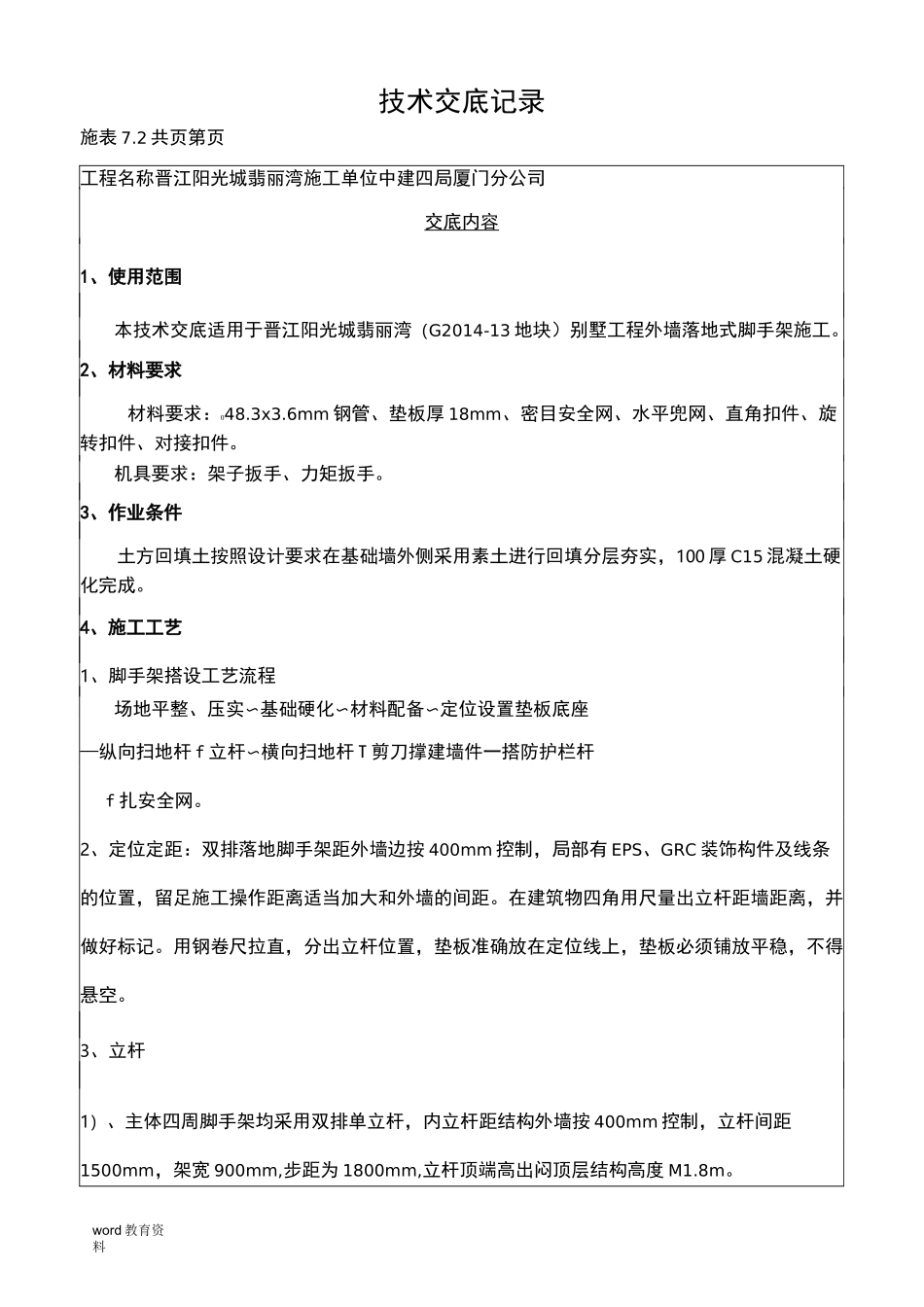

word 教育资料技术交底记录施表 7
2 共页第页工程名称晋江阳光城翡丽湾施工单位中建四局厦门分公司交底内容1、使用范围本技术交底适用于晋江阳光城翡丽湾(G2014-13 地块)别墅工程外墙落地式脚手架施工
2、材料要求材料要求:048
6mm 钢管、垫板厚 18mm、密目安全网、水平兜网、直角扣件、旋转扣件、对接扣件
机具要求:架子扳手、力矩扳手
3、作业条件土方回填土按照设计要求在基础墙外侧采用素土进行回填分层夯实,100 厚 C15 混凝土硬化完成
4、施工工艺1、脚手架搭设工艺流程场地平整、压实〜基础硬化〜材料配备〜定位设置垫板底座—纵向扫地杆 f 立杆〜横向扫地杆 T 剪刀撑建墙件一搭防护栏杆f 扎安全网
2、定位定距:双排落地脚手架距外墙边按 400mm 控制,局部有 EPS、GRC 装饰构件及线条的位置,留足施工操作距离适当加大和外墙的间距
在建筑物四角用尺量出立杆距墙距离,并做好标记
用钢卷尺拉直,分出立杆位置,垫板准确放在定位线上,垫板必须铺放平稳,不得悬空
3、立杆1)、主体四周脚手架均采用双排单立杆,内立杆距结构外墙按 400mm 控制,立杆间距1500mm,架宽 900mm,步距为 1800mm,立杆顶端高出闷顶层结构高度 M1

word 教育资料2 )、立杆接头采用对接扣件连接,立杆与水平横杆采用直角扣件连接,接头交错布置,两个相邻立柱接头避免出现在同步同跨内,并在高度方向错开的距离不小于 500mm,各接头中心距主节点的距离不大于步距的 1/3
4、纵、横扫地杆纵向扫地杆采用直角扣件固定在距离底座上皮 20cm 的立杆上,横向扫地杆则用直角扣件固定在紧靠纵向扫地杆下方的立杆上
5、剪刀撑1)、本脚手架采用剪刀撑与横向斜撑相结合的方式,随立杆、纵横向水平杆同步搭设,与通长剪刀撑沿架高连续布置,全部采用单杆通长剪刀撑

2 )、剪刀撑从
