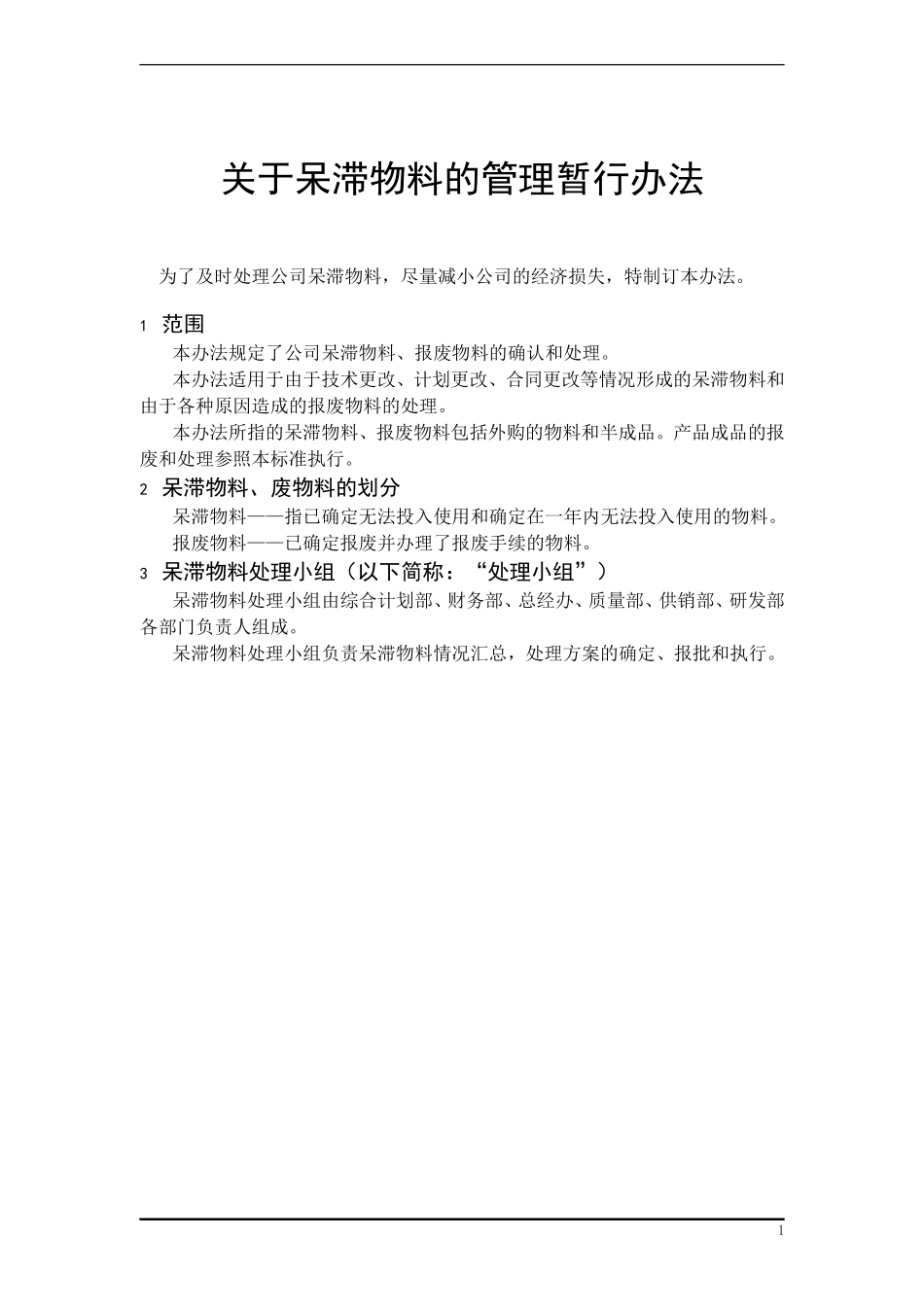

关于呆滞物料的管理暂行办法为了及时处理公司呆滞物料,尽量减小公司的经济损失,特制订本办法
1范围本办法规定了公司呆滞物料、报废物料的确认和处理
本办法适用于由于技术更改、计划更改、合同更改等情况形成的呆滞物料和由于各种原因造成的报废物料的处理
本办法所指的呆滞物料、报废物料包括外购的物料和半成品
产品成品的报废和处理参照本标准执行
2呆滞物料、废物料的划分呆滞物料——指已确定无法投入使用和确定在一年内无法投入使用的物料
报废物料——已确定报废并办理了报废手续的物料
3呆滞物料处理小组(以下简称:“处理小组”)呆滞物料处理小组由综合计划部、财务部、总经办、质量部、供销部、研发部各部门负责人组成
呆滞物料处理小组负责呆滞物料情况汇总,处理方案的确定、报批和执行
14呆滞物料的确认和责任4
1呆滞物料的形成原因和责任可能是多方面的
对呆滞物料的确认和责任归属主要是为尽快确定物料能否移作它用和如何处理
确认速度的快慢可能关系到处理后损失的太小
确认速度愈快、处理的愈及时,公司的损失最会降至最低
2呆滞物料形成的原因主要包括以下几种:4
1技术更改;4
2生产、采购计划调整;4
3客户取消或更改订货合同;4
3对造成呆滞物料而产生的损失由研发部、供销部承担
4供销部每季度清理库存,汇总当季发生的呆滞和报废物料并向造成呆滞和报废物料的相应物料的提出部门进行确认
若被提交确认的部门认为需由其他部门承担的,还需由该部门向其他部门提出确认
5呆滞和报废物料经确认后,当年即可转为相应部门的资金占用直至进行处理之后
6造成呆滞和报废物料的部门首先应采取措施进行利用,尽力减小损失
不能利用的交处理小组最终裁决
7造成呆滞物料的部门应对原因进行分析,并对责任部门和责任人进行处罚
8若经确认后呆滞物料的责任不应由研发部、供销部负担时,由“处理小组
