恩平市马山水库险加固工程专项技术方案(溢洪道施工)合同编号: EPMSSK-TJ-01 惠州市水电建筑工程有限公司恩平市马山水库除险加固工程项目部二О О 七年三月三十日溢洪道施工技术方案1

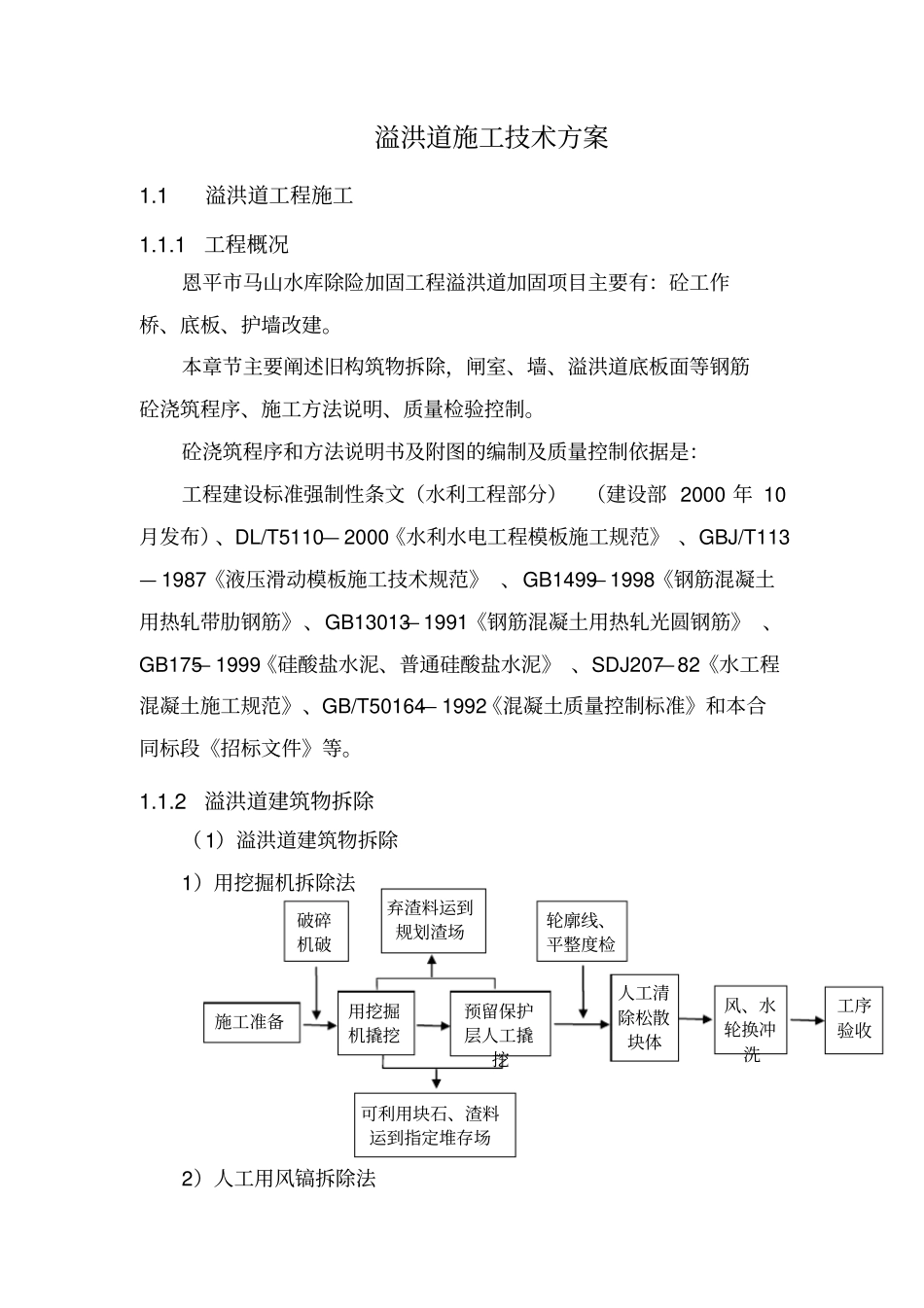

1 溢洪道工程施工1
1工程概况恩平市马山水库除险加固工程溢洪道加固项目主要有:砼工作桥、底板、护墙改建
本章节主要阐述旧构筑物拆除,闸室、墙、溢洪道底板面等钢筋砼浇筑程序、施工方法说明、质量检验控制
砼浇筑程序和方法说明书及附图的编制及质量控制依据是:工程建设标准强制性条文(水利工程部分)(建设部 2000 年 10月发布)、DL/T5110— 2000《水利水电工程模板施工规范》 、GBJ/T113— 1987《液压滑动模板施工技术规范》 、GB1499— 1998《钢筋混凝土用热轧带肋钢筋》、GB13013— 1991《钢筋混凝土用热轧光圆钢筋》 、GB175— 1999《硅酸盐水泥、普通硅酸盐水泥》 、SDJ207—82《水工程混凝土施工规范》、GB/T50164— 1992《混凝土质量控制标准》和本合同标段《招标文件》等
2溢洪道建筑物拆除(1)溢洪道建筑物拆除1)用挖掘机拆除法2)人工用风镐拆除法施工准备用挖掘机撬挖预留保护层人工撬挖轮廓线、平整度检人工清除松散块体弃渣料运到规划渣场可利用块石、渣料运到指定堆存场风、水轮换冲洗工序验收破碎机破1
3砼施工程序、施工方法溢洪道砼工程有现浇交通桥一座,溢洪道砼底板、护坡、护底、护面、闸墩砼、护坦等砼项目

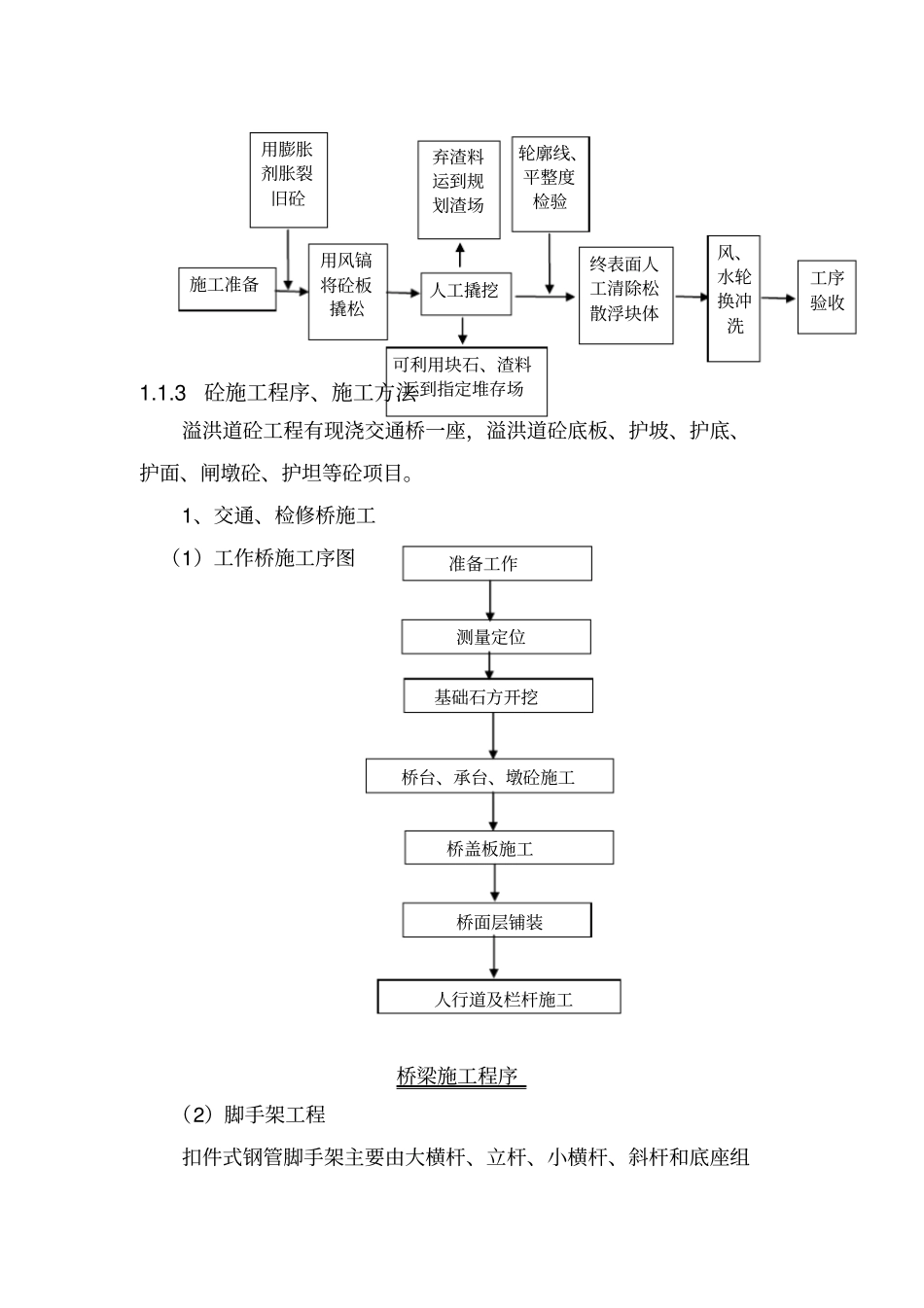

1、交通、检修桥施工(1)工作桥施工序图桥梁施工程序(2)脚手架工程扣件式钢管脚手架主要由大横杆、立杆、小横杆、斜杆和底座组施工准备用风镐将砼板撬松人工撬挖可利用块石、渣料运到指定堆存场弃渣料运到规划渣场轮廓线、平整度检验终表面人工清除松散浮块体风、水轮换冲洗工序验收用膨胀剂胀裂旧砼准备工作测量定位基础石方开挖桥
