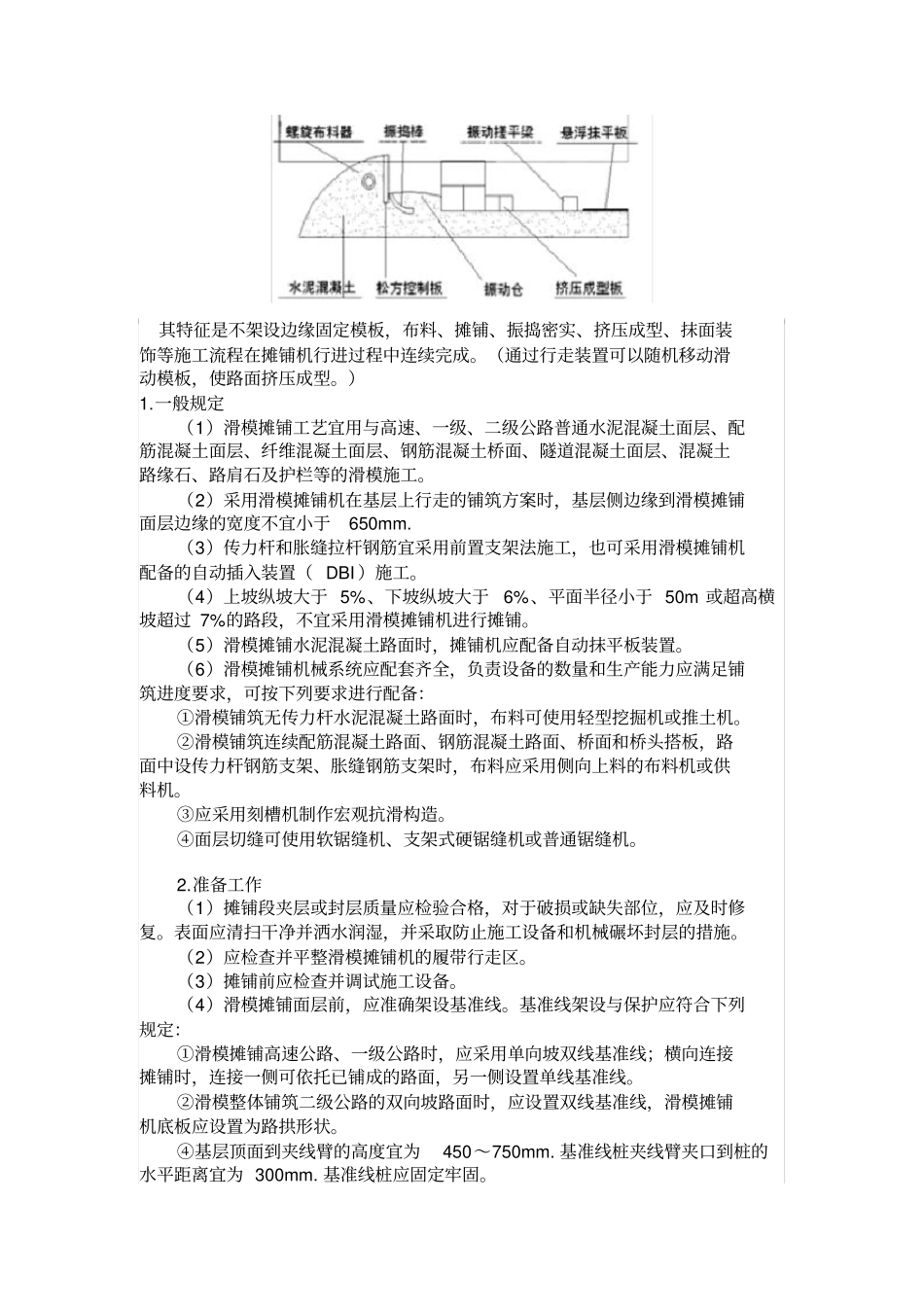

其特征是不架设边缘固定模板,布料、摊铺、振捣密实、挤压成型、抹面装饰等施工流程在摊铺机行进过程中连续完成
(通过行走装置可以随机移动滑动模板,使路面挤压成型
一般规定(1)滑模摊铺工艺宜用与高速、一级、二级公路普通水泥混凝土面层、配筋混凝土面层、纤维混凝土面层、钢筋混凝土桥面、隧道混凝土面层、混凝土路缘石、路肩石及护栏等的滑模施工
(2)采用滑模摊铺机在基层上行走的铺筑方案时,基层侧边缘到滑模摊铺面层边缘的宽度不宜小于650mm
(3)传力杆和胀缝拉杆钢筋宜采用前置支架法施工,也可采用滑模摊铺机配备的自动插入装置( DBI )施工
(4)上坡纵坡大于 5%、下坡纵坡大于6%、平面半径小于 50m 或超高横坡超过 7%的路段,不宜采用滑模摊铺机进行摊铺
(5)滑模摊铺水泥混凝土路面时,摊铺机应配备自动抹平板装置
(6)滑模摊铺机械系统应配套齐全,负责设备的数量和生产能力应满足铺筑进度要求,可按下列要求进行配备:①滑模铺筑无传力杆水泥混凝土路面时,布料可使用轻型挖掘机或推土机
②滑模铺筑连续配筋混凝土路面、钢筋混凝土路面、桥面和桥头搭板,路面中设传力杆钢筋支架、胀缝钢筋支架时,布料应采用侧向上料的布料机或供料机
③应采用刻槽机制作宏观抗滑构造
④面层切缝可使用软锯缝机、支架式硬锯缝机或普通锯缝机
准备工作(1)摊铺段夹层或封层质量应检验合格,对于破损或缺失部位,应及时修复
表面应清扫干净并洒水润湿,并采取防止施工设备和机械碾坏封层的措施
(2)应检查并平整滑模摊铺机的履带行走区
(3)摊铺前应检查并调试施工设备
(4)滑模摊铺面层前,应准确架设基准线
基准线架设与保护应符合下列规定:①滑模摊铺高速公路、一级公路时,应采用单向坡双线基准线;横向连接摊铺时,连接一侧可依托已铺成的路面,另一侧设置单线基准线

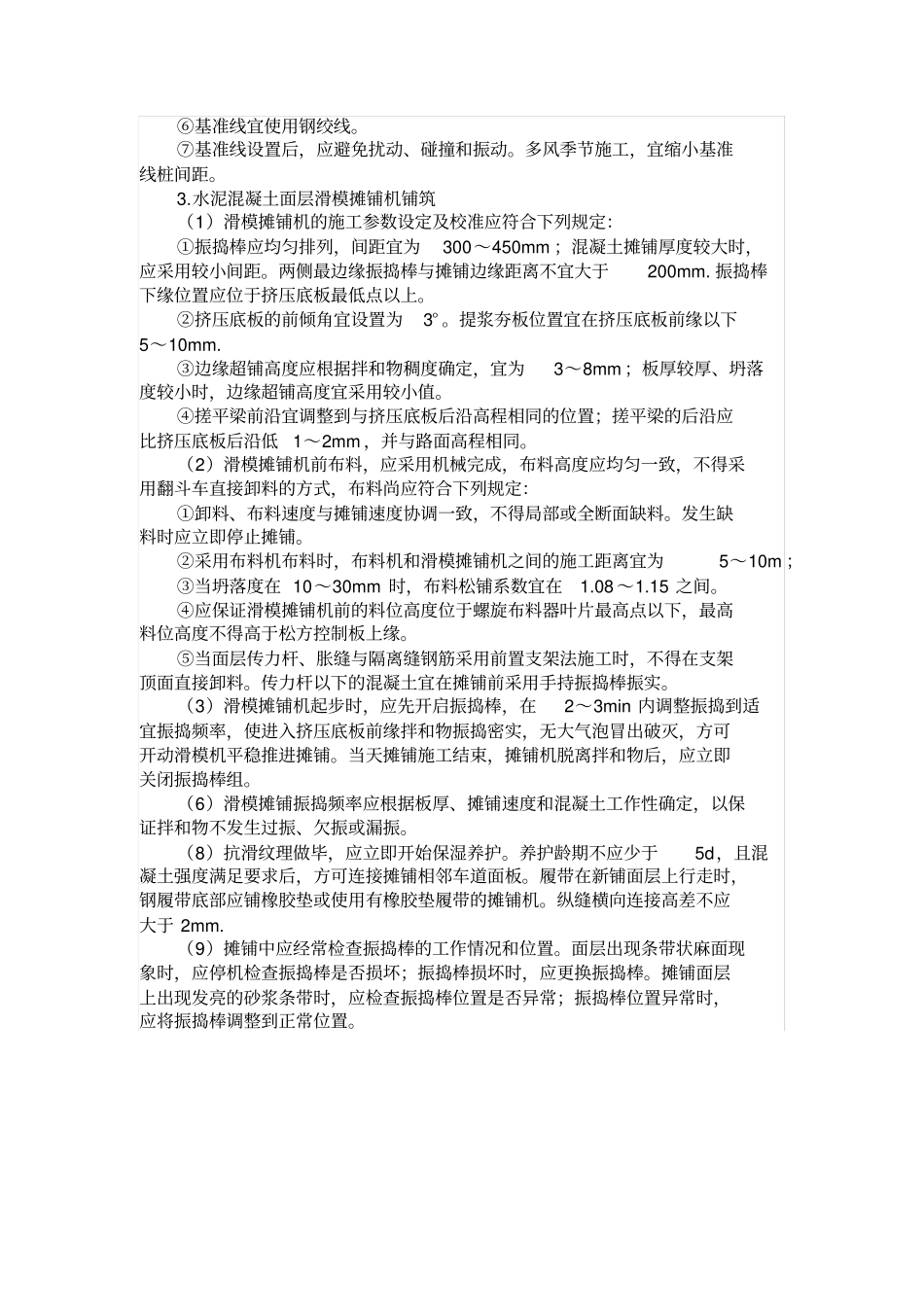

②滑模整体铺筑二级公路的双向坡路面时,应设置双线基准线,滑模摊铺
