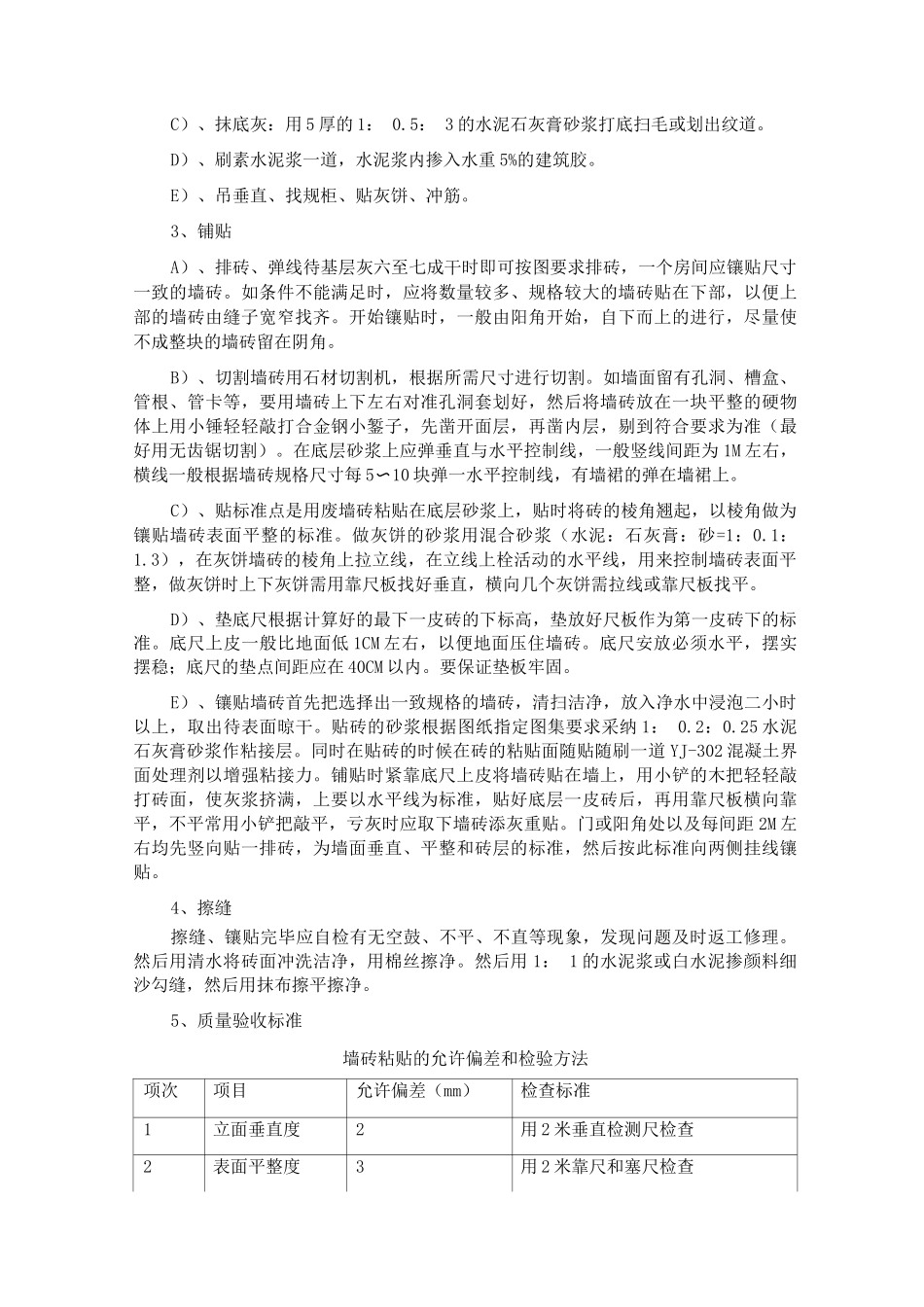

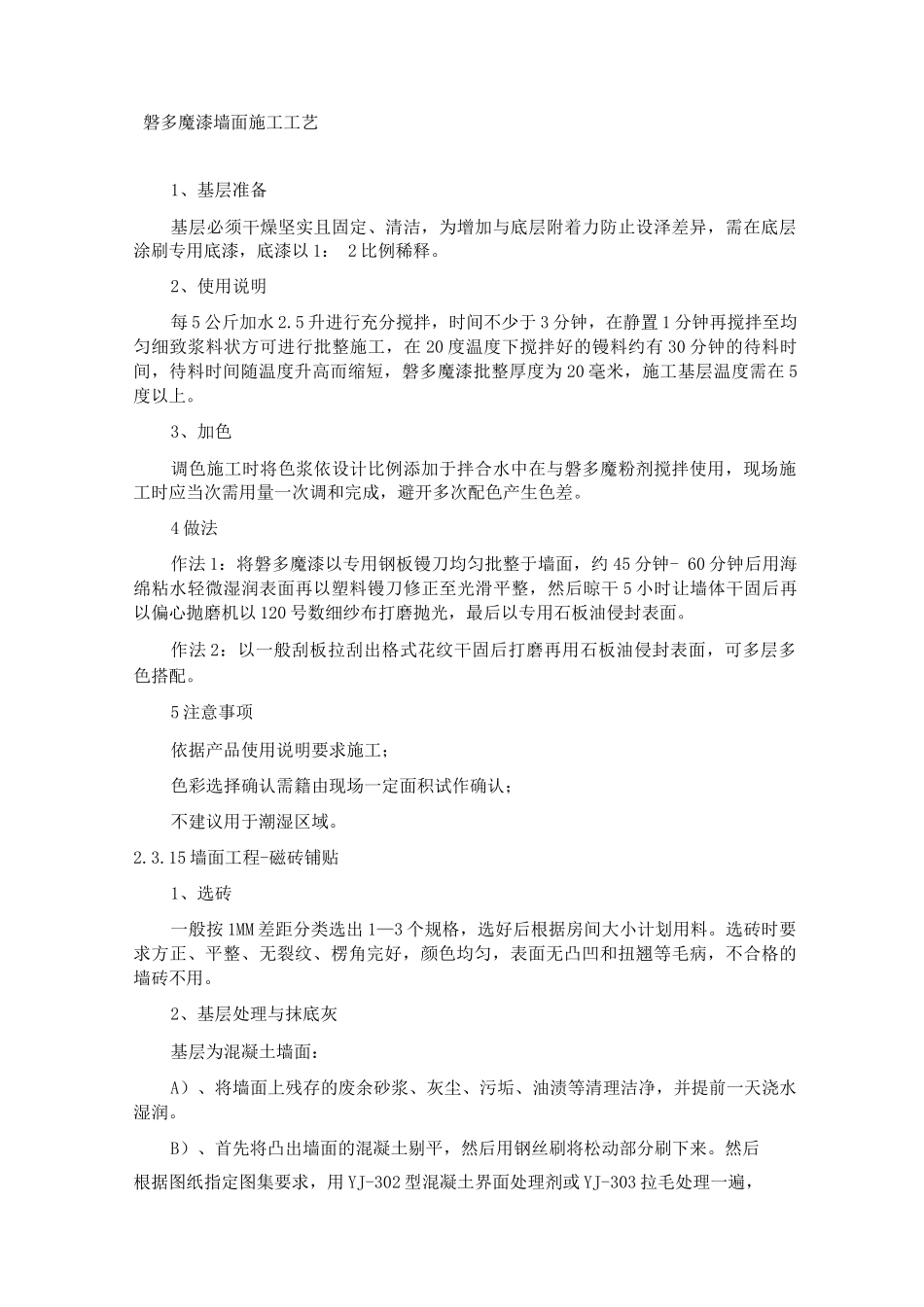

磐多魔漆墙面施工工艺1、基层准备基层必须干燥坚实且固定、清洁,为增加与底层附着力防止设泽差异,需在底层涂刷专用底漆,底漆以 1: 2 比例稀释。2、使用说明每 5 公斤加水 2.5 升进行充分搅拌,时间不少于 3 分钟,在静置 1 分钟再搅拌至均匀细致浆料状方可进行批整施工,在 20 度温度下搅拌好的镘料约有 30 分钟的待料时间,待料时间随温度升高而缩短,磐多魔漆批整厚度为 20 毫米,施工基层温度需在 5度以上。3、加色调色施工时将色浆依设计比例添加于拌合水中在与磐多魔粉剂搅拌使用,现场施工时应当次需用量一次调和完成,避开多次配色产生色差。4 做法作法 1:将磐多魔漆以专用钢板镘刀均匀批整于墙面,约 45 分钟- 60 分钟后用海绵粘水轻微湿润表面再以塑料镘刀修正至光滑平整,然后晾干 5 小时让墙体干固后再以偏心抛磨机以 120 号数细纱布打磨抛光,最后以专用石板油侵封表面。作法 2:以一般刮板拉刮出格式花纹干固后打磨再用石板油侵封表面,可多层多色搭配。5 注意事项依据产品使用说明要求施工;色彩选择确认需籍由现场一定面积试作确认;不建议用于潮湿区域。2.3.15 墙面工程-磁砖铺贴1、选砖一般按 1MM 差距分类选出 1—3 个规格,选好后根据房间大小计划用料。选砖时要求方正、平整、无裂纹、楞角完好,颜色均匀,表面无凸凹和扭翘等毛病,不合格的墙砖不用。2、基层处理与抹底灰基层为混凝土墙面:A)、将墙面上残存的废余砂浆、灰尘、污垢、油渍等清理洁净,并提前一天浇水湿润。B)、首先将凸出墙面的混凝土剔平,然后用钢丝刷将松动部分刷下来。然后根据图纸指定图集要求,用 YJ-302 型混凝土界面处理剂或 YJ-303 拉毛处理一遍,C)、抹底灰:用 5 厚的 1: 0.5: 3 的水泥石灰膏砂浆打底扫毛或划出纹道。D)、刷素水泥浆一道,水泥浆内掺入水重 5%的建筑胶。E)、吊垂直、找规柜、贴灰饼、冲筋。3、铺贴A)、排砖、弹线待基层灰六至七成干时即可按图要求排砖,一个房间应镶贴尺寸一致的墙砖。如条件不能满足时,应将数量较多、规格较大的墙砖贴在下部,以便上部的墙砖由缝子宽窄找齐。开始镶贴时,一般由阳角开始,自下而上的进行,尽量使不成整块的墙砖留在阴角。B)、切割墙砖用石材切割机,根据所需尺寸进行切割。如墙面留有孔洞、槽盒、管根、管卡等,要用墙砖上下左右对准孔洞套划好,然后将墙砖放在一块平整的硬物体上用小锤轻轻敲打合金钢小錾子,先凿开面层,再凿内...
