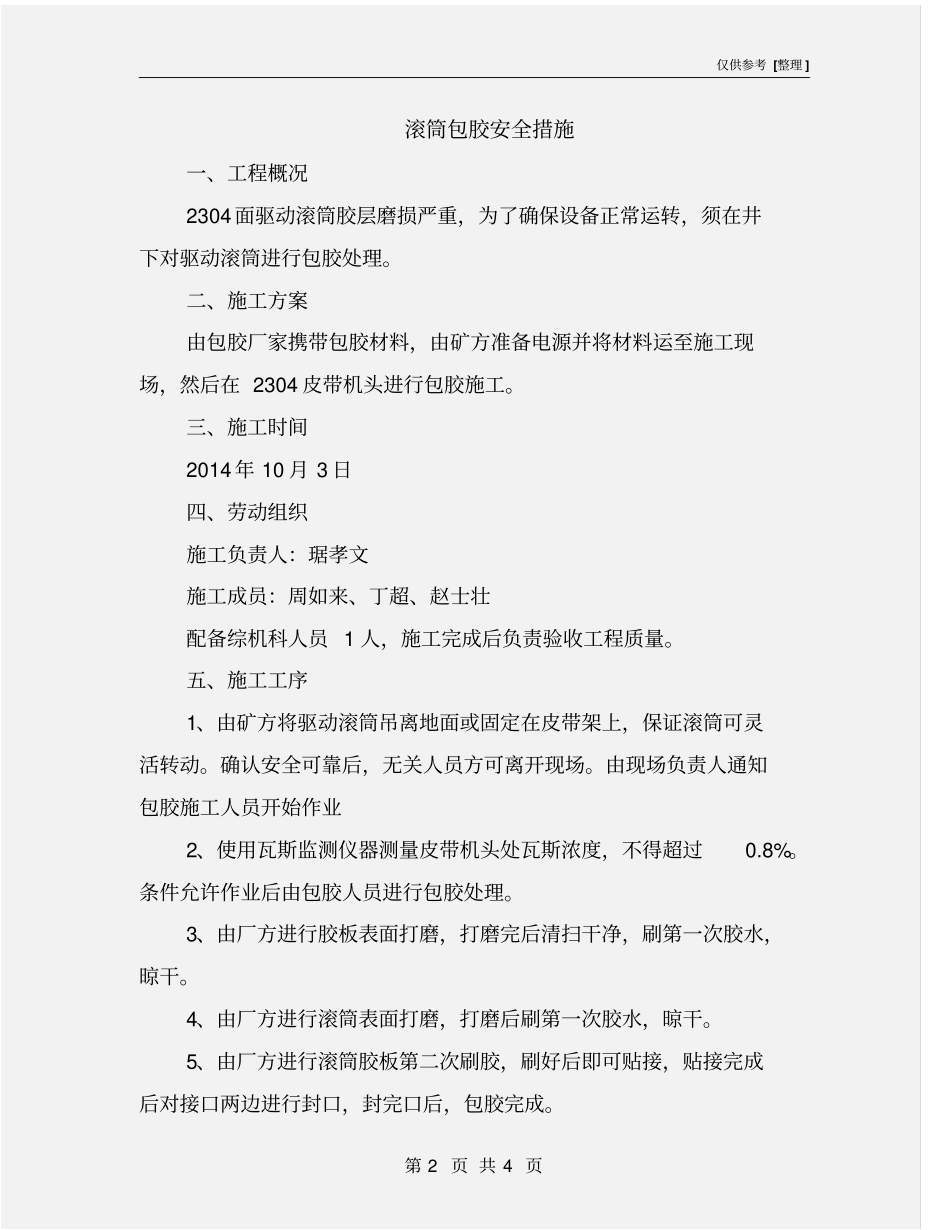

仅供参考 [整理 ] 第 1 页 共 4 页安全管理文书滚筒包胶安全措施日期: __________________单位: __________________仅供参考 [整理 ] 第 2 页 共 4 页滚筒包胶安全措施一、工程概况2304 面驱动滚筒胶层磨损严重,为了确保设备正常运转,须在井下对驱动滚筒进行包胶处理
二、施工方案由包胶厂家携带包胶材料,由矿方准备电源并将材料运至施工现场,然后在 2304 皮带机头进行包胶施工
三、施工时间2014 年 10 月 3 日四、劳动组织施工负责人:琚孝文施工成员:周如来、丁超、赵士壮配备综机科人员 1 人,施工完成后负责验收工程质量
五、施工工序1、由矿方将驱动滚筒吊离地面或固定在皮带架上,保证滚筒可灵活转动
确认安全可靠后,无关人员方可离开现场
由现场负责人通知包胶施工人员开始作业2、使用瓦斯监测仪器测量皮带机头处瓦斯浓度,不得超过0
条件允许作业后由包胶人员进行包胶处理
3、由厂方进行胶板表面打磨,打磨完后清扫干净,刷第一次胶水,晾干
4、由厂方进行滚筒表面打磨,打磨后刷第一次胶水,晾干
5、由厂方进行滚筒胶板第二次刷胶,刷好后即可贴接,贴接完成后对接口两边进行封口,封完口后,包胶完成

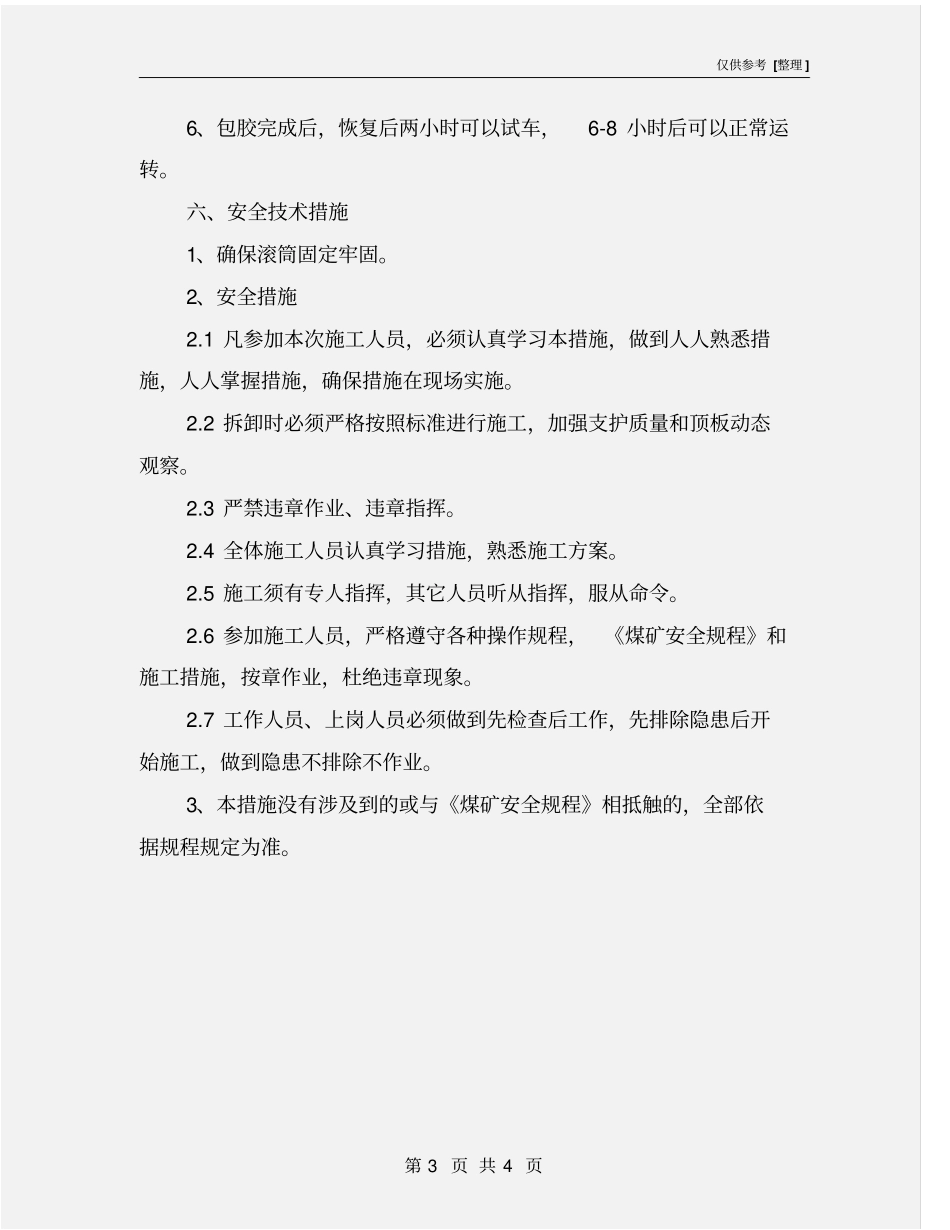

仅供参考 [整理 ] 第 3 页 共 4 页6、包胶完成后,恢复后两小时可以试车,6-8 小时后可以正常运转
六、安全技术措施1、确保滚筒固定牢固
2、安全措施2
1 凡参加本次施工人员,必须认真学习本措施,做到人人熟悉措施,人人掌握措施,确保措施在现场实施
2 拆卸时必须严格按照标准进行施工,加强支护质量和顶板动态观察
3 严禁违章作业、违章指挥
4 全体施工人员认真学习措施,熟悉施工方案
5 施工须有专人指挥,其它人员听从指挥,服从命令
6 参加施工人员,严格遵守各种操作规程,《煤矿安全规程》和施工措施,按章作业
