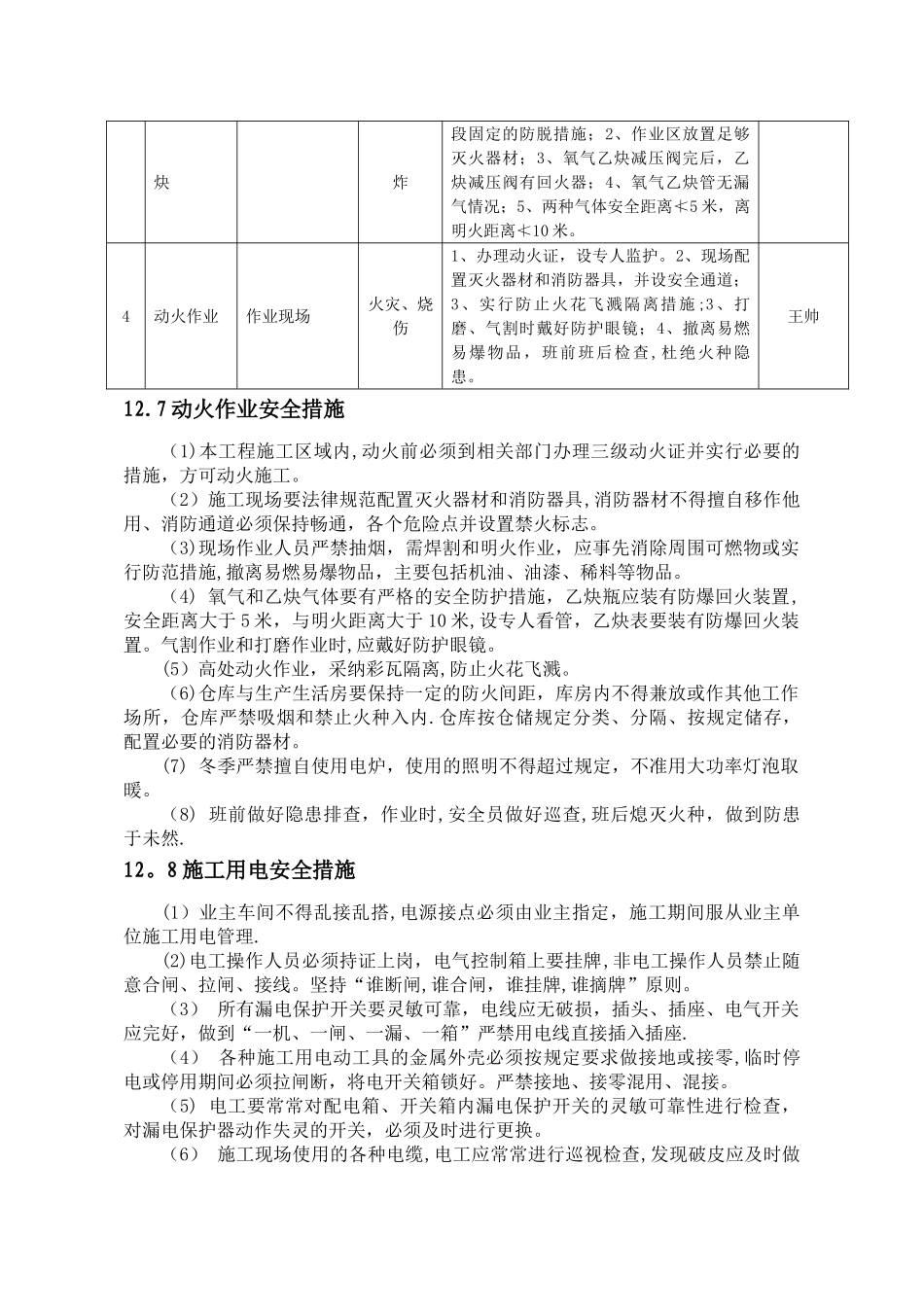

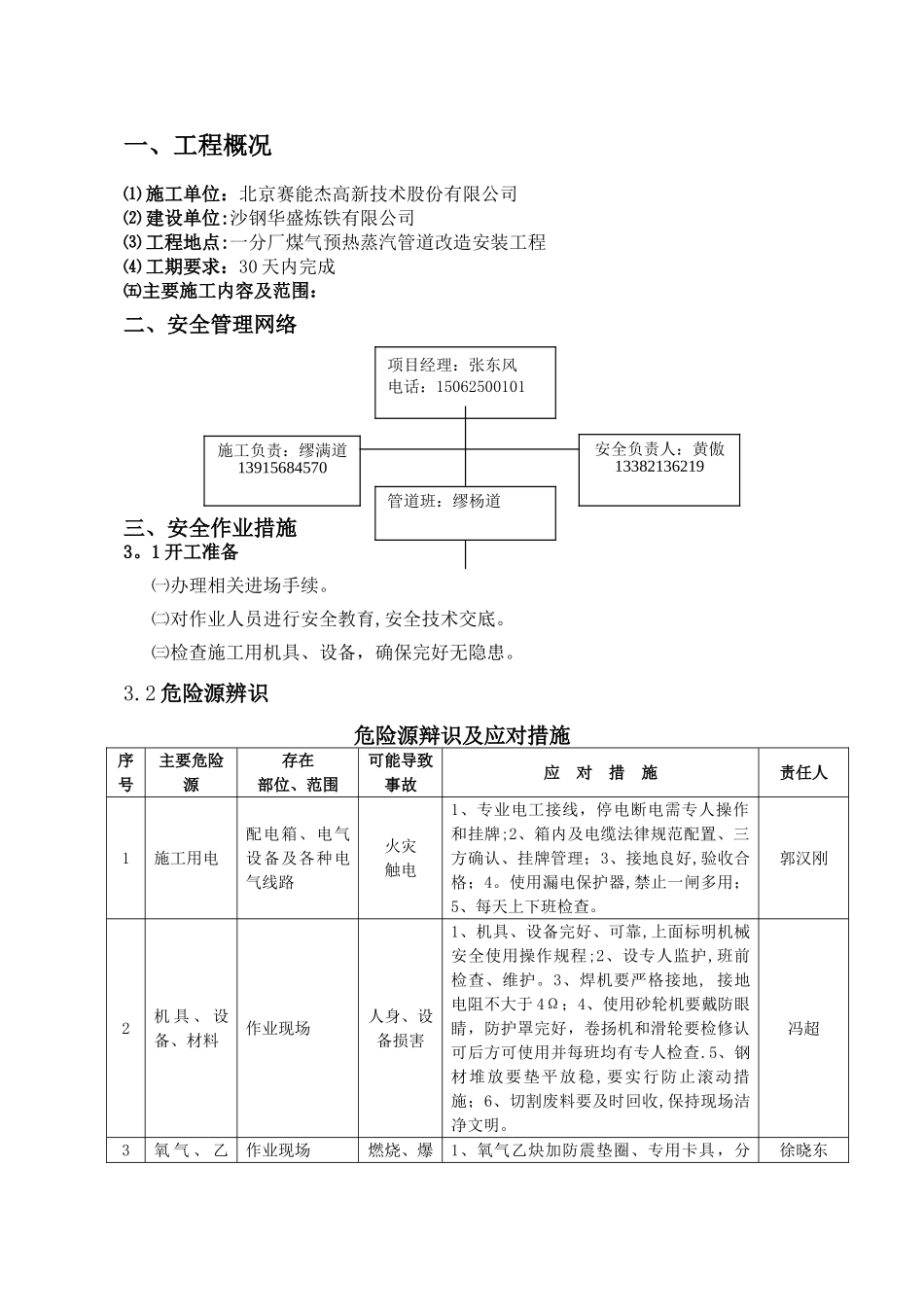

一、工程概况⑴ 施工单位:北京赛能杰高新技术股份有限公司⑵ 建设单位:沙钢华盛炼铁有限公司⑶ 工程地点:一分厂煤气预热蒸汽管道改造安装工程⑷ 工期要求:30 天内完成㈤主要施工内容及范围:二、安全管理网络三、安全作业措施3。1 开工准备㈠办理相关进场手续。㈡对作业人员进行安全教育,安全技术交底。㈢检查施工用机具、设备,确保完好无隐患。3.2 危险源辨识危险源辩识及应对措施序号主要危险源存在部位、范围可能导致事故应 对 措 施责任人1施工用电配电箱、电气设备及各种电气线路火灾触电1、专业电工接线,停电断电需专人操作和挂牌;2、箱内及电缆法律规范配置、三方确认、挂牌管理;3、接地良好,验收合格;4。使用漏电保护器,禁止一闸多用;5、每天上下班检查。郭汉刚2机 具 、 设备、材料作业现场人身、设备损害1、机具、设备完好、可靠,上面标明机械安全使用操作规程;2、设专人监护,班前检查、维护。3、焊机要严格接地, 接地电阻不大于 4Ω;4、使用砂轮机要戴防眼睛,防护罩完好,卷扬机和滑轮要检修认可后方可使用并每班均有专人检查.5、钢材堆放要垫平放稳,要实行防止滚动措施;6、切割废料要及时回收,保持现场洁净文明。冯超3氧 气 、 乙作业现场燃烧、爆1、氧气乙炔加防震垫圈、专用卡具,分徐晓东施工负责:缪满道13915684570项目经理:张东风电话:15062500101安全负责人:黄傲13382136219管道班:缪杨道炔炸段固定的防脱措施;2、作业区放置足够灭火器材;3、氧气乙炔减压阀完后,乙炔减压阀有回火器;4、氧气乙炔管无漏气情况;5、两种气体安全距离≮5 米,离明火距离≮10 米。4动火作业作业现场火灾、烧伤1、办理动火证,设专人监护。2、现场配置灭火器材和消防器具,并设安全通道;3、实行防止火花飞溅隔离措施 ;3、打磨、气割时戴好防护眼镜;4、撤离易燃易爆物品,班前班后检查 ,杜绝火种隐患。王帅12.7 动火作业安全措施(1)本工程施工区域内,动火前必须到相关部门办理三级动火证并实行必要的措施,方可动火施工。(2)施工现场要法律规范配置灭火器材和消防器具,消防器材不得擅自移作他用、消防通道必须保持畅通,各个危险点并设置禁火标志。(3)现场作业人员严禁抽烟,需焊割和明火作业,应事先消除周围可燃物或实行防范措施,撤离易燃易爆物品,主要包括机油、油漆、稀料等物品。(4) 氧气和乙炔气体要有严格的安全防护措施,乙炔瓶应装有防爆回火装置,安全距离大于 5 米,与明火距离大于 1...
