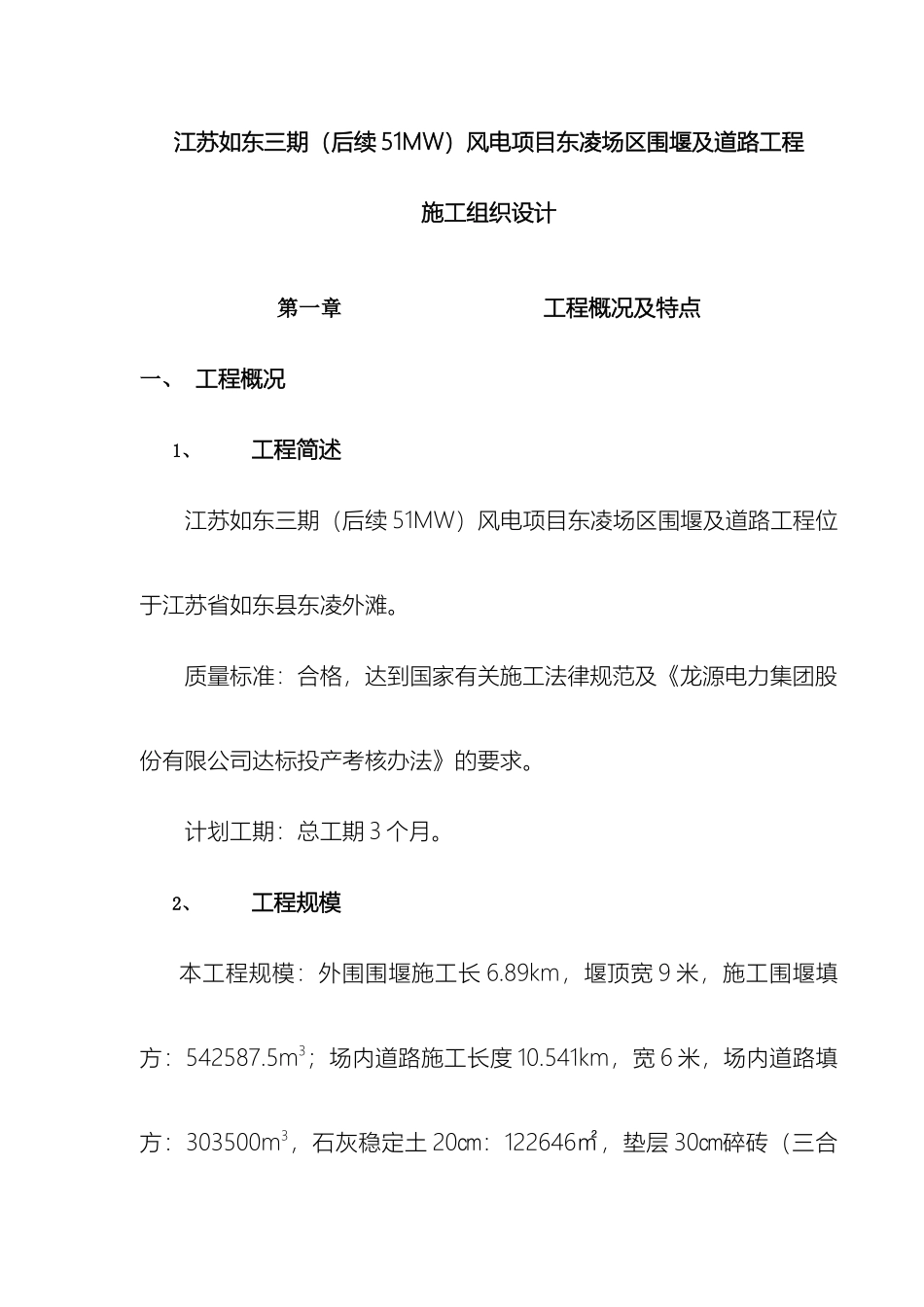

下载后可任意编辑东凌围堰道路工程施工组织设计12024 年 4 月 19 日江苏如东三期(后续 51MW)风电项目东凌场区围堰及道路工程施工组织设计第一章工程概况及特点一、 工程概况1、工程简述江苏如东三期(后续 51MW)风电项目东凌场区围堰及道路工程位于江苏省如东县东凌外滩
质量标准:合格,达到国家有关施工法律规范及《龙源电力集团股份有限公司达标投产考核办法》的要求
计划工期:总工期 3 个月

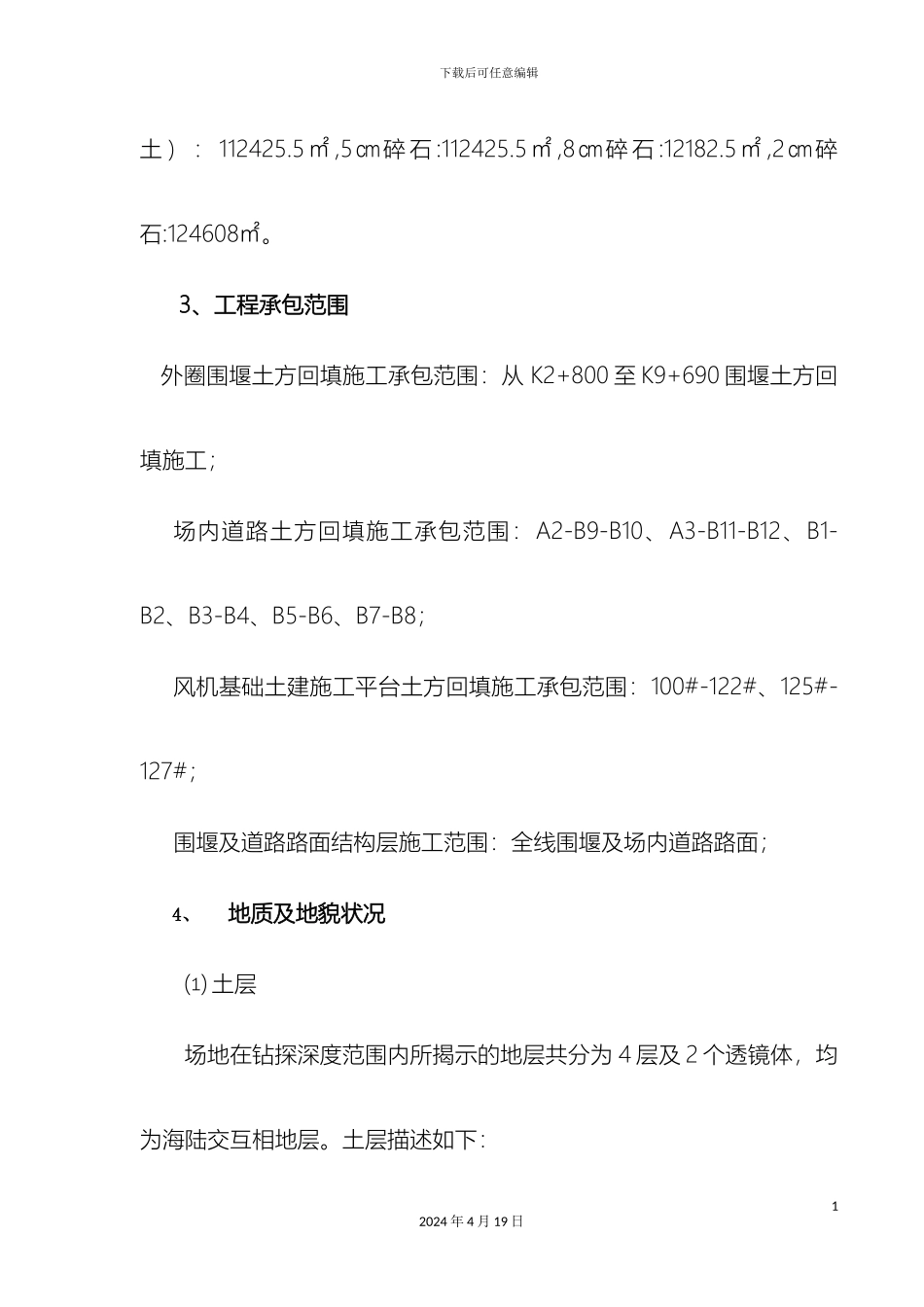

2、工程规模本工程规模:外围围堰施工长 6
89km,堰顶宽 9 米,施工围堰填方:542587
5m3;场内道路施工长度 10
541km,宽 6 米,场内道路填方:303500m3,石灰稳定土 20㎝:122646㎡,垫层 30㎝碎砖(三合下载后可任意编辑土 ) : 112425
5 ㎡ ,5 ㎝ 碎 石 :112425
5 ㎡ ,8 ㎝ 碎 石 :12182
5 ㎡ ,2 ㎝ 碎石:124608㎡
3、工程承包范围 外圈围堰土方回填施工承包范围:从 K2+800 至 K9+690 围堰土方回填施工;场内道路土方回填施工承包范围:A2-B9-B10、A3-B11-B12、B1-B2、B3-B4、B5-B6、B7-B8;风机基础土建施工平台土方回填施工承包范围:100#-122#、125#-127#;围堰及道路路面结构层施工范围:全线围堰及场内道路路面;4、地质及地貌状况⑴ 土层场地在钻探深度范围内所揭示的地层共分为 4 层及 2 个透镜体,均为海陆交互相地层
土层描述如下:12024 年 4 月 19 日下载后可任意编辑层 1 重粉质砂壤土(Q4mc):灰、青灰色,局部为同色粉土、轻粉质砂壤土,夹薄层(淤泥质)中粉质壤土, 其中区表层 40cm 为黄褐色中粉质壤土与青灰色轻粉质砂壤土互层土,局部表层分布有薄~微薄层淤泥
沙滩区表层含贝壳等,杂草区表层含大量植根及腐植质
