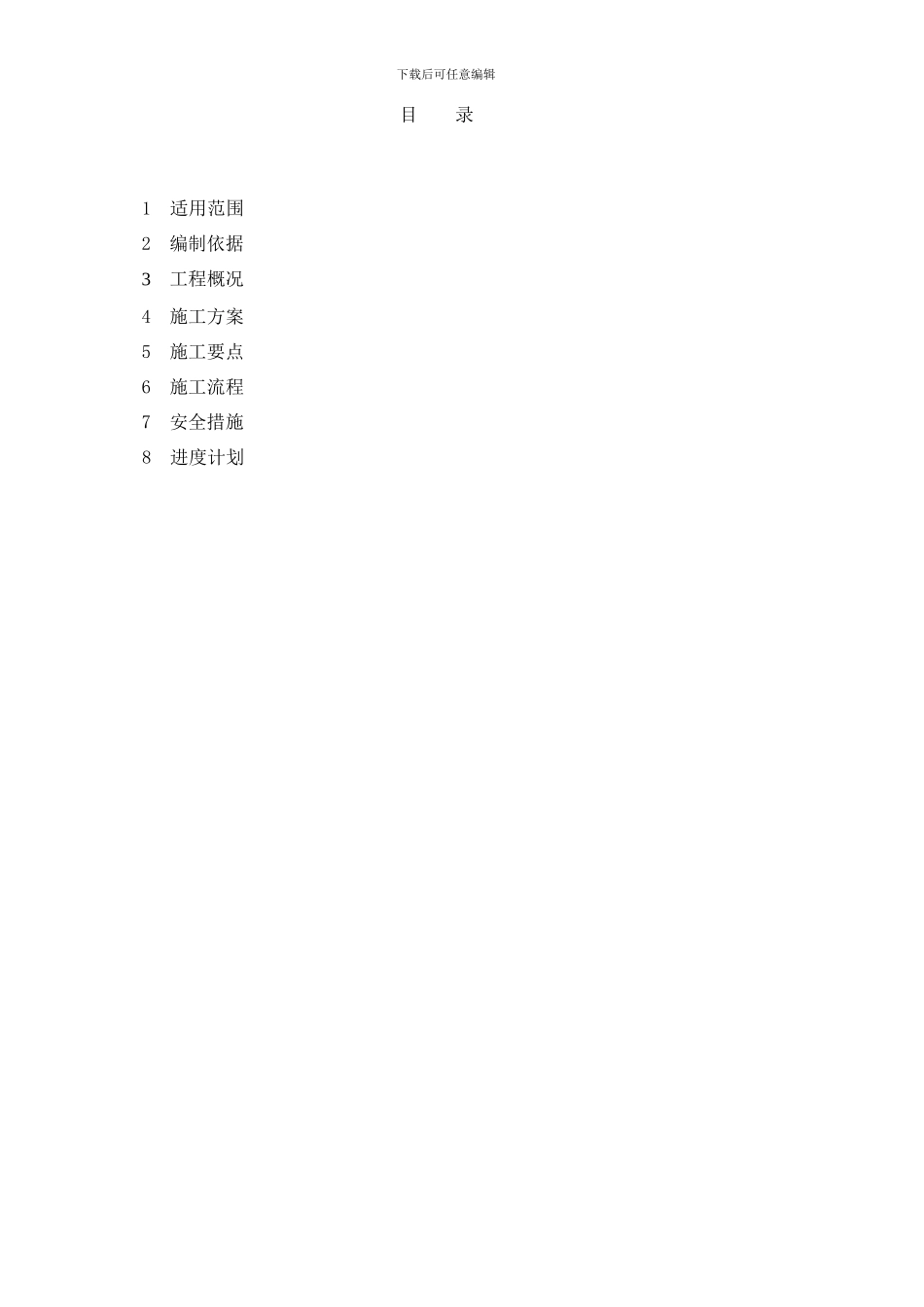

作 业 指 导 书 工程名称: 江苏省煤炭物流靖江基地项目编 号: 作业项目名称: 变电所防水、 排水临时施工方案编制单位: 江苏省电力建设第一工程公司靖江分公司( 建筑施工场地) 编写: 日期: 审核: 日期: 审定: 日期: 批准: 日期: 出版日期: 版 次: 下载后可任意编辑目 录1 适用范围2 编制依据3工程概况4 施工方案5 施工要点6 施工流程7 安全措施8 进度计划下载后可任意编辑1、 适用范围 本作业指导书适用于江苏省煤炭物流靖江基地项目变电所临时防水、 排水施工

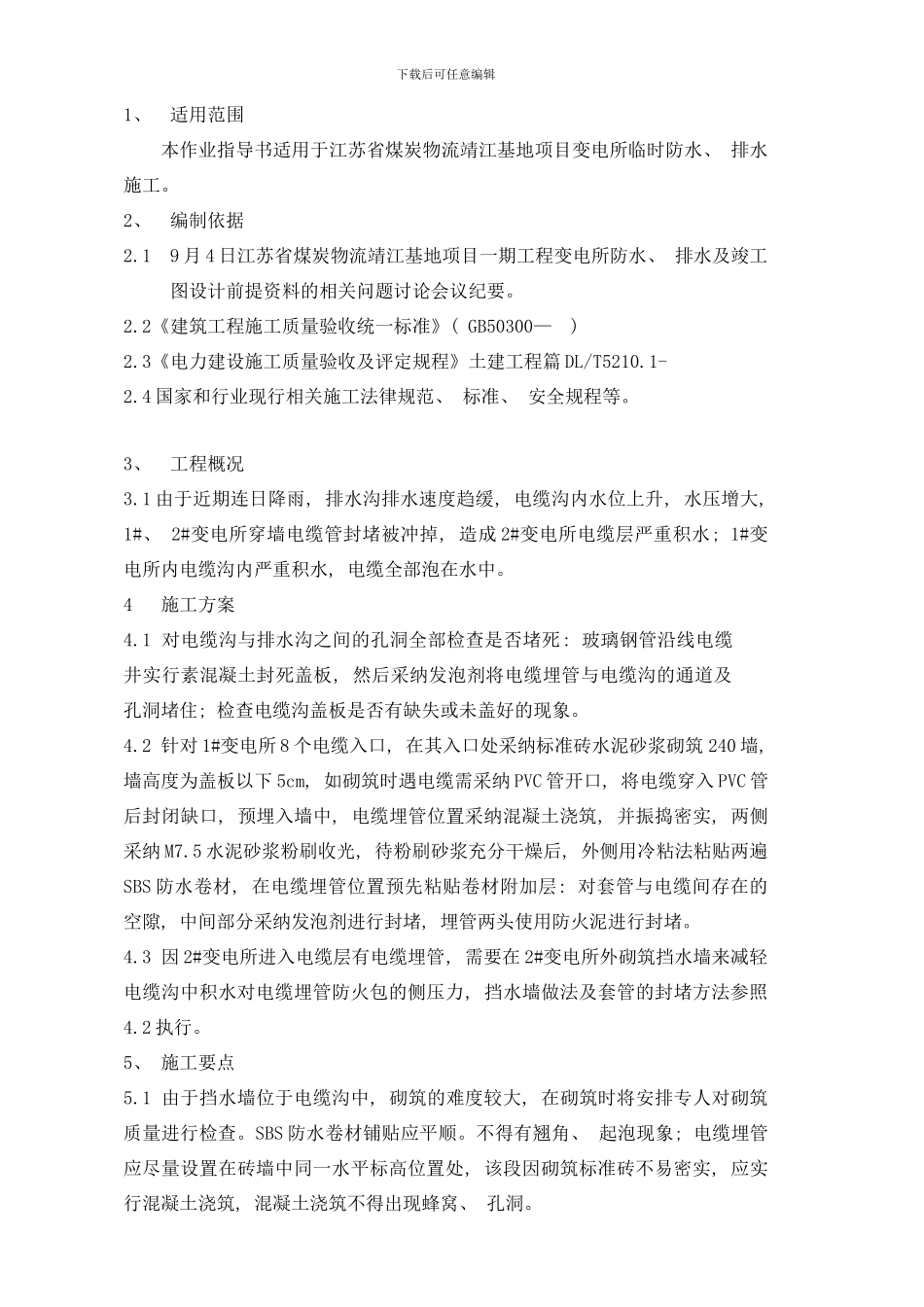

2、 编制依据2
1 9 月 4 日江苏省煤炭物流靖江基地项目一期工程变电所防水、 排水及竣工图设计前提资料的相关问题讨论会议纪要
2《建筑工程施工质量验收统一标准》( GB50300— ) 2
3《电力建设施工质量验收及评定规程》土建工程篇 DL/T5210
4 国家和行业现行相关施工法律规范、 标准、 安全规程等
3、 工程概况3
1 由于近期连日降雨, 排水沟排水速度趋缓, 电缆沟内水位上升, 水压增大, 1#、 2#变电所穿墙电缆管封堵被冲掉, 造成 2#变电所电缆层严重积水; 1#变电所内电缆沟内严重积水, 电缆全部泡在水中
4 施工方案4
1 对电缆沟与排水沟之间的孔洞全部检查是否堵死: 玻璃钢管沿线电缆井实行素混凝土封死盖板, 然后采纳发泡剂将电缆埋管与电缆沟的通道及孔洞堵住; 检查电缆沟盖板是否有缺失或未盖好的现象
2 针对 1#变电所 8 个电缆入口, 在其入口处采纳标准砖水泥砂浆砌筑 240 墙, 墙高度为盖板以下 5cm, 如砌筑时遇电缆需采纳 PVC 管开口, 将电缆穿入 PVC 管后封闭缺口, 预埋入墙中, 电缆埋管位置采纳混凝土浇筑, 并振捣密实, 两侧采纳 M7
5 水泥砂浆粉刷收光, 待粉刷砂浆充分干燥后, 外侧用冷粘法粘贴两遍SBS 防水卷材,
