加气混凝土砌块填充墙砌筑施工前,在填充墙砌筑位置放出墙身边线,以砌块每皮高度划双线制作皮数杆,并树立于填充墙的两端,以控制墙体施工灰缝厚度; (1) 加气混凝土砌块填充墙砌筑前,墙体底部应按排块设计图,浇筑与填充墙宽度相同且高度不小于200m m 的C15 素混凝土
砌块砌筑时,其含水率宜小于15 %
根据现场气候条件,如砌块干燥,应提前1~2 天向砌筑面适量浇水,以保证砌块间砂浆的强度及砌体的整体性,但应控制砌块的含水率不大于15 %
(2) 砌块的搭砌长度不应小于砌块长度的1P3 ,并不应> 150m m
如不能满足要求时,在水平灰缝中设置2Φ 6 的Ⅰ级钢筋加强;加强筋长度不应小于500m m
框架柱与墙体的拉结筋、洞口过梁、转角处、丁字交接处、施工洞的施工均与其它砌块相同
(3) 砌块砌筑时应注意不同干密度和强度等级的加气混凝土砌块不应混砌
加气混凝土砌块也不应和其他砖、砌块混合砌筑
(4) 填充墙砌体灰缝应横平竖直、砂浆饱满
灰缝砂浆饱满度不得小于90 %
竖缝不得出现透明缝、瞎缝
尤其要严格控制竖缝的砂浆饱满度,用内外临时夹板夹住后灌缝

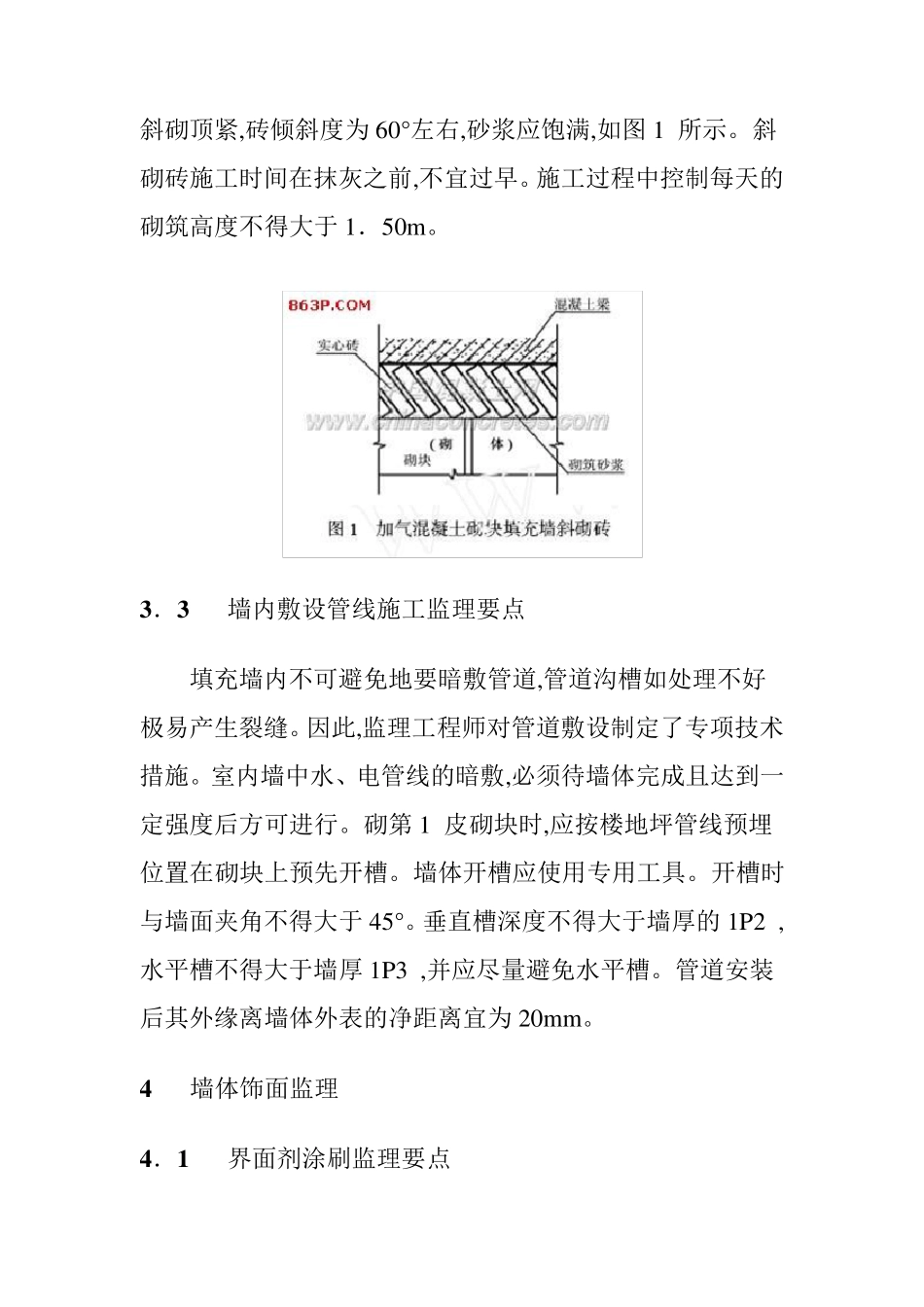

填充墙砌完后,砌体还将 要有 一定 变 形 ,砂浆有 一 定 的干缩 ,且填充墙到 顶 部时,墙顶 与梁底不易 紧 密结合,使 用过程 中易 开 裂 ;故 要求砌块墙顶 面用粘 土砖斜砌顶紧,砖倾斜度为60°左右,砂浆应饱满,如图1 所示
斜砌砖施工时间在抹灰之前,不宜过早
施工过程中控制每天的砌筑高度不得大于1.50m
3 .3 墙内敷设管线施工监理要点 填充墙内不可避免地要暗敷管道,管道沟槽如处理不好极易产生裂缝
因此,监理工程师对管道敷设制定了专项技术措施
室内墙中水、电管线的暗敷,必须待墙体完成且达到一定强度后方可进行
砌第 1 皮砌块时,应按楼地坪管线预埋位置在砌块上预先开槽
墙体开槽应使用专用工具
