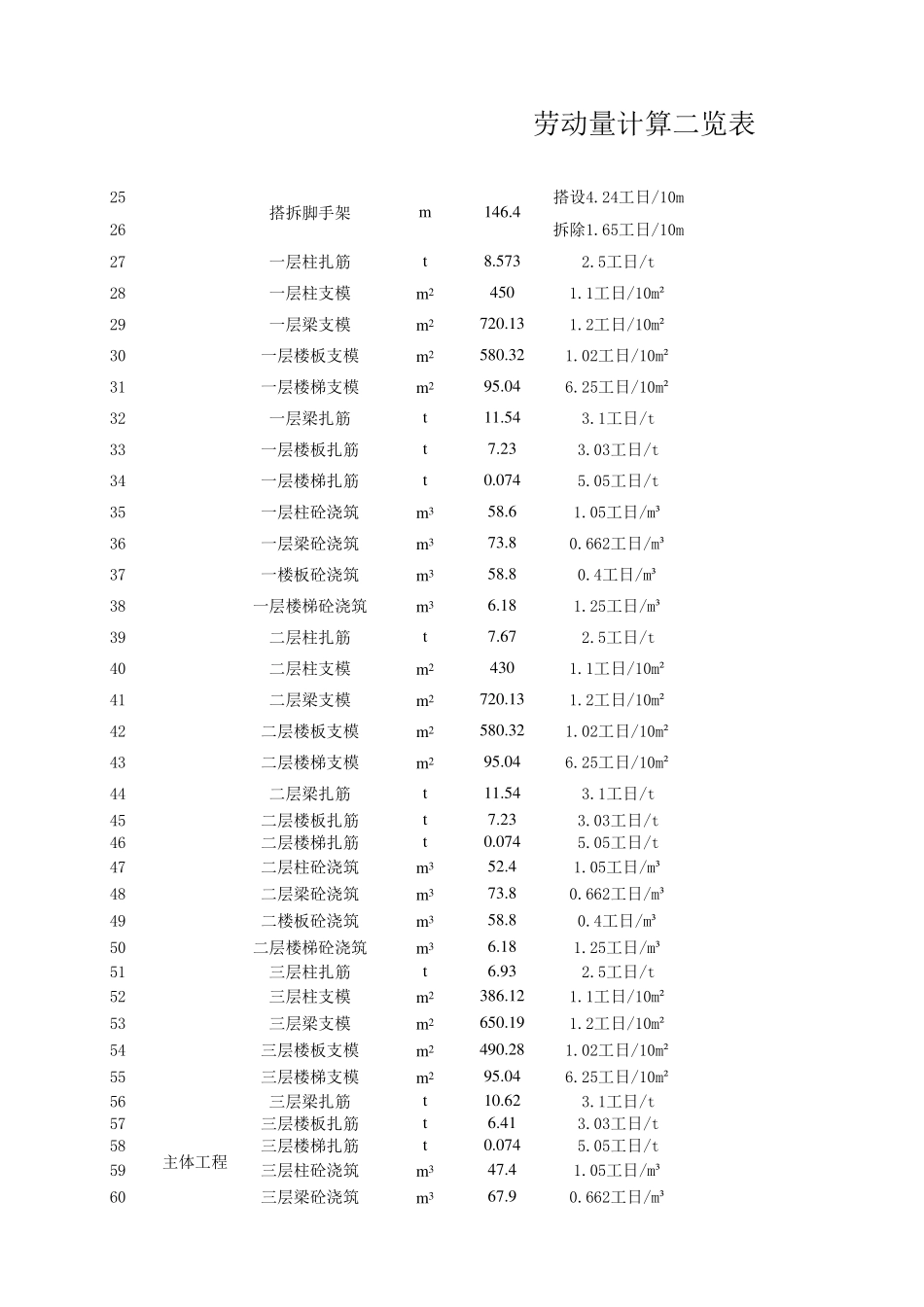

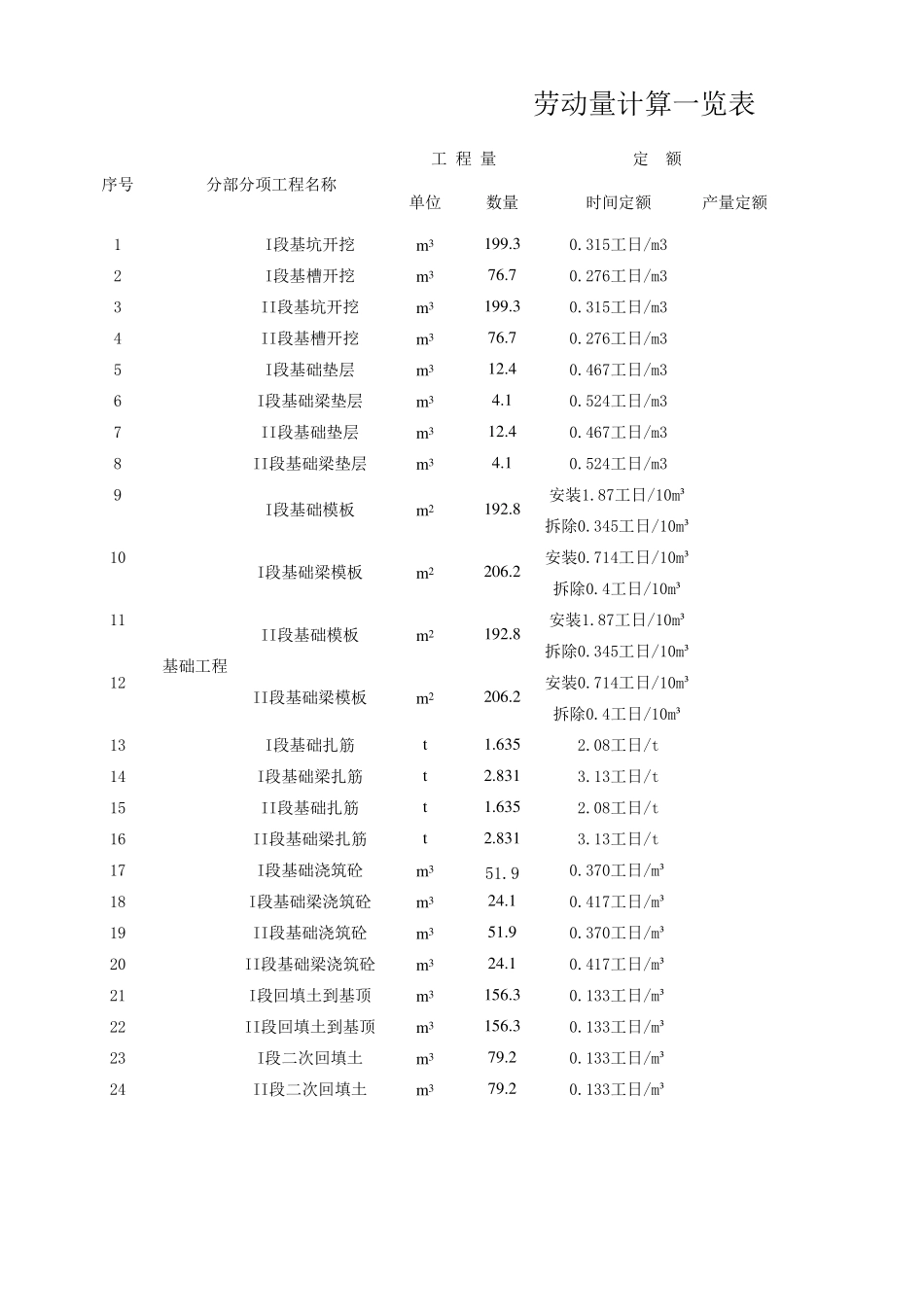

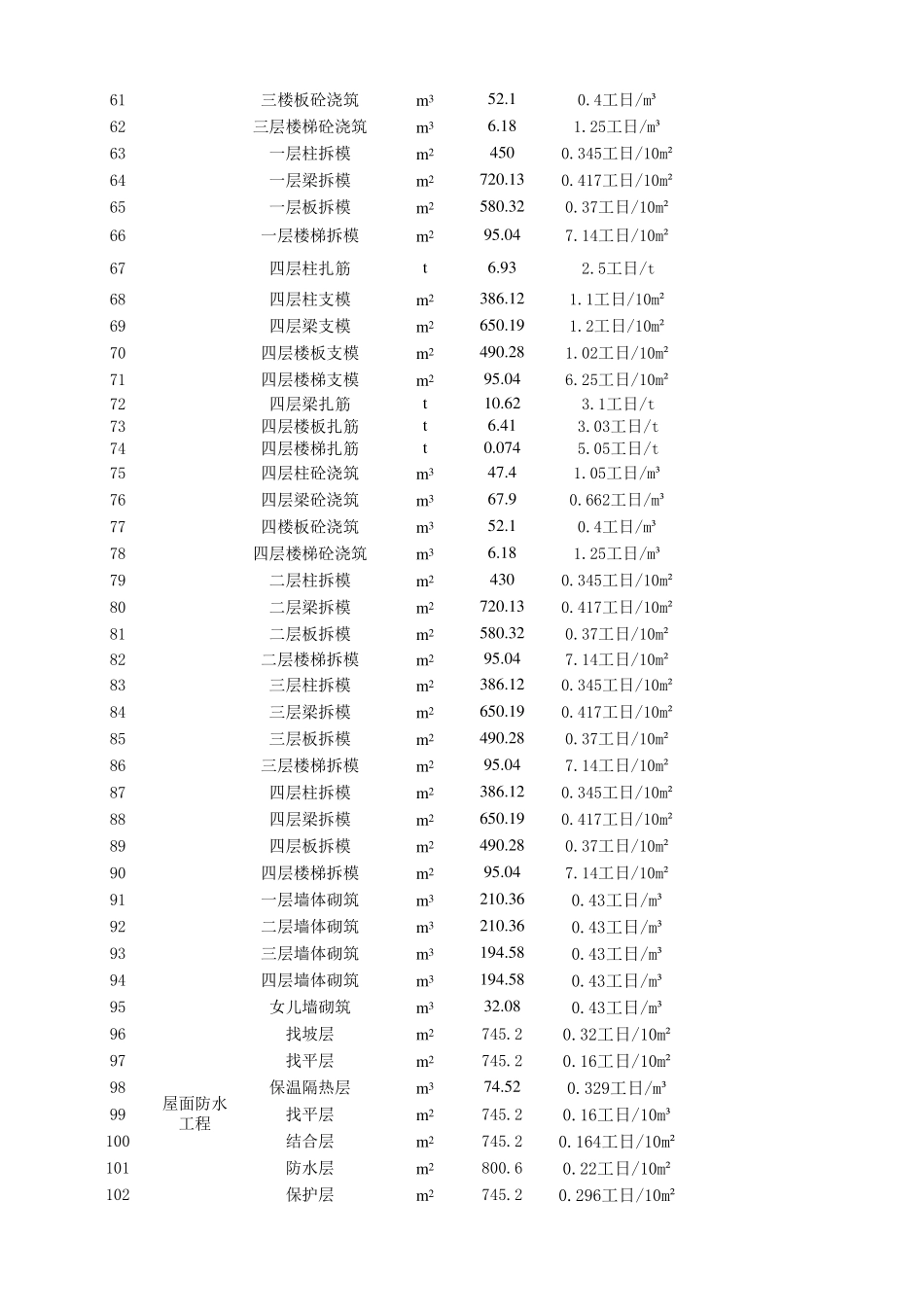

1I段基坑开挖m3199
315工日/m32I段基槽开挖m376
276工日/m33II段基坑开挖 m3199
315工日/m34II段基槽开挖 m376
276工日/m35I段基础垫层m312
467工日/m36I段基础梁垫层 m34
524工日/m37II段基础垫层 m312
467工日/m38II段基础梁垫层m34
524工日/m39安装1
87工日/10m³拆除0
345工日/10m³10安装0
714工日/10m³拆除0
4工日/10m³11安装1
87工日/10m³拆除0
345工日/10m³12安装0
714工日/10m³拆除0
4工日/10m³13I段基础扎筋t1
08工日/t14I段基础梁扎筋 t2
13工日/t15II段基础扎筋t1
08工日/t16II段基础梁扎筋 t2
13工日/t17I段基础浇筑砼 m351
370工日/m³18I段基础梁浇筑砼m324
417工日/m³19II段基础浇筑砼m351
370工日/m³20II段基础梁浇筑砼m324
417工日/m³21I段回填土到基顶m3156
133工日/m³22II段回填土到基顶m3156
133工日/m³23I段二次回填土 m379
133工日/m³24II段二次回填土m379
133工日/m³单位数量I段基础模板m2I段基础梁模板 m2II段基础模板 m2II段基础梁模板m2劳动量计算一览表分部分项工程名称基础工程时间定额序号工 程 量定 额产量定额192
225搭设4
24工日/10m26拆除1
65工日/10m27一层柱扎筋t8
5工日/t28一层柱支模m24501
1工日/10m²29一层梁支模m2720
