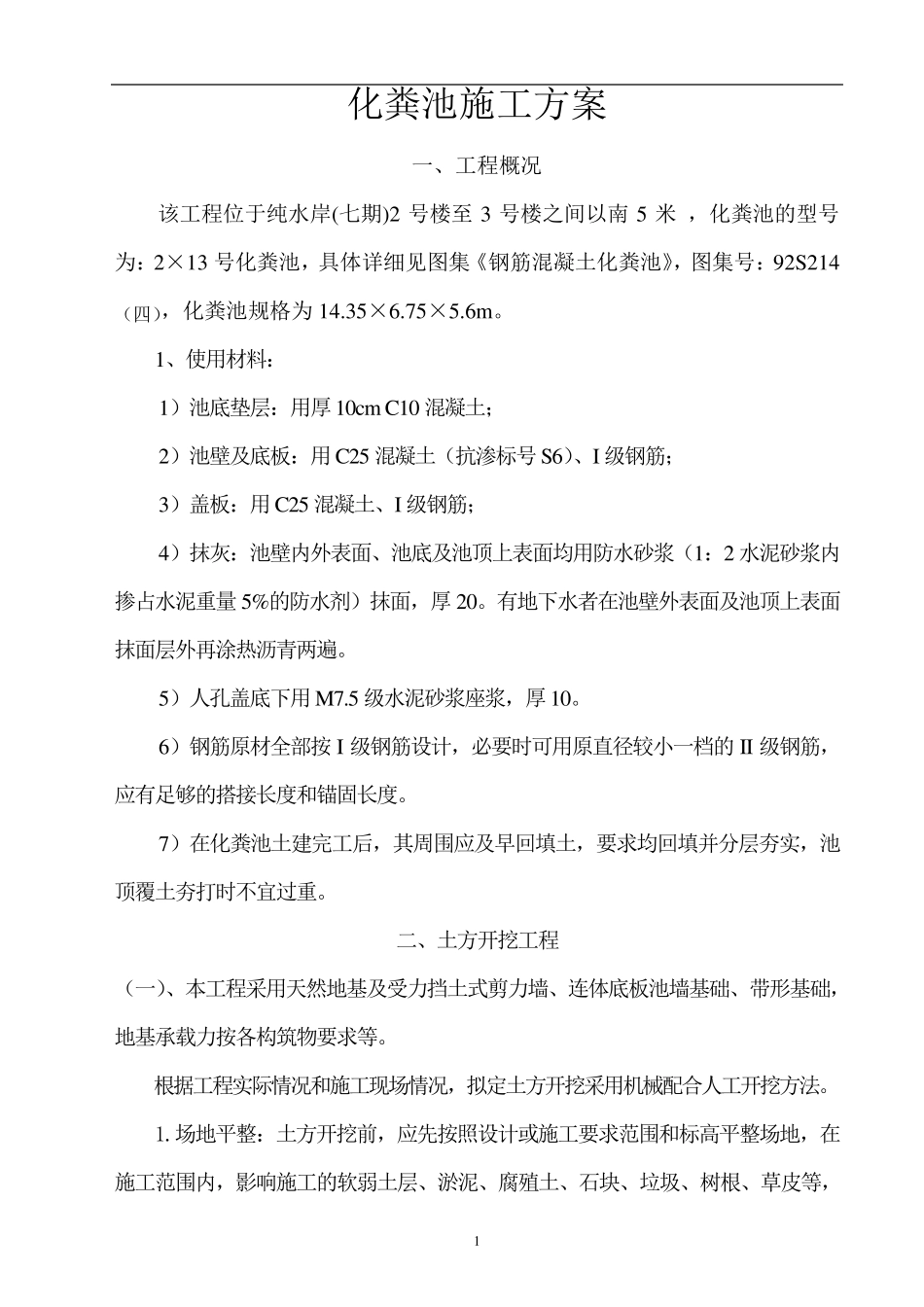

1 化粪池施工方案 一、工程概况 该工程位于纯水岸(七期)2 号楼至3 号楼之间以南5 米 ,化粪池的型号为:2×13 号化粪池,具体详细见图集《钢筋混凝土化粪池》,图集号:92S214(四),化粪池规格为14
1、使用材料: 1)池底垫层:用厚 10cm C10 混凝土; 2)池壁及底板:用 C25 混凝土(抗渗标号S6)、I 级钢筋; 3)盖板:用 C25 混凝土、I 级钢筋; 4)抹灰:池壁内外表面、池底及池顶上表面均用防水砂浆(1:2 水泥砂浆内掺占水泥重量 5%的防水剂)抹面,厚 20
有地下水者在池壁外表面及池顶上表面抹面层外再涂热沥青两遍
5)人孔盖底下用 M7
5 级水泥砂浆座浆,厚 10
6)钢筋原材全部按 I 级钢筋设计,必要时可用原直径较小一档的II 级钢筋,应有足够的搭接长度和锚固长度
7)在化粪池土建完工后,其周围应及早回填土,要求均回填并分层夯实,池顶覆土夯打时不宜过重
二、土方开挖工程 (一)、本工程采用天然地基及受力挡土式剪 力墙 、连 体底板池墙 基础 、带 形 基础 ,地基承 载 力按各 构 筑 物 要求等
根 据 工程实际 情 况和施工现 场 情 况,拟 定 土方开挖采用机 械 配 合 人工开挖方法
场 地平 整 :土方开挖前 ,应先 按照 设计或 施工要求范 围和标高 平 整 场 地,在施工范 围内,影 响 施工的软 弱 土层、淤 泥、腐 殖 土、石 块 、垃 圾 、树 根 、草 皮 等 , 2 应 分 别 情 况 予 以 清 除
基 础 放 线 : 土 方 开 挖 前 , 应 根 据 现 场 已 有 的 控 制 坐 标 和 水 准 点 , 进 行 基 础 放线

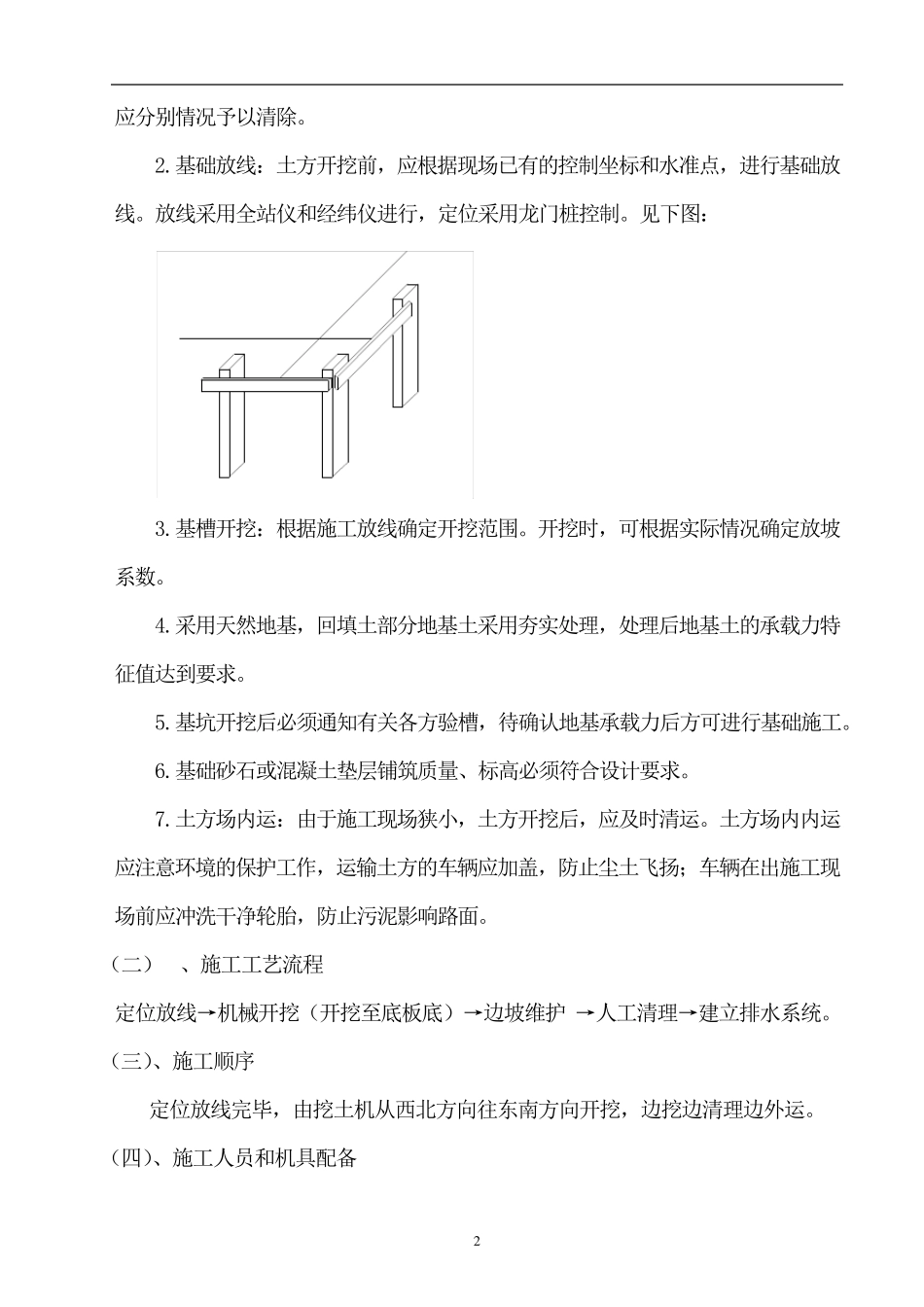

放 线 采 用 全 站 仪 和 经 纬 仪 进 行 , 定 位 采 用 龙 门 桩 控 制
见 下 图 :
