焦化厂:3#炉凉焦台大修安全、环保、 5S、施工方案(机动部编号 :150873# )编制单位:涟钢建设有限公司编制日期: 2015 年 8 月 20 日一、工程概况本项目位于焦化3#炉凉焦台区域
主要有: 凉焦台铸铁板全部更换;凉焦台靠轨道一侧浇筑300mm宽钢筋砼墙; 靠熄焦车轨道旁水沟处理等
预计进场时间: 等焦化二级厂通知,费用20 万元
施工进度计划进场时间:等焦化二级厂通知;竣工时间:2015 年 9 月 30 日三
施工准备按项目法施工模式组建项目经理部
四.主要项目施工方法凉焦台铸铁板更换本次凉焦台铸铁板更换时,焦炭生产不停,为确保更换施工顺利进行,将凉焦台按柱间分二次施工
1、将3#炉凉焦台的坡度进行测量,确保更换后的坡度、平整度、间隙等符合技术要求
2、用竹架板将凉焦台下部与皮带相接处封闭,确保铸铁板拆除时杂物落入皮带中
3、搭设施工脚手架通道,确保材料运输通畅
4、将凉焦台铸铁板、凉焦台靠轨道一侧钢板拆除
5、将凉焦台破损处补平
凉焦台上部地梁上按@500间距钻 30mm孔; 用喜利得值筋;将梁钢筋绑扎好
因凉焦台上部与熄焦车轨道间空隙过小,凉焦台靠轨道一侧钢筋砼墙用8mm钢板做外模,钢模与锚入混凝土地梁的立筋焊接固定,浇筑C30耐热混凝土;砼浇筑后钢模不拆

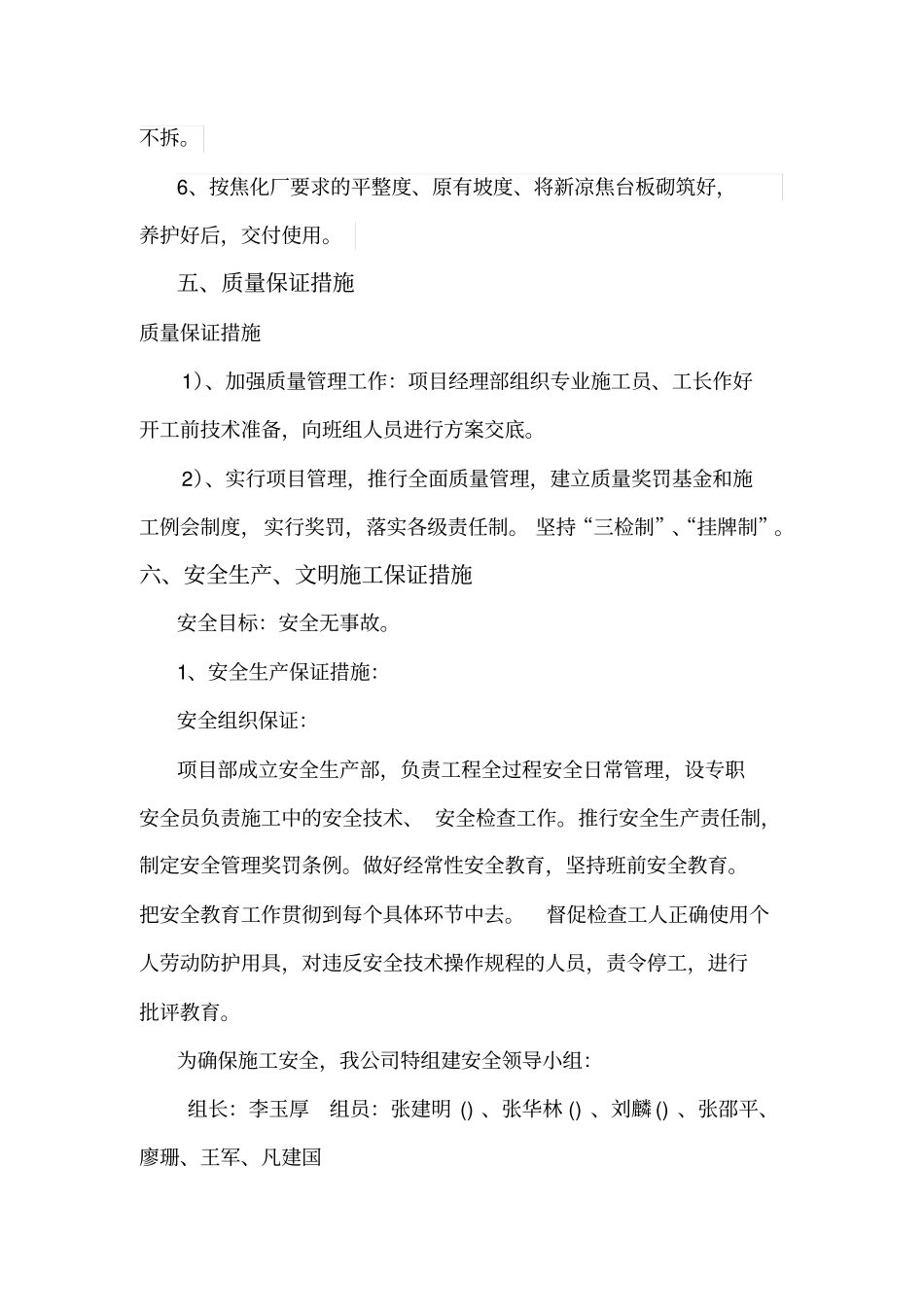

6、按焦化厂要求的平整度、原有坡度、将新凉焦台板砌筑好,养护好后,交付使用
五、质量保证措施质量保证措施1)、加强质量管理工作:项目经理部组织专业施工员、工长作好开工前技术准备,向班组人员进行方案交底
2)、实行项目管理,推行全面质量管理,建立质量奖罚基金和施工例会制度,实行奖罚,落实各级责任制
坚持“三检制”、“挂牌制”
六、安全生产、文明施工保证措施安全目标:安全无事故
1、安全生产保证措施:安全组织保证:项目部成立安全生产部,负责工程全过程安全日常管理,设专职安全员负责施工中的安全技术
