一、工程概况本工程2#焦炉防雨大棚安装工程,焦炉防雨大棚门形钢架共计16 榀,屋面檩条为C 型钢,屋面为单层彩钢板
门形钢架柱顶标高为 18
64 米,屋面坡度为 1:10
钢柱在标高 8
705 米处为节点板焊接连接
钢柱为H600*200*11*17 焊接 H型钢,其中 9 榀屋面梁为变截面 900(600)*200*6*8 焊接 H型钢,7 榀为 H400*200*8*13,柱间支撑在 1-2 、8-9、15-16 间安装,机、焦侧对称安装,其余柱间支撑焊接 2*L75*5 横向拉杆
防雨大棚总重约为98 吨
工程安装难点是焦炉大棚钢柱单体较长,单体吊装,机侧有推焦平台和烟道障碍;焦侧熄焦道与南分烟道障碍,使得吊装半径增大
二、 施工准备 1 、劳动力配备:2、施工机具:序号机械设备名称规格、型号单位数量预计使用时间1 汽车吊50t 台1 2 台班2 汽车吊25t 台1 4 台班3 电焊机(交流)BXI-500 台4 6 台班4 气割设备套2 5 手拉葫芦3 吨个4 6 手拉葫芦5 吨个2 7 棕绳4”米200 3、施工前,技术人员应认真做好施工图纸交底和技术交底工作,工种人数工种人数气焊工2 起重工1 电焊工4 力工2 电工1 合计10 对存在的问题和疑点及时与项目部管理人员沟通解决
4、认真检查吊装机具的安全性能,对吊车大小钩头,钢丝绳、安全带及夹具进行检查,保证施工过程中的安全使用
三、施工方法1、施工步骤预埋件安装 -----钢柱吊装 -----钢柱安装 -----柱间支撑及拉杆安装----1-9榀屋架安装 -----10-16榀屋架安装 -----屋面檩条安装-----机焦侧檩条安装 -----屋面彩钢板安装 -----机焦侧壁彩钢板安装

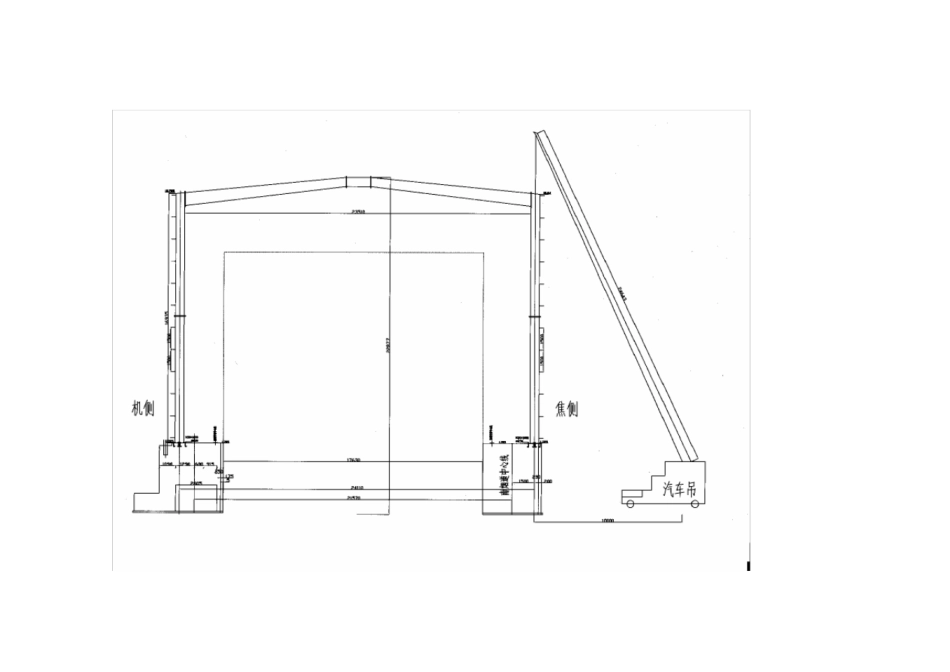

2、结构安装吊车及吊具的选择使用 25 吨汽车吊在焦侧吊装,焦侧钢柱吊装回转半径为10
00米,杆长为 31
