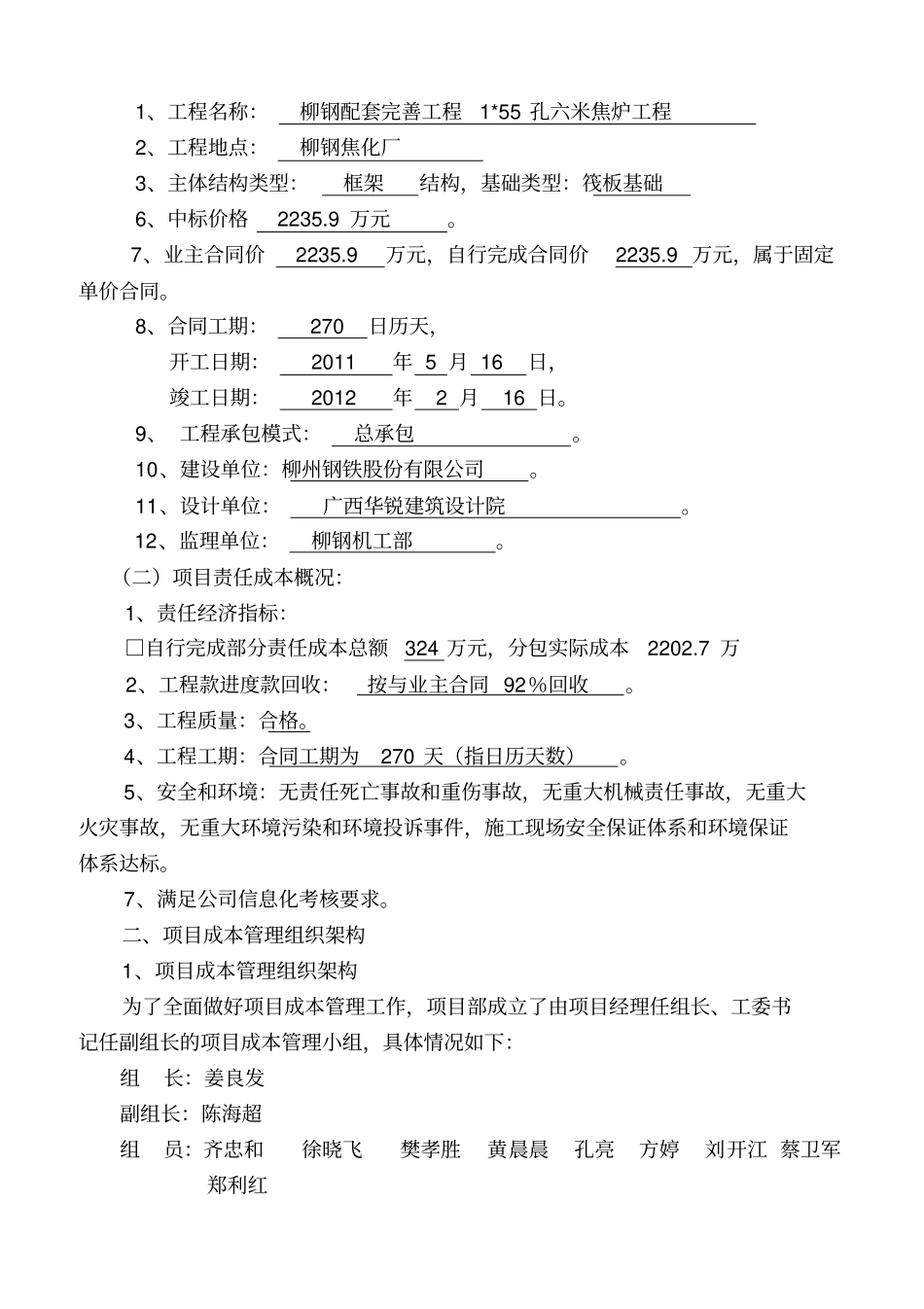

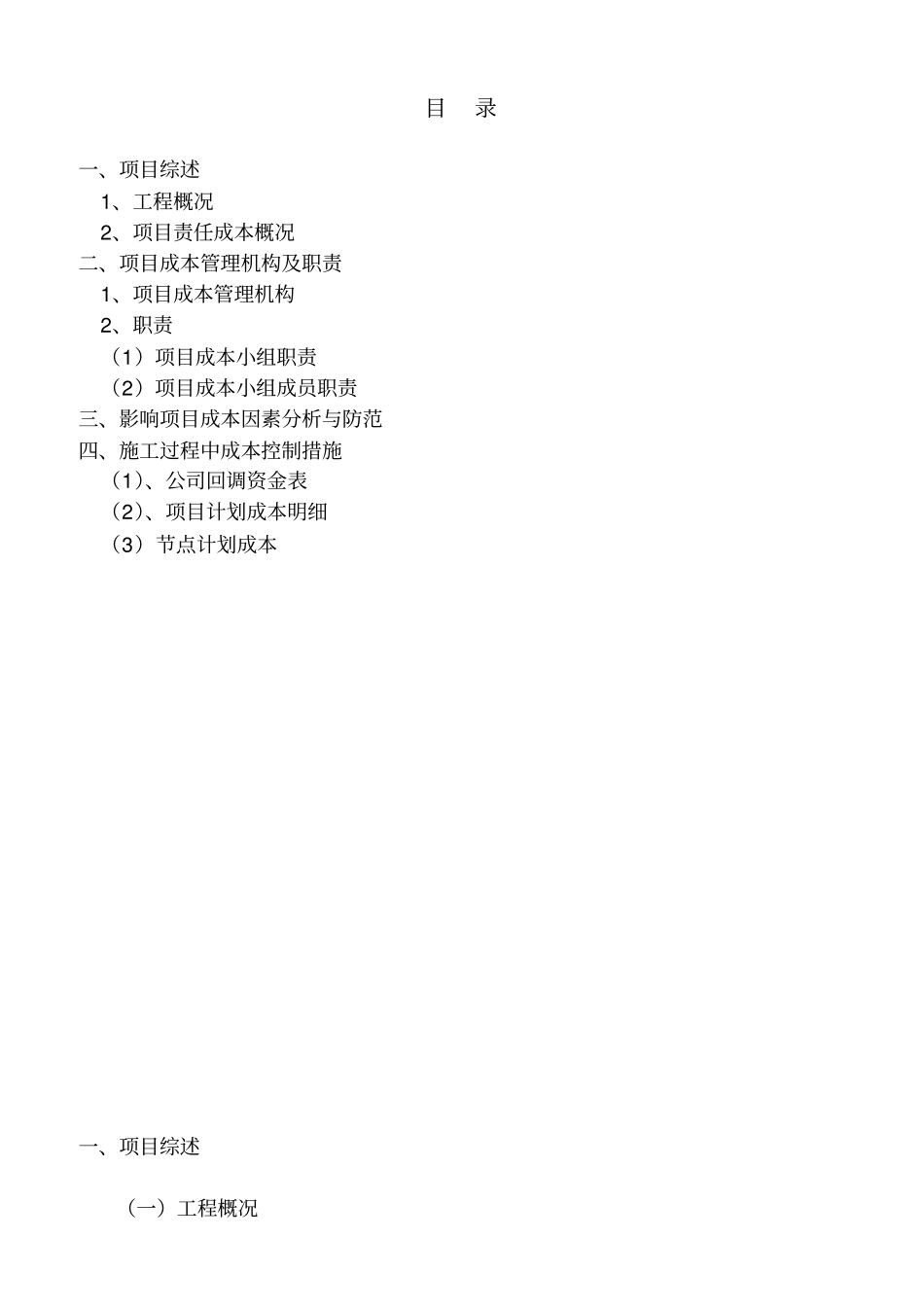

目录一、项目综述1、工程概况2、项目责任成本概况二、项目成本管理机构及职责1、项目成本管理机构2、职责(1)项目成本小组职责(2)项目成本小组成员职责三、影响项目成本因素分析与防范四、施工过程中成本控制措施(1)、公司回调资金表(2)、项目计划成本明细(3)节点计划成本一、项目综述(一)工程概况1、工程名称:柳钢配套完善工程1*55 孔六米焦炉工程2、工程地点:柳钢焦化厂3、主体结构类型:框架结构,基础类型:筏板基础6、中标价格2235
7、业主合同价2235
9 万元,自行完成合同价2235
9 万元,属于固定单价合同
8、合同工期:270 日历天,开工日期:2011 年 5 月 16 日,竣工日期:2012 年2 月16 日
9、 工程承包模式:总承包
10、建设单位:柳州钢铁股份有限公司
11、设计单位:广西华锐建筑设计院
12、监理单位:柳钢机工部
(二)项目责任成本概况:1、责任经济指标:□自行完成部分责任成本总额324 万元,分包实际成本2202
7 万2、工程款进度款回收:按与业主合同 92%回收
3、工程质量:合格
4、工程工期:合同工期为270 天(指日历天数)
5、安全和环境:无责任死亡事故和重伤事故,无重大机械责任事故,无重大火灾事故,无重大环境污染和环境投诉事件,施工现场安全保证体系和环境保证体系达标
7、满足公司信息化考核要求

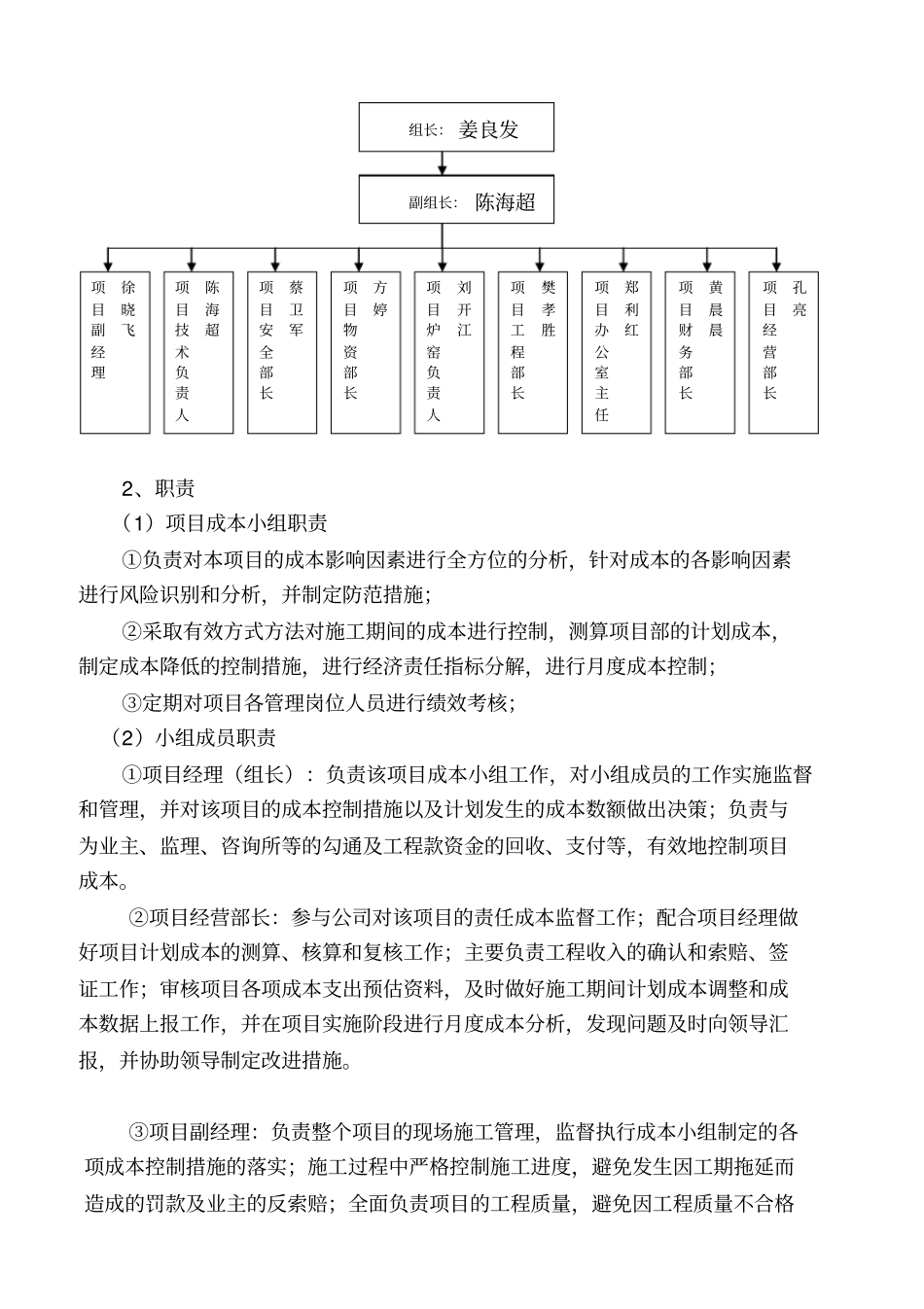

二、项目成本管理组织架构1、项目成本管理组织架构为了全面做好项目成本管理工作,项目部成立了由项目经理任组长、工委书记任副组长的项目成本管理小组,具体情况如下:组长:姜良发副组长:陈海超组员:齐忠和徐晓飞樊孝胜黄晨晨孔亮方婷刘开江 蔡卫军郑利红2、职责(1)项目成本小组职责①负责对本项目的成本影响因素进行全方位的分析,针对成本的各影响因素进行风险识别和分析,并制定防范措施;②采取有效方式方法对施工期间的成本进行控制,
