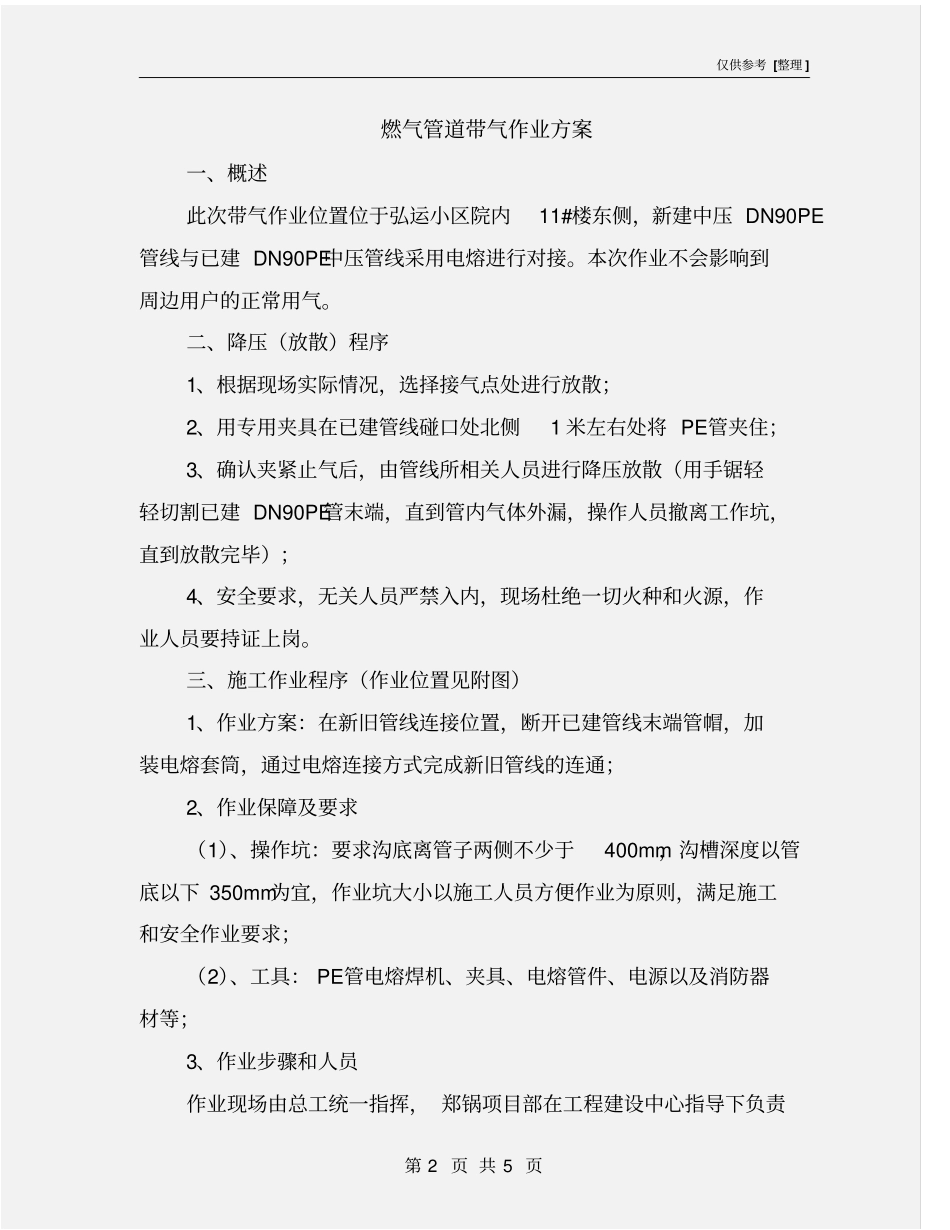

仅供参考 [整理 ] 第 1 页 共 5 页安全管理文书燃气管道带气作业方案日期: __________________单位: __________________仅供参考 [整理 ] 第 2 页 共 5 页燃气管道带气作业方案一、概述此次带气作业位置位于弘运小区院内11#楼东侧,新建中压 DN90PE管线与已建 DN90PE中压管线采用电熔进行对接
本次作业不会影响到周边用户的正常用气
二、降压(放散)程序1、根据现场实际情况,选择接气点处进行放散;2、用专用夹具在已建管线碰口处北侧1 米左右处将 PE管夹住;3、确认夹紧止气后,由管线所相关人员进行降压放散(用手锯轻轻切割已建 DN90PE管末端,直到管内气体外漏,操作人员撤离工作坑,直到放散完毕);4、安全要求,无关人员严禁入内,现场杜绝一切火种和火源,作业人员要持证上岗

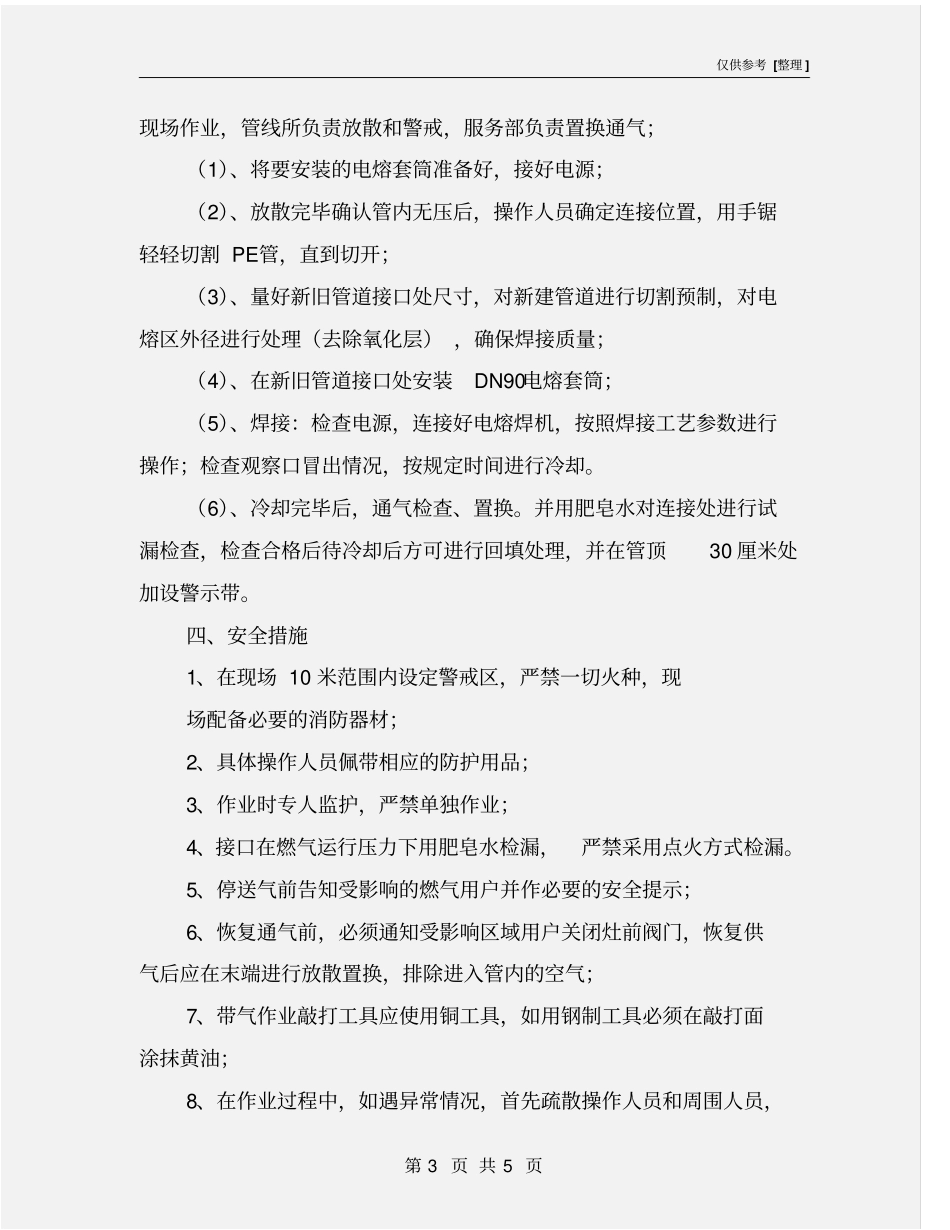

三、施工作业程序(作业位置见附图)1、作业方案:在新旧管线连接位置,断开已建管线末端管帽,加装电熔套筒,通过电熔连接方式完成新旧管线的连通;2、作业保障及要求(1)、操作坑:要求沟底离管子两侧不少于400mm,沟槽深度以管底以下 350mm为宜,作业坑大小以施工人员方便作业为原则,满足施工和安全作业要求;(2)、工具: PE管电熔焊机、夹具、电熔管件、电源以及消防器材等;3、作业步骤和人员作业现场由总工统一指挥, 郑锅项目部在工程建设中心指导下负责仅供参考 [整理 ] 第 3 页 共 5 页现场作业,管线所负责放散和警戒,服务部负责置换通气;(1)、将要安装的电熔套筒准备好,接好电源;(2)、放散完毕确认管内无压后,操作人员确定连接位置,用手锯轻轻切割 PE管,直到切开;(3)、量好新旧管道接口处尺寸,对新建管道进行切割预制,对电熔区外径进行处理(去除氧化层) ,确保焊接质量;(4)、在新旧管道接口处安装DN90电熔套筒;(5)、焊接:检查电源,连接
