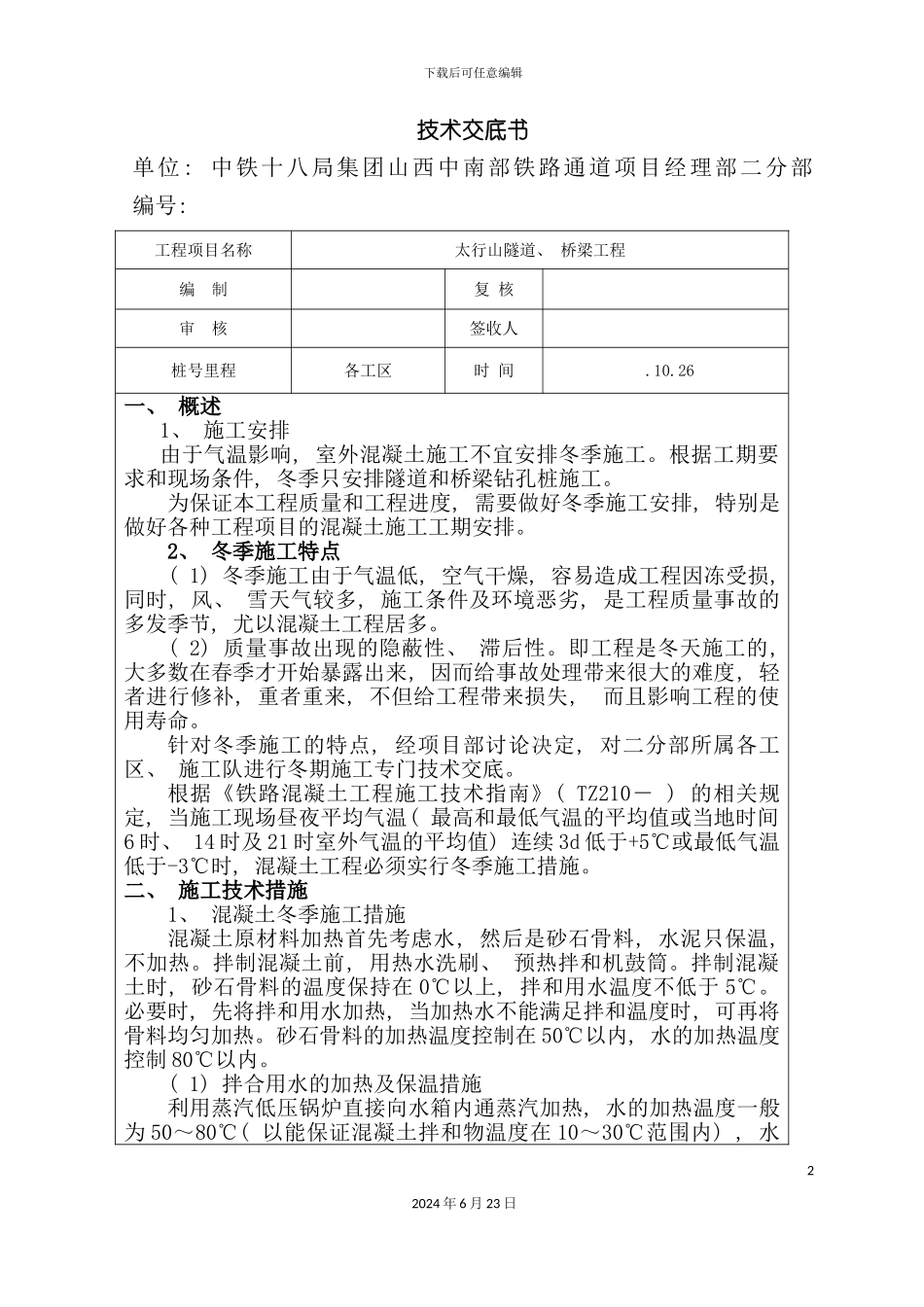

下载后可任意编辑冬季施工保温措施技术交底12024 年 6 月 23 日下载后可任意编辑技术交底书单位: 中铁十八局集团山西中南部铁路通道项目经理部二分部 编号: 工程项目名称太行山隧道、 桥梁工程编 制复 核审 核签收人桩号里程各工区时 间
26一、 概述1、 施工安排由于气温影响, 室外混凝土施工不宜安排冬季施工
根据工期要求和现场条件, 冬季只安排隧道和桥梁钻孔桩施工
为保证本工程质量和工程进度, 需要做好冬季施工安排, 特别是做好各种工程项目的混凝土施工工期安排
2、 冬季施工特点( 1) 冬季施工由于气温低, 空气干燥, 容易造成工程因冻受损, 同时, 风、 雪天气较多, 施工条件及环境恶劣, 是工程质量事故的多发季节, 尤以混凝土工程居多
( 2) 质量事故出现的隐蔽性、 滞后性
即工程是冬天施工的, 大多数在春季才开始暴露出来, 因而给事故处理带来很大的难度, 轻者进行修补, 重者重来, 不但给工程带来损失, 而且影响工程的使用寿命
针对冬季施工的特点, 经项目部讨论决定, 对二分部所属各工区、 施工队进行冬期施工专门技术交底
根据《铁路混凝土工程施工技术指南》( TZ210- ) 的相关规定, 当施工现场昼夜平均气温( 最高和最低气温的平均值或当地时间6 时、 14 时及 21 时室外气温的平均值) 连续 3d 低于+5℃或最低气温低于-3℃时, 混凝土工程必须实行冬季施工措施
二、 施工技术措施1、 混凝土冬季施工措施混凝土原材料加热首先考虑水, 然后是砂石骨料, 水泥只保温, 不加热
拌制混凝土前, 用热水洗刷、 预热拌和机鼓筒
拌制混凝土时, 砂石骨料的温度保持在 0℃以上, 拌和用水温度不低于 5℃
必要时, 先将拌和用水加热, 当加热水不能满足拌和温度时, 可再将骨料均匀加热
砂石骨料的加热温度控制在 50℃以内, 水的加热温度控制 80
