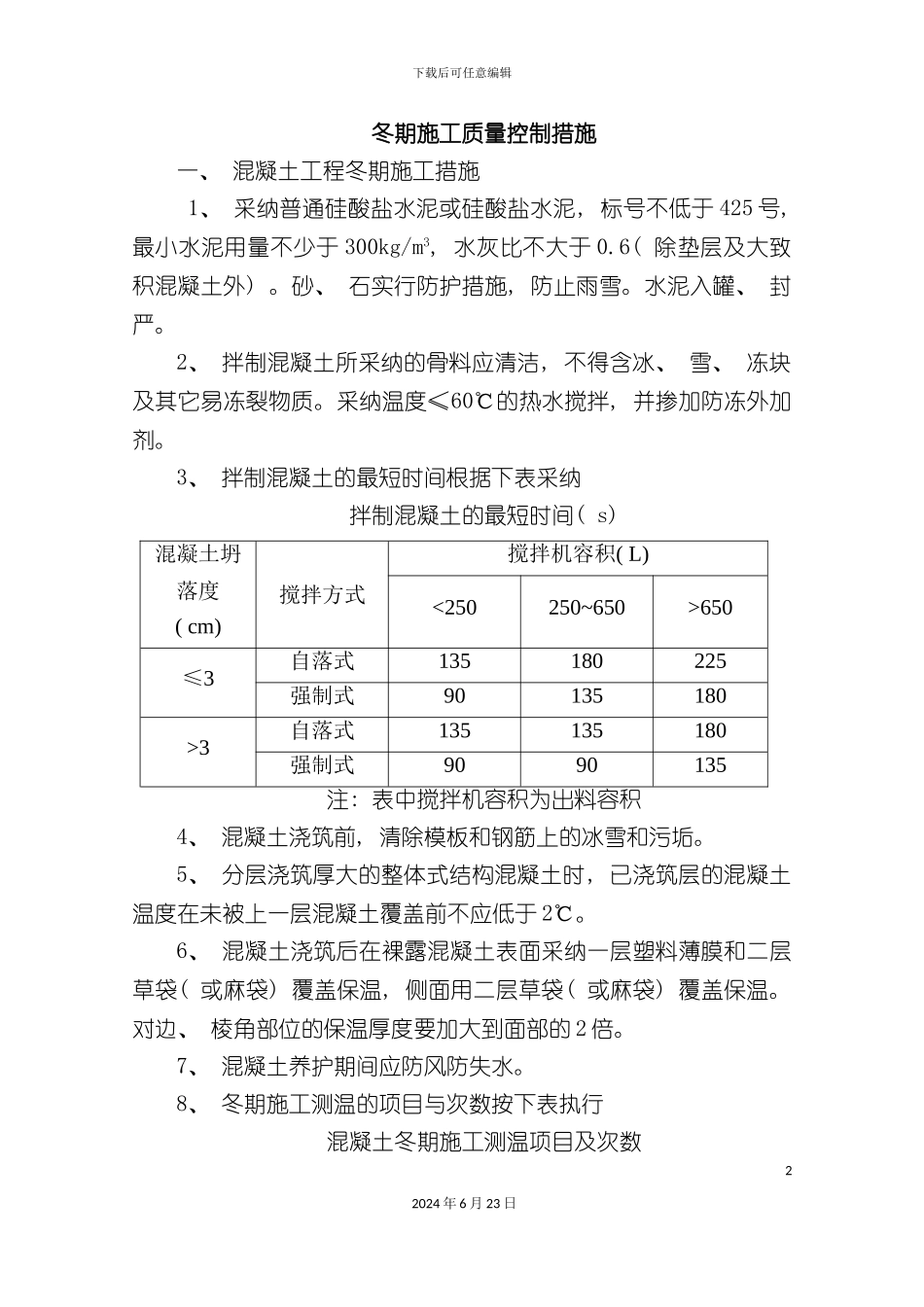

下载后可任意编辑冬雨季混凝土施工技术措施12024 年 6 月 23 日下载后可任意编辑冬期施工质量控制措施一、 混凝土工程冬期施工措施 1、 采纳普通硅酸盐水泥或硅酸盐水泥, 标号不低于 425 号, 最小水泥用量不少于 300kg/m3, 水灰比不大于 0
6( 除垫层及大致积混凝土外)
砂、 石实行防护措施, 防止雨雪
水泥入罐、 封严
2、 拌制混凝土所采纳的骨料应清洁, 不得含冰、 雪、 冻块及其它易冻裂物质
采纳温度≤60℃的热水搅拌, 并掺加防冻外加剂
3、 拌制混凝土的最短时间根据下表采纳拌制混凝土的最短时间( s) 混凝土坍落度( cm) 搅拌方式搅拌机容积( L) 650≤3自落式135180225强制式90135180>3自落式135135180强制式9090135注: 表中搅拌机容积为出料容积4、 混凝土浇筑前, 清除模板和钢筋上的冰雪和污垢
5、 分层浇筑厚大的整体式结构混凝土时, 已浇筑层的混凝土温度在未被上一层混凝土覆盖前不应低于 2℃
6、 混凝土浇筑后在裸露混凝土表面采纳一层塑料薄膜和二层草袋( 或麻袋) 覆盖保温, 侧面用二层草袋( 或麻袋) 覆盖保温
对边、 棱角部位的保温厚度要加大到面部的 2 倍
7、 混凝土养护期间应防风防失水
8、 冬期施工测温的项目与次数按下表执行混凝土冬期施工测温项目及次数22024 年 6 月 23 日下载后可任意编辑测温项目测温次数室外气温及环境温度每昼夜不少于 4 次, 另外还需测最高、 最低气温搅拌机棚温度每一工作班不少于 4 次水、 水泥、 砂、 石及外加剂溶液温度每一工作班不少于 4 次混凝土出罐、 浇筑、 入模温度每一工作班不少于 4 次9、 全部测温孔均应编号, 并绘制布置图
测温孔应设在有代表性的结构部位和温度变化大易冷却的部位, 孔深宜为 10~15cm 或为板厚的 1/2 或为墙厚的
