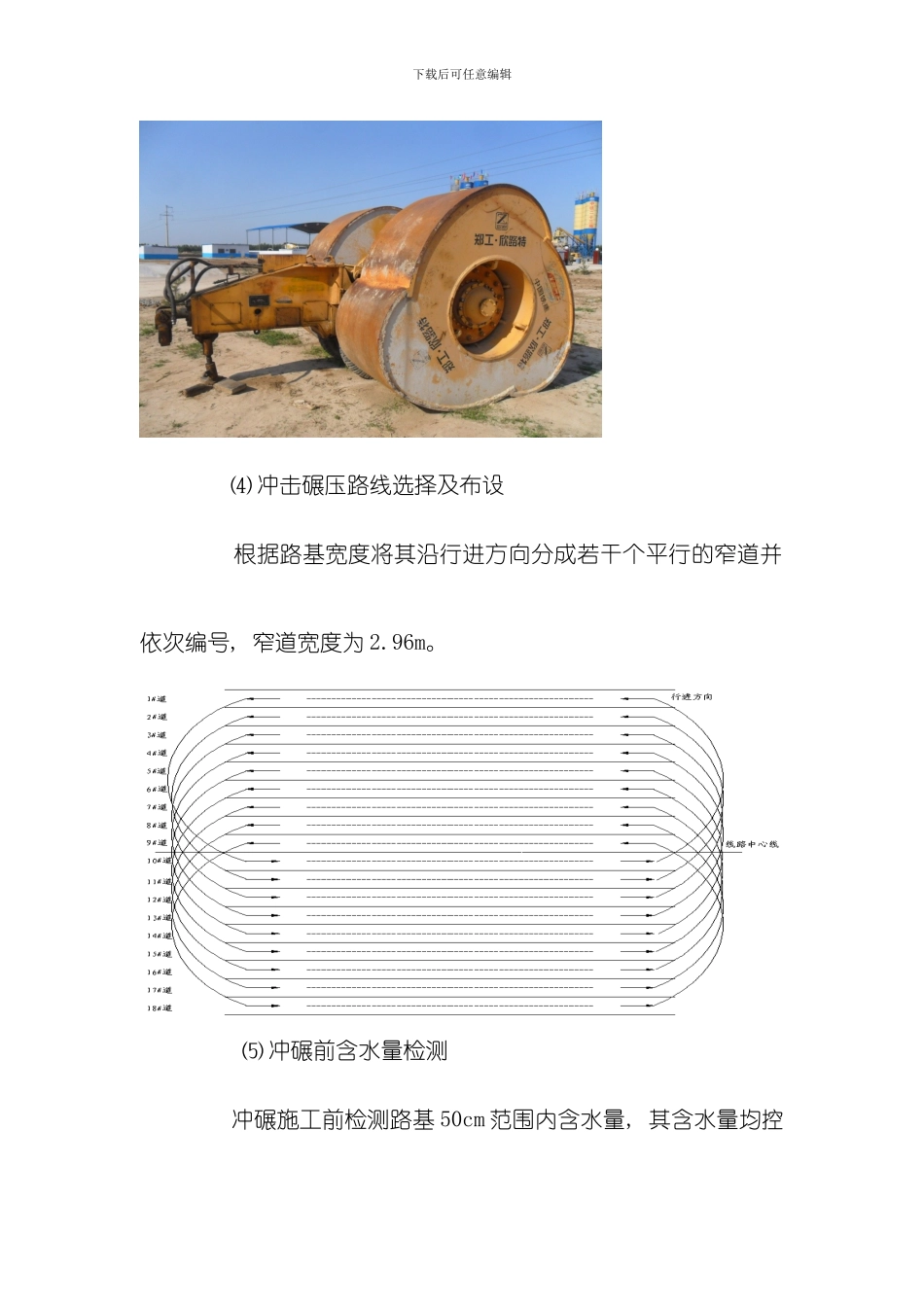

下载后可任意编辑 冲击碾压工作原理 利用由曲线为边而构成的多边形冲击轮在位能落差与行驶动能相结合下对工作面进行静压、 揉搓、 冲击。其高振福、 低频率冲击碾压使工作面下深层土石的密实度不断增加, 受冲压土体逐渐接近于弹性状态, 并满足压实度要求 ( 二) 具体施工工艺 1、 施工准备 ⑴ 对原地表进行清表, 完成后进行场地平整, 并采纳BM226DH 型压路机静压一遍。由项目部测量班精确放样, 冲击碾压范围至坡脚外 1m。 下载后可任意编辑 ⑵ 检测断面按 50m 设置( 试验段按 20m 设置) 。 根据路基宽度每个断面布设 3-4 个观测点, 每个监测点埋置 20cm 长方木桩, 上钉铁钉, 并栓红绳外漏地面以上便于寻找, 深度为地面以下 10-15cm。埋置完成后对铁钉的高程进行观测作为沉降量对比数据。 ⑶ 冲击碾压设备选择 根据设计要求和施工队伍机械配备情况, 选择 25KJ 型冲击压路机, 轮宽为 0.9m, 两冲击碾压轮的内间距为 1.16m。下载后可任意编辑 ⑷ 冲击碾压路线选择及布设 根据路基宽度将其沿行进方向分成若干个平行的窄道并依次编号, 窄道宽度为 2.96m。 ⑸ 冲碾前含水量检测 冲碾施工前检测路基 50cm 范围内含水量, 其含水量均控下载后可任意编辑制在最佳含水量的( -4, +2) 内。含水量超出范围时, 采纳提前洒水或晾晒的方法进行调整。 2、 冲击碾压 冲碾施工按上图冲碾路线进行, 首先沿 1 号窄道冲击碾压, 该路段末尾后调头, 由距 1 号窄道半个路宽的 10 号窄道反方向冲击碾压, 冲击碾压至该路段起点后, 再次转弯调头, 对与 1号窄道相邻的 2 号窄道进行冲击碾压。 以此类推, 采纳上述循环方法, 对各窄道进行冲碾, 将各窄道均冲压到位为一遍。 施工时采纳下图路线进行冲击碾压。冲击碾压速度控制在 10~12km/h。 横向上第二遍时由第一遍向内移动 1 轮宽进行冲击碾压,第三遍再回到第一遍的位置冲击碾压。纵向排列同一轮迹每次错下载后可任意编辑轮冲碾, 使每次均能冲击工作面波峰,有利于冲击点的满布、 均匀, 增强整体效果。冲压 5 遍后改变冲击碾压方向, 采纳反向冲击碾压。冲击 15 遍后结束冲碾。 下载后可任意编辑 3、 过程检测 冲碾 15 遍后即开始压实度和沉降量观测。沉降观测可直接观测埋置的方木桩, 压实度检测在沉降检测点量观测点周围 2m下载后可任意编辑范围内检测。 压实度检测设置两个观测深度, 0~20cm 和 20~50cm。施工中...
