下载后可任意编辑砂石基础换填方案12024 年 4 月 19 日下载后可任意编辑小海路 1#安置房基础砂石回填方案一、工程概况

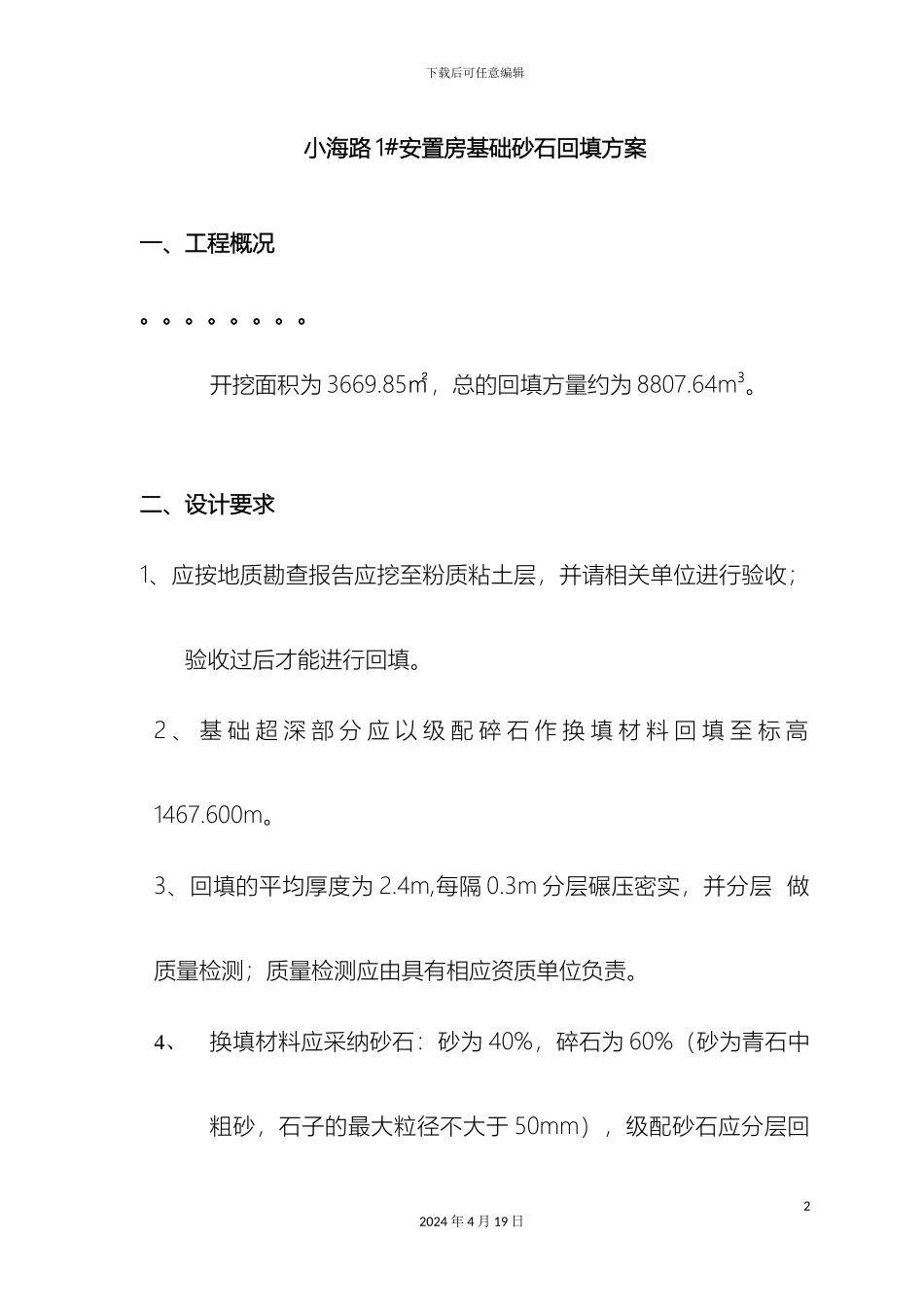

开挖面积为 3669
85㎡,总的回填方量约为 8807
二、设计要求1、应按地质勘查报告应挖至粉质粘土层,并请相关单位进行验收;验收过后才能进行回填
2 、 基 础 超 深 部 分 应 以 级 配 碎 石 作 换 填 材 料 回 填 至 标 高1467
3、回填的平均厚度为 2
4m,每隔 0
3m 分层碾压密实,并分层 做质量检测;质量检测应由具有相应资质单位负责
4、换填材料应采纳砂石:砂为 40%,碎石为 60%(砂为青石中粗砂,石子的最大粒径不大于 50mm),级配砂石应分层回22024 年 4 月 19 日下载后可任意编辑填压实,每铺一层 400m-500mm 厚砂石垫层后用 16 吨以上振动式压路机压实,压实系数不小于 0
97,承载力 fak 不应小于 200KPa,压缩模量 E0 不应小于 15MPa
5、砂石铺摊到地基外的尺寸为伸出独立基承台边沿 1
由于回填较深,应设置挡墙,挡墙的定位及做法详见挡墙定位图
6、施工单位应做好相应的施工组织设计,确保回填后均满足以上要求
7、回填后的承载力与压缩模量应由检测单位确定
