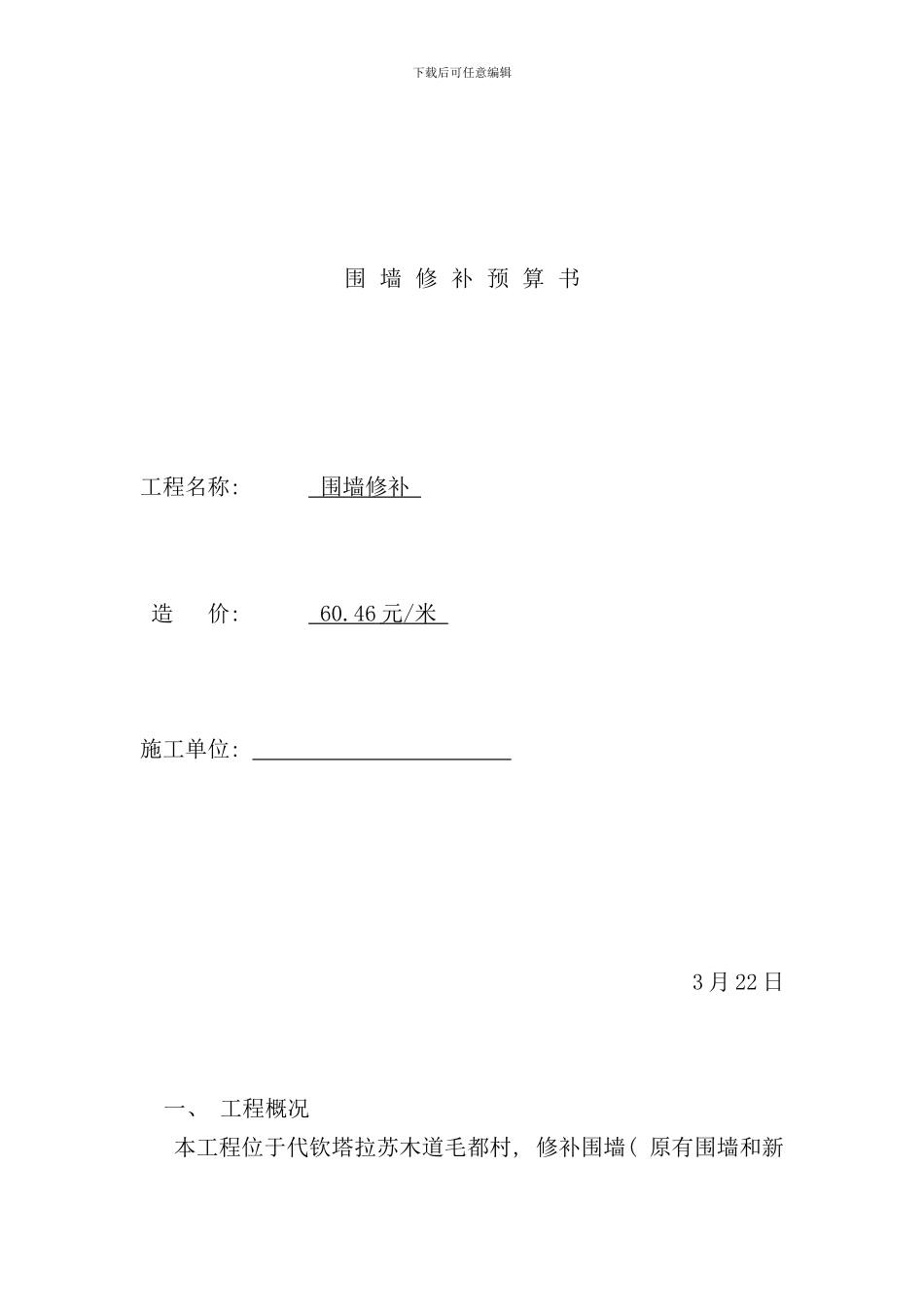

下载后可任意编辑围 墙 修 补 预 算 书工程名称: 围墙修补 造 价: 60

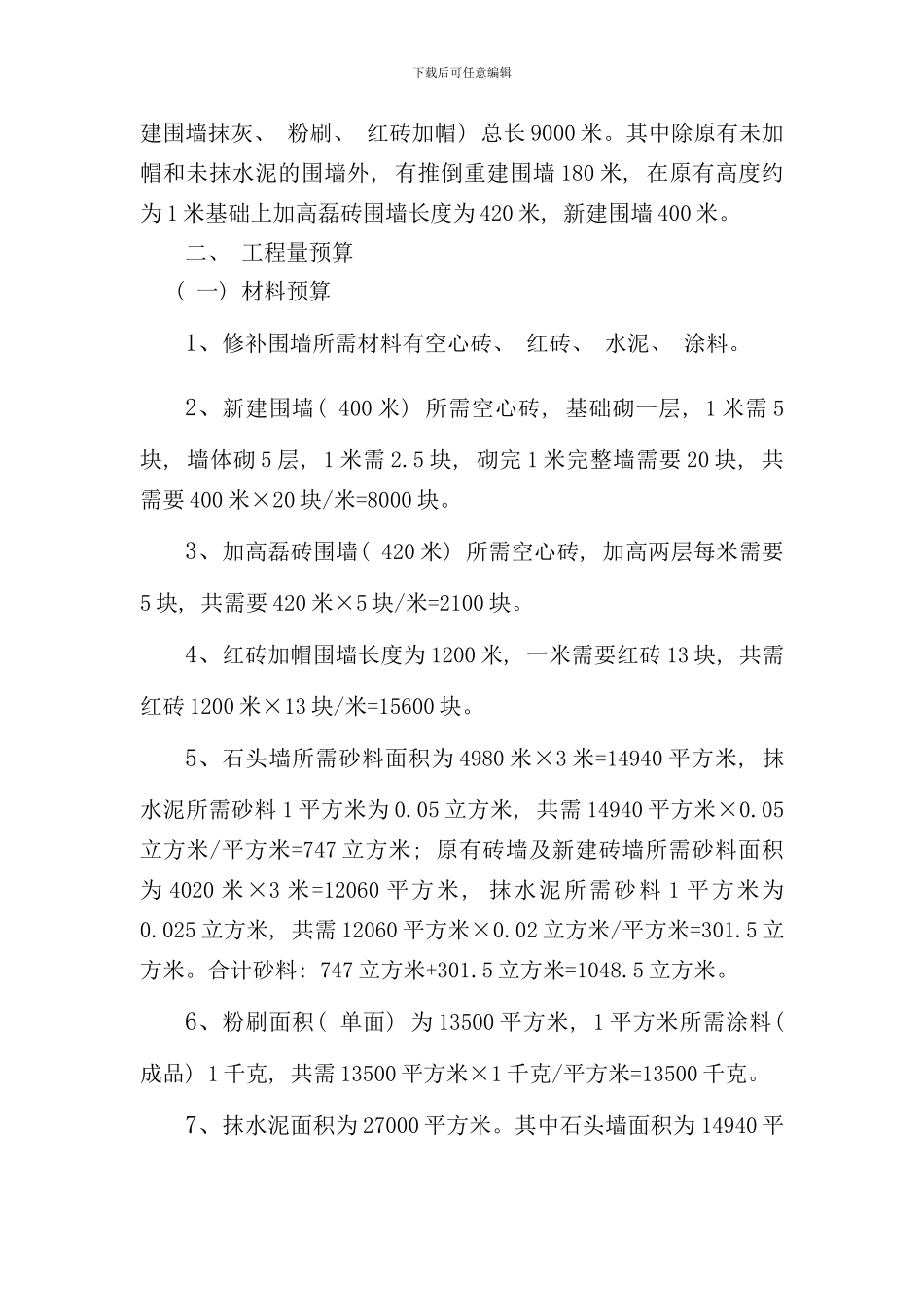

46 元 / 米 施工单位: 3 月 22 日 一、 工程概况本工程位于代钦塔拉苏木道毛都村, 修补围墙( 原有围墙和新下载后可任意编辑建围墙抹灰、 粉刷、 红砖加帽) 总长 9000 米
其中除原有未加帽和未抹水泥的围墙外, 有推倒重建围墙 180 米, 在原有高度约为 1 米基础上加高磊砖围墙长度为 420 米, 新建围墙 400 米
二、 工程量预算( 一) 材料预算1、修补围墙所需材料有空心砖、 红砖、 水泥、 涂料
2、新建围墙( 400 米) 所需空心砖, 基础砌一层, 1 米需 5块, 墙体砌 5 层, 1 米需 2
5 块, 砌完 1 米完整墙需要 20 块, 共需要 400 米×20 块/米=8000 块
3、加高磊砖围墙( 420 米) 所需空心砖, 加高两层每米需要5 块, 共需要 420 米×5 块/米=2100 块
4、红砖加帽围墙长度为 1200 米, 一米需要红砖 13 块, 共需红砖 1200 米×13 块/米=15600 块
5、石头墙所需砂料面积为 4980 米×3 米=14940 平方米, 抹水泥所需砂料 1 平方米为 0
05 立方米, 共需 14940 平方米×0
05立方米/平方米=747 立方米; 原有砖墙及新建砖墙所需砂料面积为 4020 米×3 米=12060 平方米, 抹水泥所需砂料 1 平方米为0
025 立方米, 共需 12060 平方米×0
02 立方米/平方米=301
合计砂料: 747 立方米+301
5 立方米=1048
6、粉刷面积( 单面) 为 13500 平方米, 1 平方米所需涂料( 成品) 1 千克, 共需 13500 平方米×1 千克/平方米=13500 千克

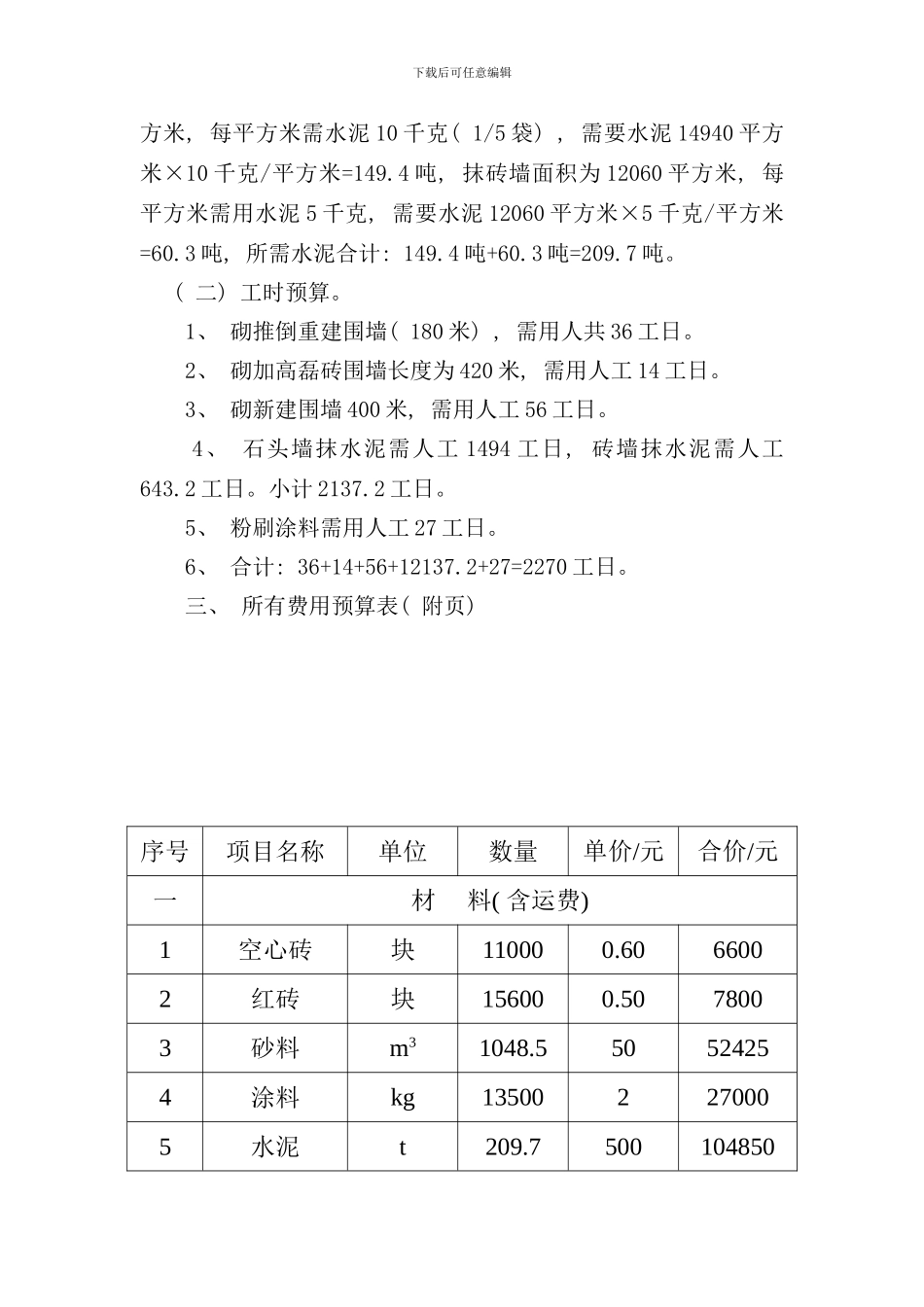

7、抹水泥面积为 27000 平方
