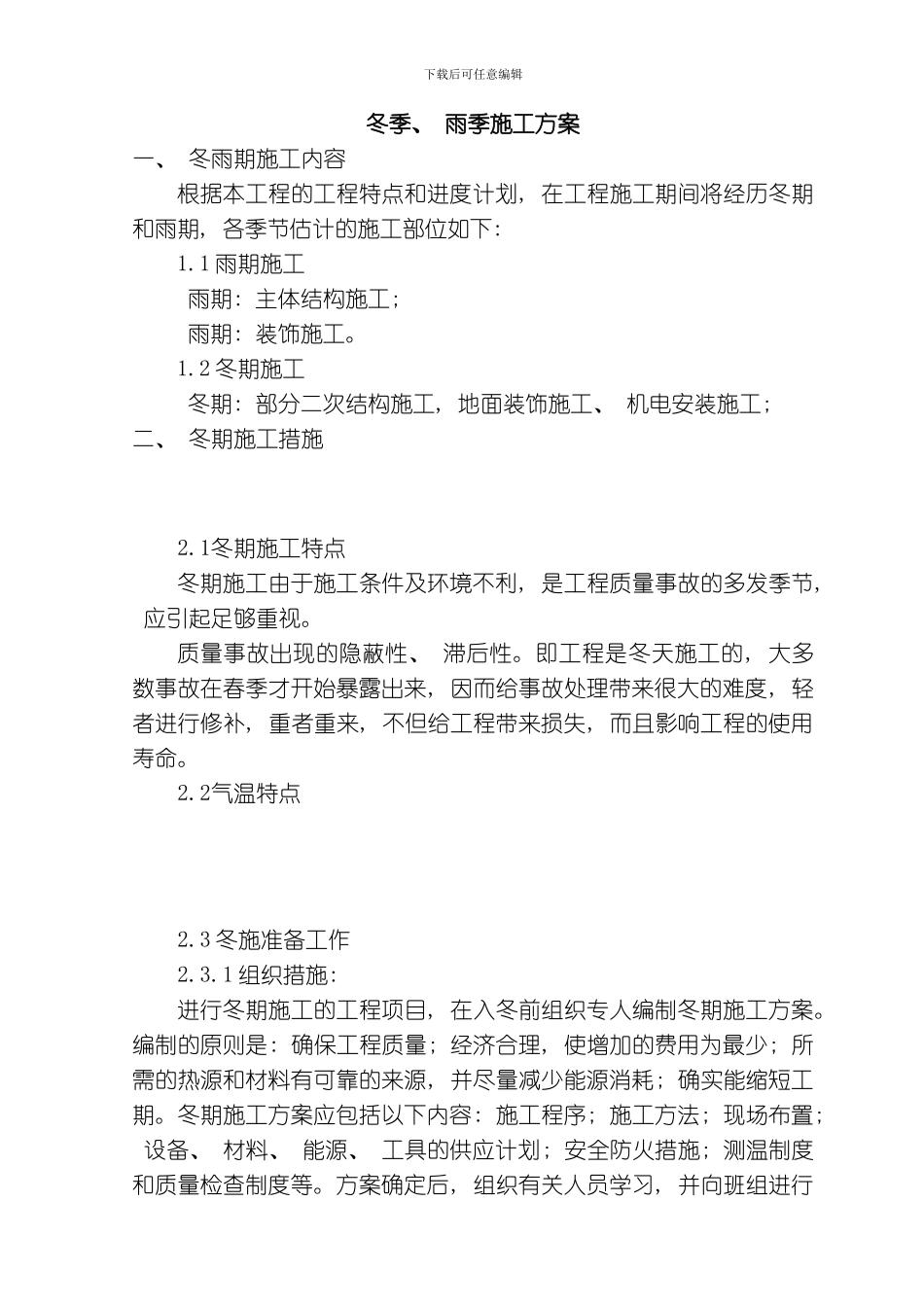

下载后可任意编辑冬季、 雨季施工方案一、 冬雨期施工内容根据本工程的工程特点和进度计划, 在工程施工期间将经历冬期和雨期, 各季节估计的施工部位如下: 1
1 雨期施工 雨期: 主体结构施工; 雨期: 装饰施工
2 冬期施工 冬期: 部分二次结构施工, 地面装饰施工、 机电安装施工; 二、 冬期施工措施2
1冬期施工特点冬期施工由于施工条件及环境不利, 是工程质量事故的多发季节, 应引起足够重视
质量事故出现的隐蔽性、 滞后性
即工程是冬天施工的, 大多数事故在春季才开始暴露出来, 因而给事故处理带来很大的难度, 轻者进行修补, 重者重来, 不但给工程带来损失, 而且影响工程的使用寿命
2气温特点2
3 冬施准备工作2
1 组织措施: 进行冬期施工的工程项目, 在入冬前组织专人编制冬期施工方案
编制的原则是: 确保工程质量; 经济合理, 使增加的费用为最少; 所需的热源和材料有可靠的来源, 并尽量减少能源消耗; 确实能缩短工期
冬期施工方案应包括以下内容: 施工程序; 施工方法; 现场布置; 设备、 材料、 能源、 工具的供应计划; 安全防火措施; 测温制度和质量检查制度等

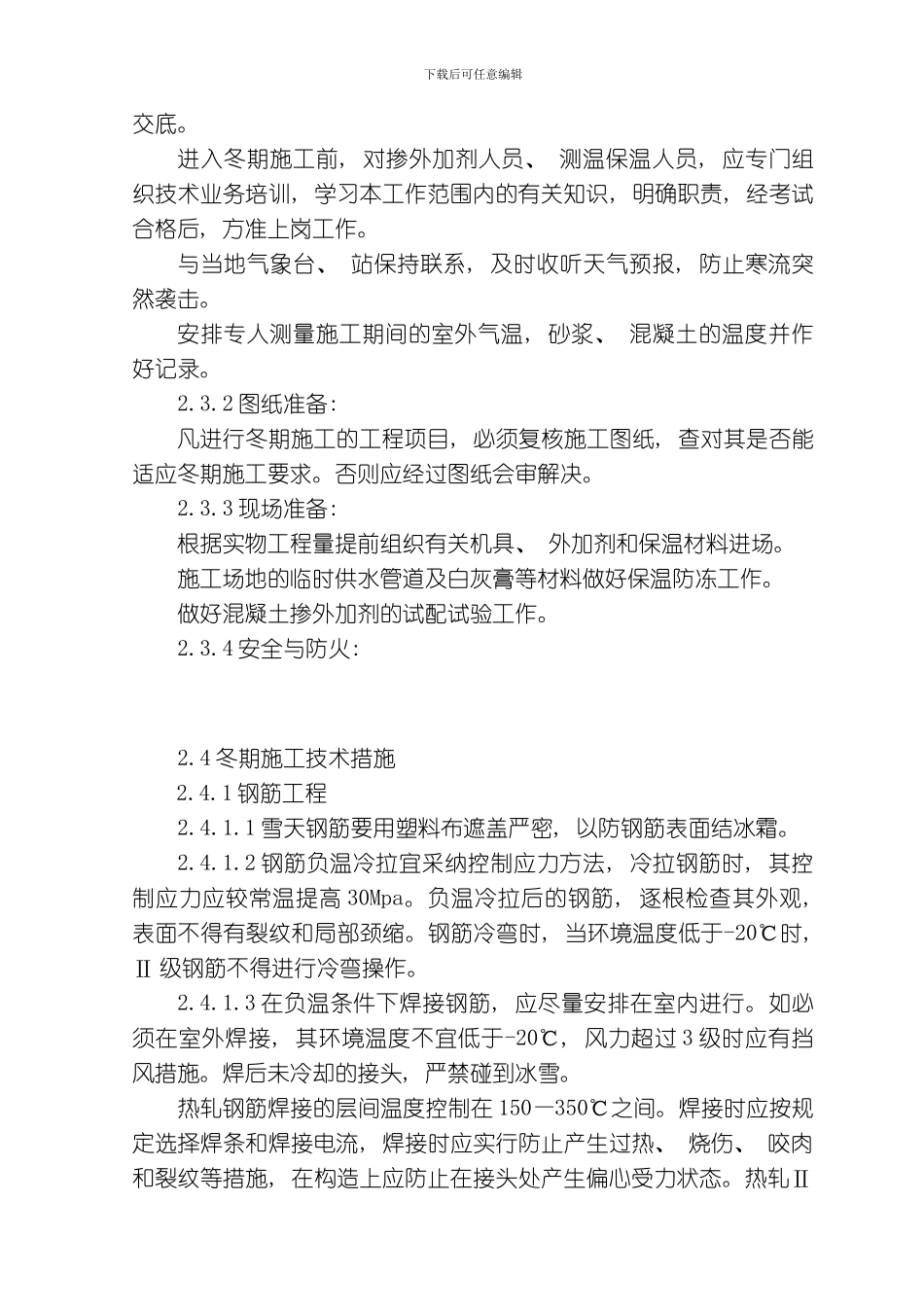

方案确定后, 组织有关人员学习, 并向班组进行下载后可任意编辑交底
进入冬期施工前, 对掺外加剂人员、 测温保温人员, 应专门组织技术业务培训, 学习本工作范围内的有关知识, 明确职责, 经考试合格后, 方准上岗工作
与当地气象台、 站保持联系, 及时收听天气预报, 防止寒流突然袭击
安排专人测量施工期间的室外气温, 砂浆、 混凝土的温度并作好记录
2 图纸准备: 凡进行冬期施工的工程项目, 必须复核施工图纸, 查对其是否能适应冬期施工要求
否则应经过图纸会审解决
3 现场准备: 根据实物工程量提前组织有关机具、 外加剂和保温材料进场
施工场地的临时供水管道及白灰膏等材料做好
