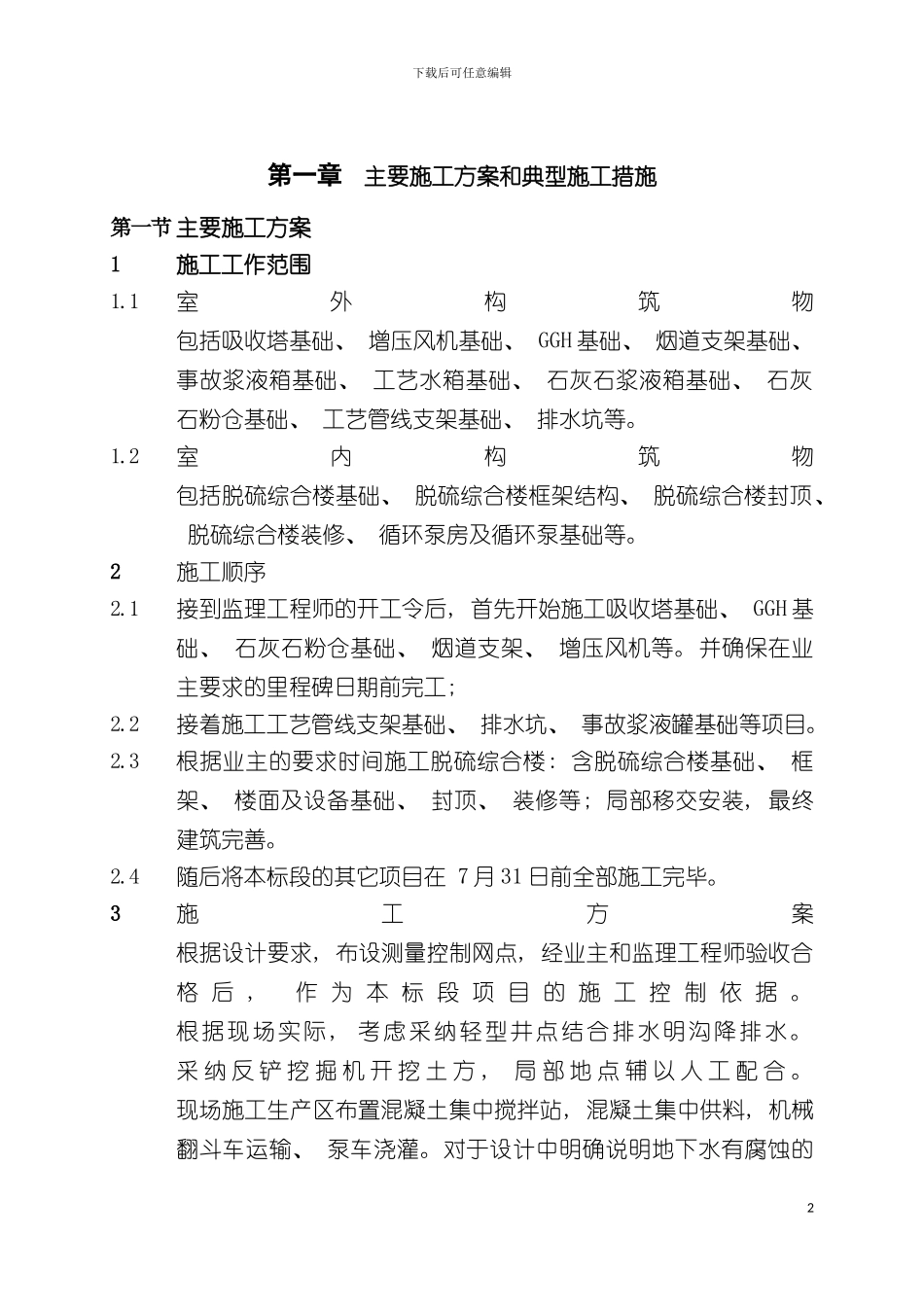

下载后可任意编辑脱硫工程施工方案及措施1下载后可任意编辑第一章主要施工方案和典型施工措施第一节 主要施工方案 1施工工作范围1
1室外构筑物包括吸收塔基础、 增压风机基础、 GGH 基础、 烟道支架基础、 事故浆液箱基础、 工艺水箱基础、 石灰石浆液箱基础、 石灰石粉仓基础、 工艺管线支架基础、 排水坑等
2室内构筑物包括脱硫综合楼基础、 脱硫综合楼框架结构、 脱硫综合楼封顶、 脱硫综合楼装修、 循环泵房及循环泵基础等
2施工顺序2
1接到监理工程师的开工令后, 首先开始施工吸收塔基础、 GGH 基础、 石灰石粉仓基础、 烟道支架、 增压风机等
并确保在业主要求的里程碑日期前完工; 2
2接着施工工艺管线支架基础、 排水坑、 事故浆液罐基础等项目
3根据业主的要求时间施工脱硫综合楼: 含脱硫综合楼基础、 框架、 楼面及设备基础、 封顶、 装修等; 局部移交安装, 最终建筑完善
4随后将本标段的其它项目在 7 月 31 日前全部施工完毕
3施工方案根据设计要求, 布设测量控制网点, 经业主和监理工程师验收合格 后 , 作 为 本 标 段 项 目 的 施 工 控 制 依 据
根据现场实际 , 考虑采纳轻型井点结合排水明沟降排水
采 纳 反 铲 挖 掘 机 开 挖 土 方 , 局 部 地 点 辅 以 人 工 配 合
现场施工生产区布置混凝土集中搅拌站, 混凝土集中供料, 机械翻斗车运输、 泵车浇灌

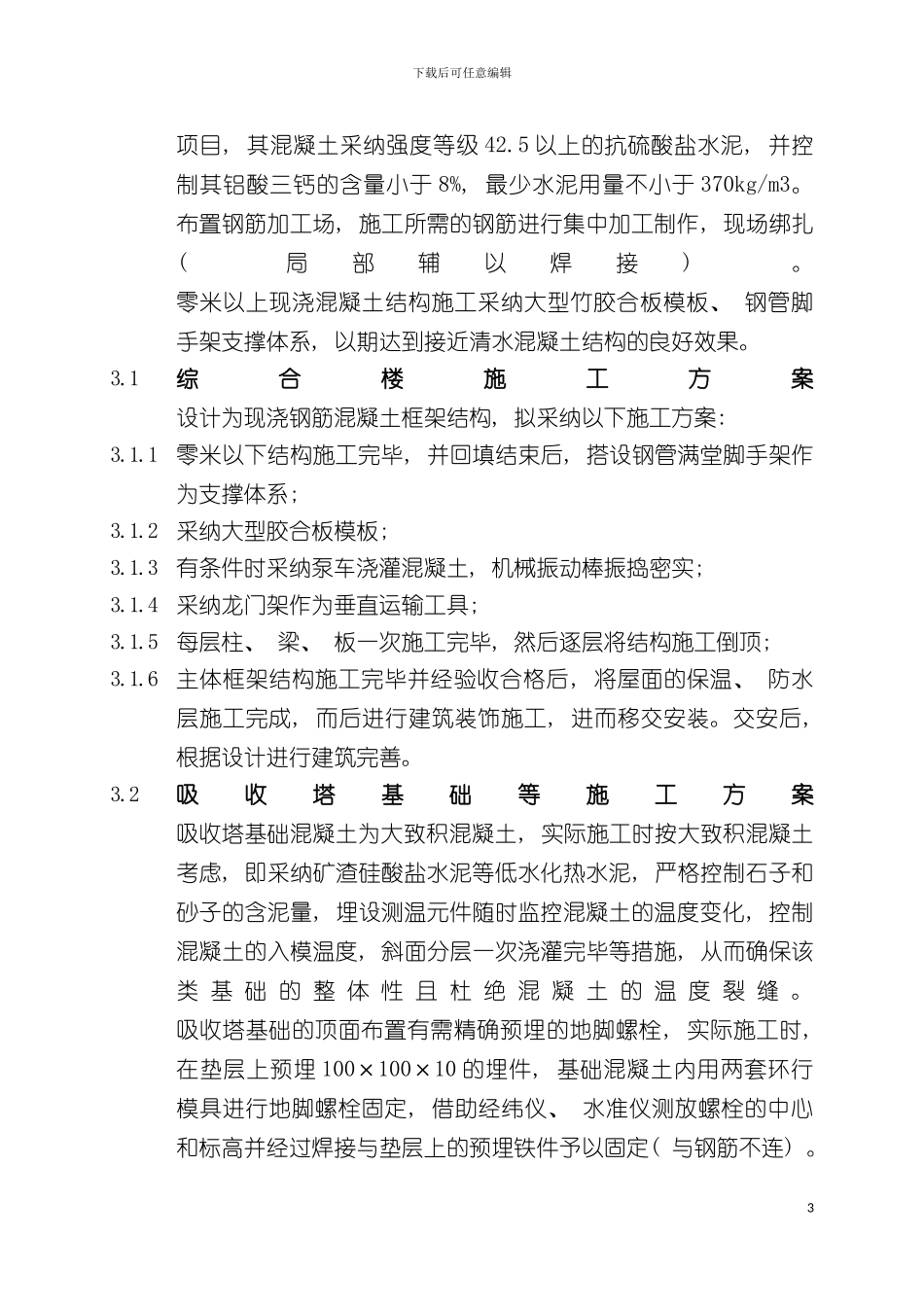

对于设计中明确说明地下水有腐蚀的2下载后可任意编辑项目, 其混凝土采纳强度等级 42
5 以上的抗硫酸盐水泥, 并控制其铝酸三钙的含量小于 8%, 最少水泥用量不小于 370kg/m3
布置钢筋加工场, 施工所需的钢筋进行集中加工制作, 现场绑扎( 局部辅以焊接)
零米以上现浇混凝土结构施工采纳大型竹胶合板模板、 钢管脚手架支撑体系, 以期达到接近清水混凝土结构的良好
