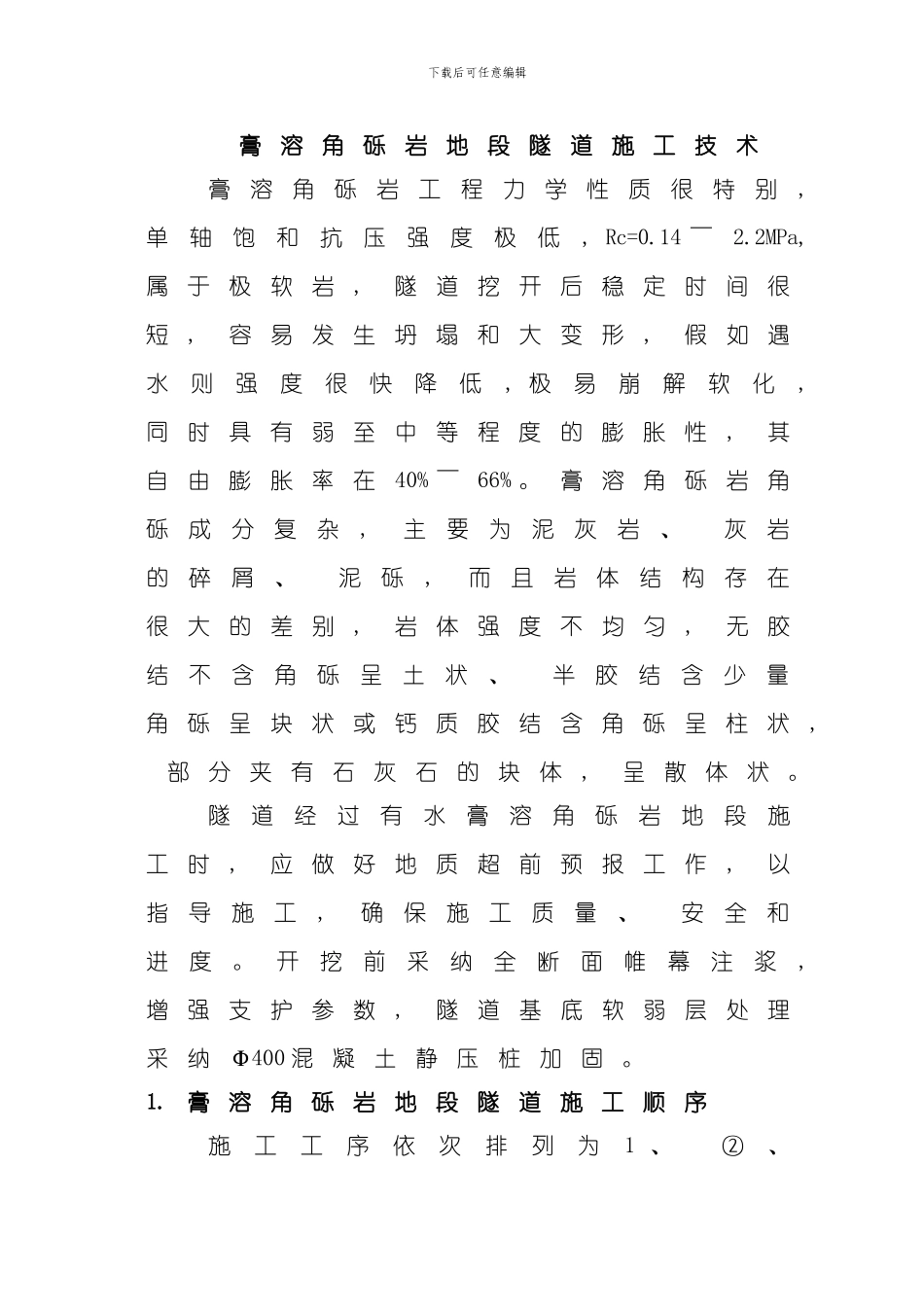

下载后可任意编辑膏溶角砾岩地段隧道施工技术膏溶角砾岩工程力学性质很特别, 单轴饱和抗压强度极低, Rc=0
2MPa, 属于极软岩, 隧道挖开后稳定时间很短, 容易发生坍塌和大变形, 假如遇水则强度很快降低, 极易崩解软化, 同时具有弱至中等程度的膨胀性, 其自由膨胀率在40% ~66%
膏溶角砾岩角砾成分复杂, 主要为泥灰岩、 灰岩的碎屑、 泥砾, 而且岩体结构存在很大的差别, 岩体强度不均匀, 无胶结不含角砾呈土状、 半胶结含少量角砾呈块状或钙质胶结含角砾呈柱状, 部分夹有石灰石的块体, 呈散体状
隧道经过有水膏溶角砾岩地段施工时, 应做好地质超前预报工作, 以指导施工, 确保施工质量、 安全和进度
开挖前采纳全断面帷幕注浆, 增强支护参数, 隧道基底软弱层处理采纳Φ400 混凝土静压桩加固
膏溶角砾岩地段隧道施工顺序施工工序依次排列为1 、 ②、 下载后可任意编辑3 、 ④、 5 、 ⑥、 ( 7) 、 8 、 ⑨、 X 、 10、 Ⅻ

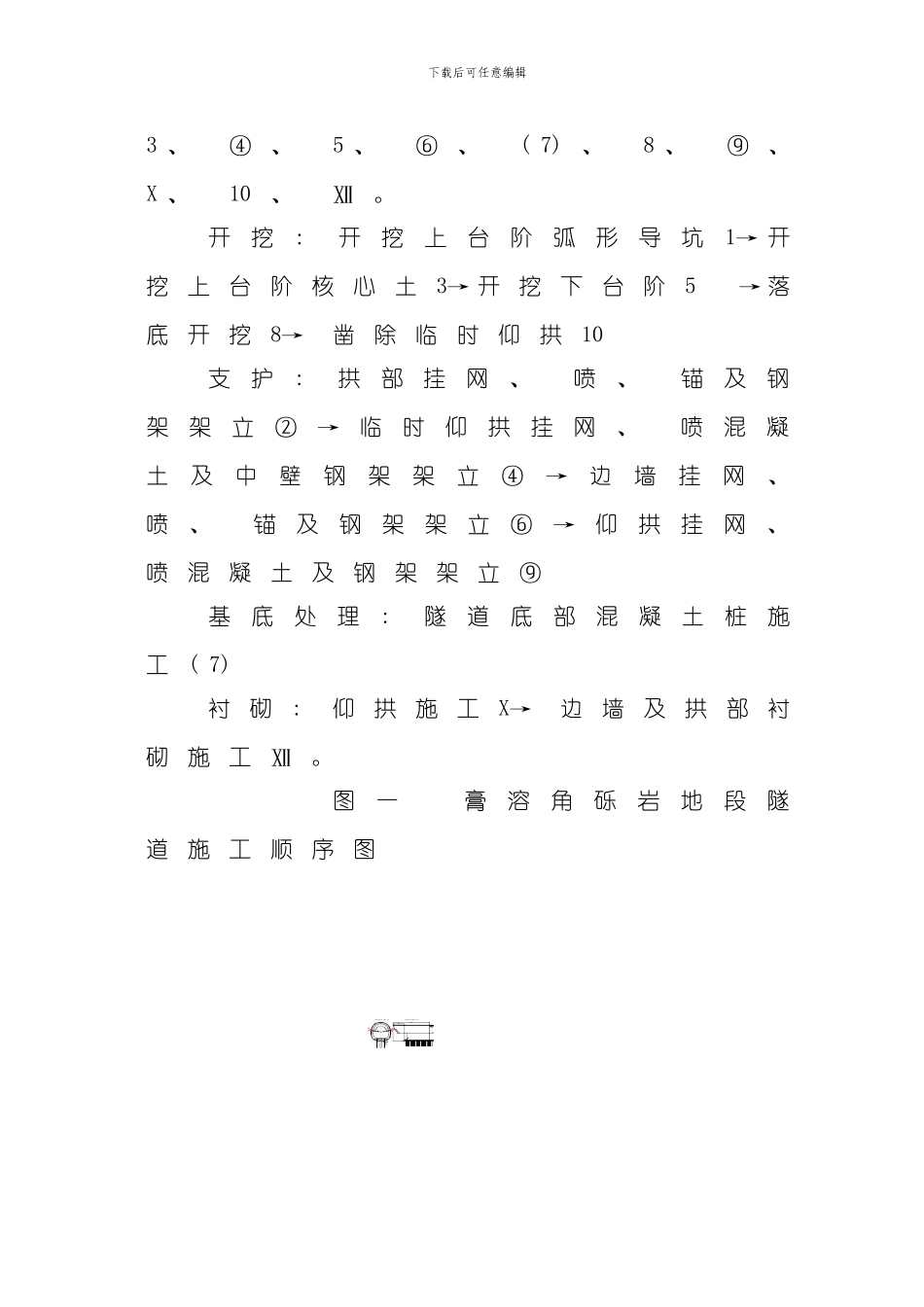

开挖: 开挖上台阶弧形导坑1→ 开挖上台阶核心土3→ 开挖下台阶5 → 落底开挖8→ 凿除临时仰拱10 支护: 拱部挂网、 喷、 锚及钢架架立②→临时仰拱挂网、 喷混凝土及中壁钢架架立④→边墙挂网、 喷、 锚及钢架架立⑥→仰拱挂网、 喷混凝土及钢架架立⑨基底处理: 隧道底部混凝土桩施工( 7) 衬砌: 仰拱施工X→ 边墙及拱部衬砌施工Ⅻ
图一 膏溶角砾岩地段隧道施工顺序图下载后可任意编辑2
膏溶角砾岩地段隧道施工预加固措施有水膏溶角砾岩地段, 开挖前全断面帷幕注浆的措施; 无水膏溶角砾岩地段, 采纳拱部采纳小导管注浆预加固的措施
保证隧道开挖的安全

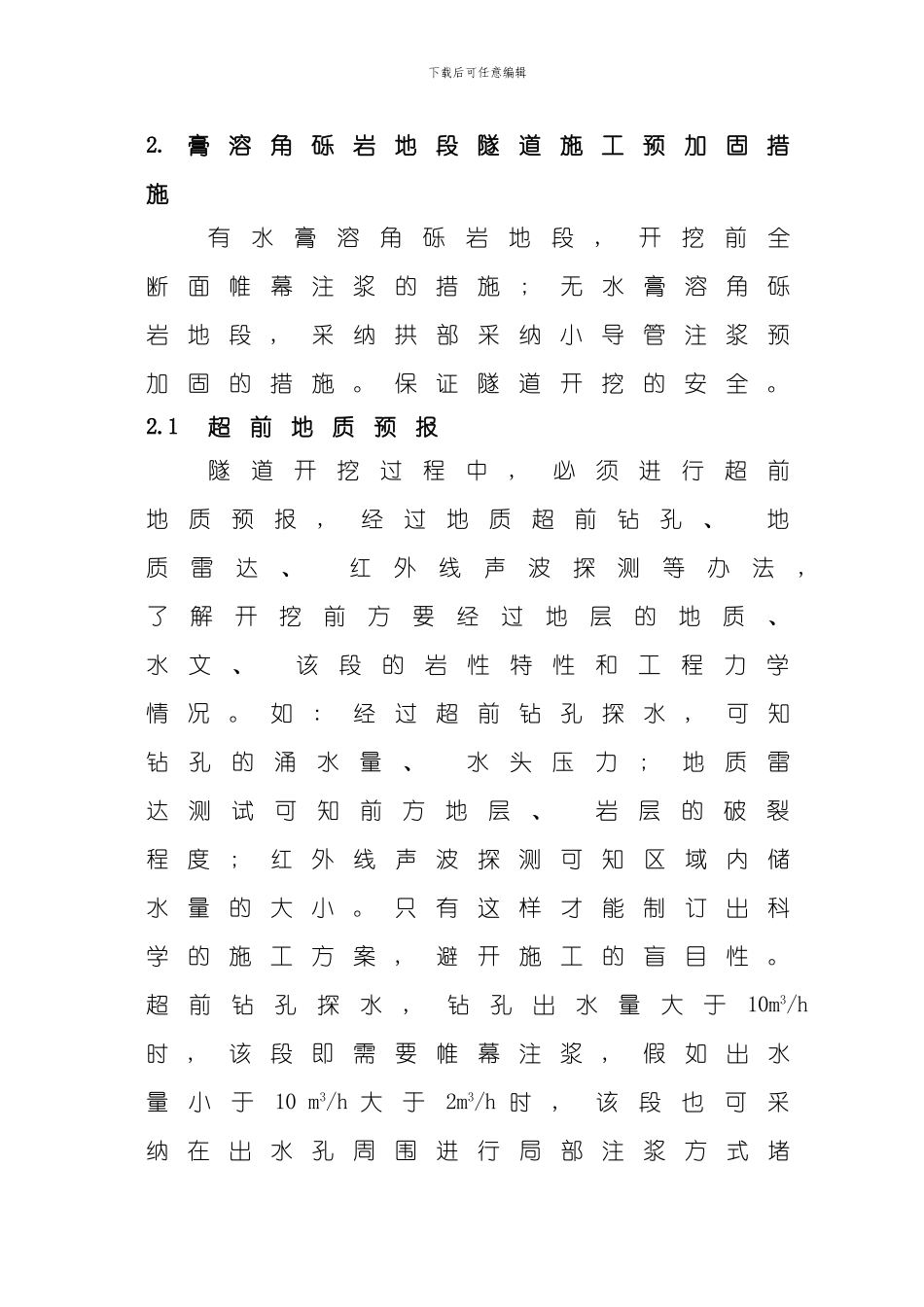

1 超前地质预报隧道开挖过程中, 必须进行超前地质预报, 经过地质超前钻孔、 地质雷达、 红外线声波探测等办法, 了解开挖前方要经过地层的地质、 水文、 该段的岩
