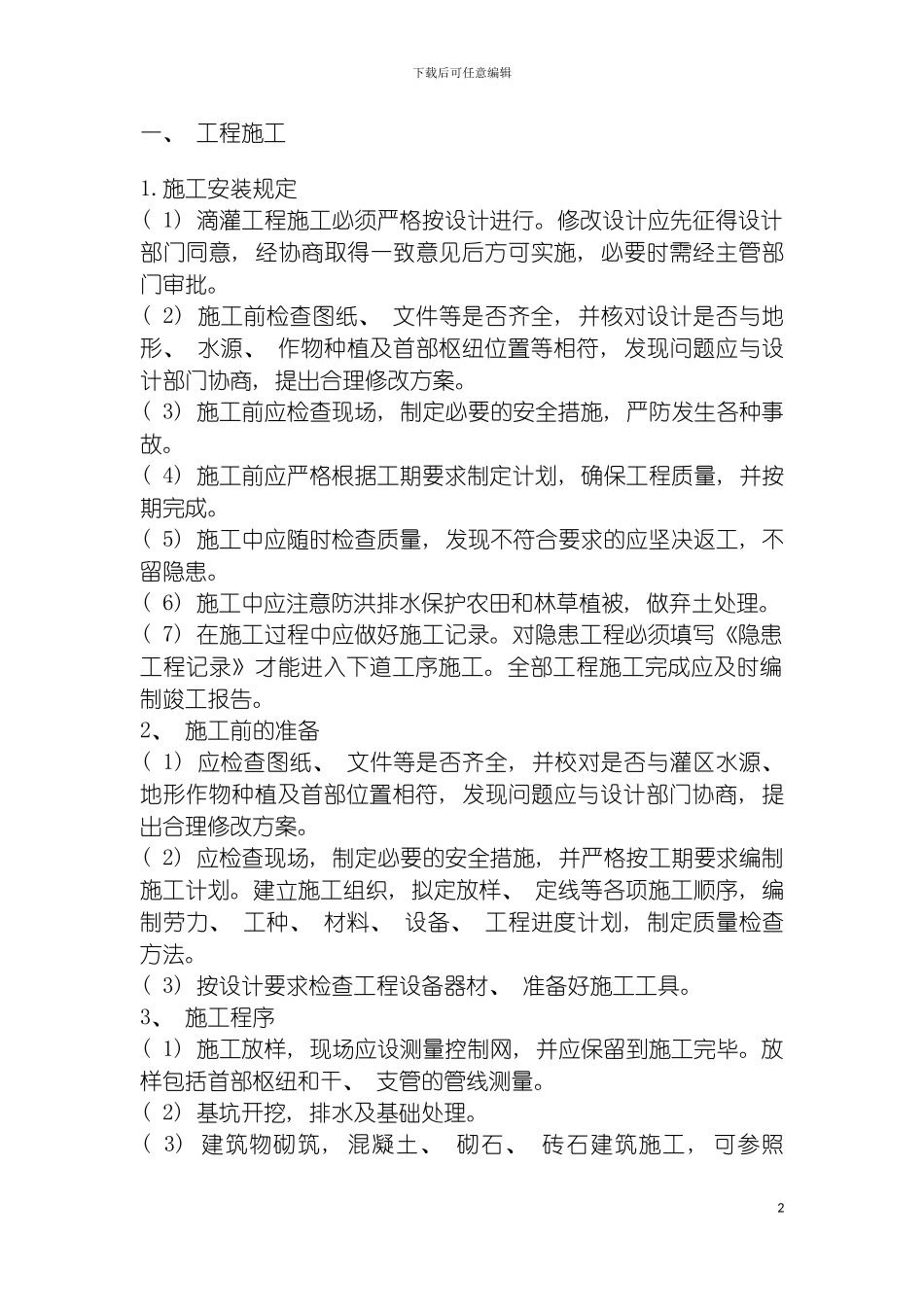

下载后可任意编辑膜下滴灌工程施工方案1下载后可任意编辑一、 工程施工1.施工安装规定( 1) 滴灌工程施工必须严格按设计进行。修改设计应先征得设计部门同意, 经协商取得一致意见后方可实施, 必要时需经主管部门审批。( 2) 施工前检查图纸、 文件等是否齐全, 并核对设计是否与地形、 水源、 作物种植及首部枢纽位置等相符, 发现问题应与设计部门协商, 提出合理修改方案。( 3) 施工前应检查现场, 制定必要的安全措施, 严防发生各种事故。( 4) 施工前应严格根据工期要求制定计划, 确保工程质量, 并按期完成。( 5) 施工中应随时检查质量, 发现不符合要求的应坚决返工, 不留隐患。( 6) 施工中应注意防洪排水保护农田和林草植被, 做弃土处理。( 7) 在施工过程中应做好施工记录。对隐患工程必须填写《隐患工程记录》才能进入下道工序施工。全部工程施工完成应及时编制竣工报告。2、 施工前的准备( 1) 应检查图纸、 文件等是否齐全, 并校对是否与灌区水源、 地形作物种植及首部位置相符, 发现问题应与设计部门协商, 提出合理修改方案。( 2) 应检查现场, 制定必要的安全措施, 并严格按工期要求编制施工计划。建立施工组织, 拟定放样、 定线等各项施工顺序, 编制劳力、 工种、 材料、 设备、 工程进度计划, 制定质量检查方法。( 3) 按设计要求检查工程设备器材、 准备好施工工具。3、 施工程序( 1) 施工放样, 现场应设测量控制网, 并应保留到施工完毕。放样包括首部枢纽和干、 支管的管线测量。( 2) 基坑开挖, 排水及基础处理。( 3) 建筑物砌筑, 混凝土、 砌石、 砖石建筑施工, 可参照2下载后可任意编辑GBJ141《给排水构筑物施工及鸡蛋法律规范》有关规定执行。( 4) 回填, 回填土应干湿适宜, 分层夯实与砌体接触紧密。4、 施工流程图5、 水源工程与首部工程机井施工按 GBJ141《给排水构筑物施工验收法律规范》有关规定执行。水处理建筑物按 GBJ13《室外给水工程技术法律规范》有关规定执行6、 管槽施工( 1) 管槽施工应符合下列要求: 1 应按施工放样轴线和槽底设计高程开挖, 使槽底坡度均匀, 确保管道排空无积水, 地埋管管槽设计开挖深 1.0 米, 干、 分干管槽宽不宜小于 80cm。2 应清除槽底部石块杂物, 并一次整平。3 管槽经过卵石等硬基础处, 槽底超挖不应小于 10cm。清除砾石后用细土回填夯实至设计高程。4 开挖土料应堆置管槽一侧5 固定墩坑、 阀门井开...
