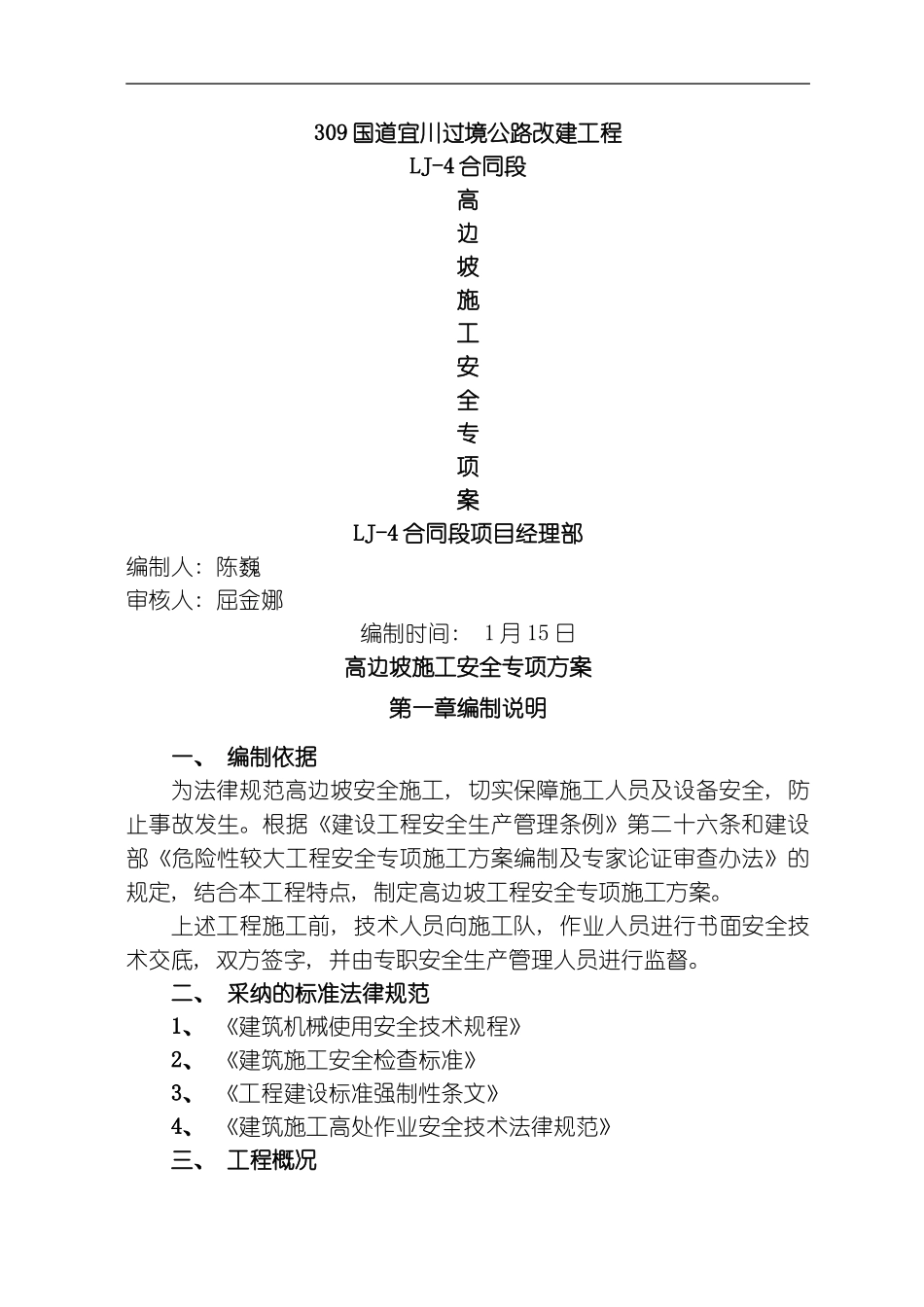

309 国道宜川过境公路改建工程LJ-4 合同段高边坡施工安全专项案LJ-4 合同段项目经理部编制人: 陈巍审核人: 屈金娜编制时间: 1 月 15 日高边坡施工安全专项方案第一章编制说明一、 编制依据为法律规范高边坡安全施工, 切实保障施工人员及设备安全, 防止事故发生
根据《建设工程安全生产管理条例》第二十六条和建设部《危险性较大工程安全专项施工方案编制及专家论证审查办法》的规定, 结合本工程特点, 制定高边坡工程安全专项施工方案
上述工程施工前, 技术人员向施工队, 作业人员进行书面安全技术交底, 双方签字, 并由专职安全生产管理人员进行监督

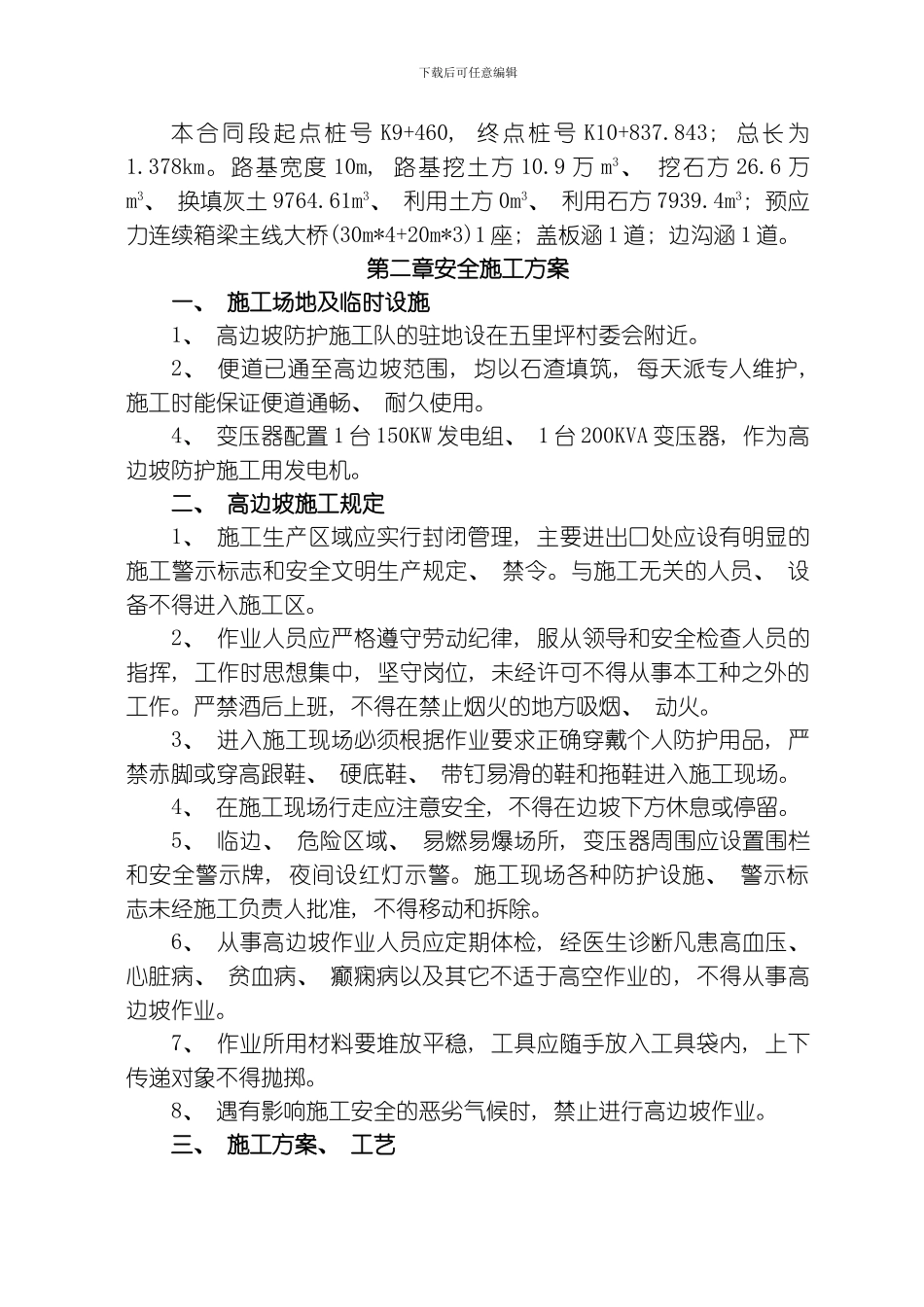

二、 采纳的标准法律规范1、 《建筑机械使用安全技术规程》2、 《建筑施工安全检查标准》3、 《工程建设标准强制性条文》4、 《建筑施工高处作业安全技术法律规范》三、 工程概况下载后可任意编辑本合同段起点桩号 K9+460, 终点桩号 K10+837
843; 总长为1
路基宽度 10m, 路基挖土方 10
9 万 m3、 挖石方 26
6 万m3、 换填灰土 9764
61m3、 利用土方 0m3、 利用石方 7939
4m3; 预应力连续箱梁主线大桥(30m*4+20m*3)1 座; 盖板涵 1 道; 边沟涵 1 道
第二章安全施工方案一、 施工场地及临时设施1、 高边坡防护施工队的驻地设在五里坪村委会附近
2、 便道已通至高边坡范围, 均以石渣填筑, 每天派专人维护, 施工时能保证便道通畅、 耐久使用
4、 变压器配置 1 台 150KW 发电组、 1 台 200KVA 变压器, 作为高边坡防护施工用发电机
二、 高边坡施工规定1、 施工生产区域应实行封闭管理, 主要进出口处应设有明显的施工警示标志和安全文明生产规定、 禁令
与施工无关的人员、 设备不得进入施工区
2、 作业人员应严格遵守劳动纪律, 服从领导和
