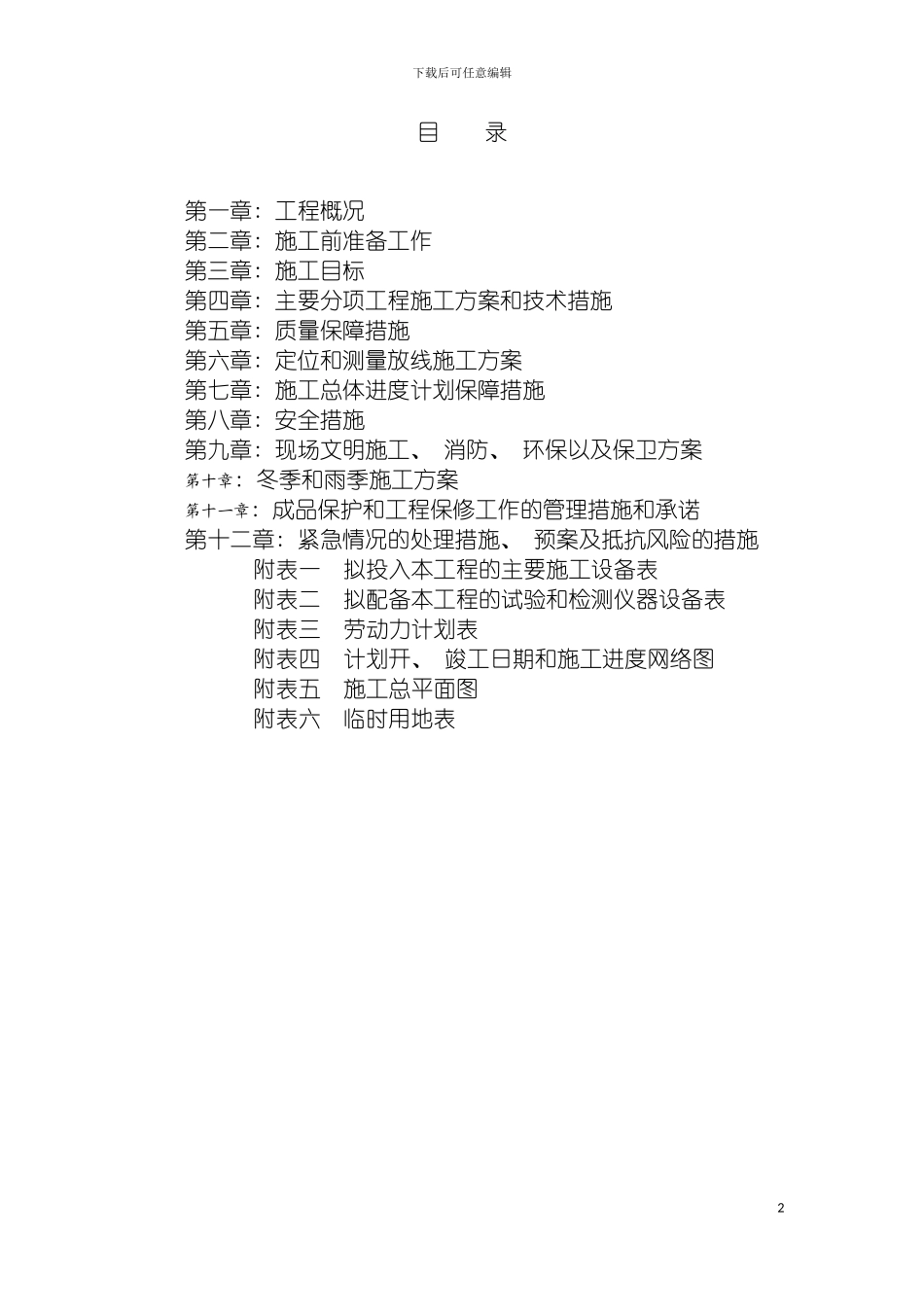

下载后可任意编辑自来水给水管线施工组织设计1下载后可任意编辑目 录第一章: 工程概况 第二章: 施工前准备工作第三章: 施工目标 第四章: 主要分项工程施工方案和技术措施第五章: 质量保障措施第六章: 定位和测量放线施工方案第七章: 施工总体进度计划保障措施第八章: 安全措施第九章: 现场文明施工、 消防、 环保以及保卫方案第十章: 冬季和雨季施工方案第十一章: 成品保护和工程保修工作的管理措施和承诺第十二章: 紧急情况的处理措施、 预案及抵抗风险的措施附表一 拟投入本工程的主要施工设备表附表二 拟配备本工程的试验和检测仪器设备表附表三 劳动力计划表附表四 计划开、 竣工日期和施工进度网络图附表五 施工总平面图附表六 临时用地表2下载后可任意编辑第一章: 工程概况本工程建设地点在长春市双阳区自来水公司至齐家镇, 具体段落为设计 B 段 K11+220 至 K16+703
主要工程量为球墨铸铁管 DN700mm 供水管线 5049m, 球墨铸铁管 DN250mm 供水管线 300m, 阀门井 2 座, 排气井 9 座, 泄水井 10座, 湿井 10 座
第二章: 施工前准备工作一、 人员准备1、 管理人员准备:项目经理部设项目经理 1 名, 技术负责人 1 名, 施工员 2 名、 专职安全员 1 名, 测量员 4 名, 材设员 1 名、 资料员 1 名、 实验员 1 名、 计划员 1 名、 核算员 1 名
项目部人员的主要职责: ( 1) 项目经理负责全面工作,包括本工程对内、 对外协调、 团队建设、 市场开拓、 项目的成本管理, 以及项目竣工后组织验收移交等工作
( 2) 技术负责人主要是 编制施工组织设计 全面负责工程项目的技术质量工作
( 3) 施工员负责对本工程的现场施工管理和技术管理, 指导并监控测量、 试验、 资料工作
( 4) 专职安全员负责对本工程的
