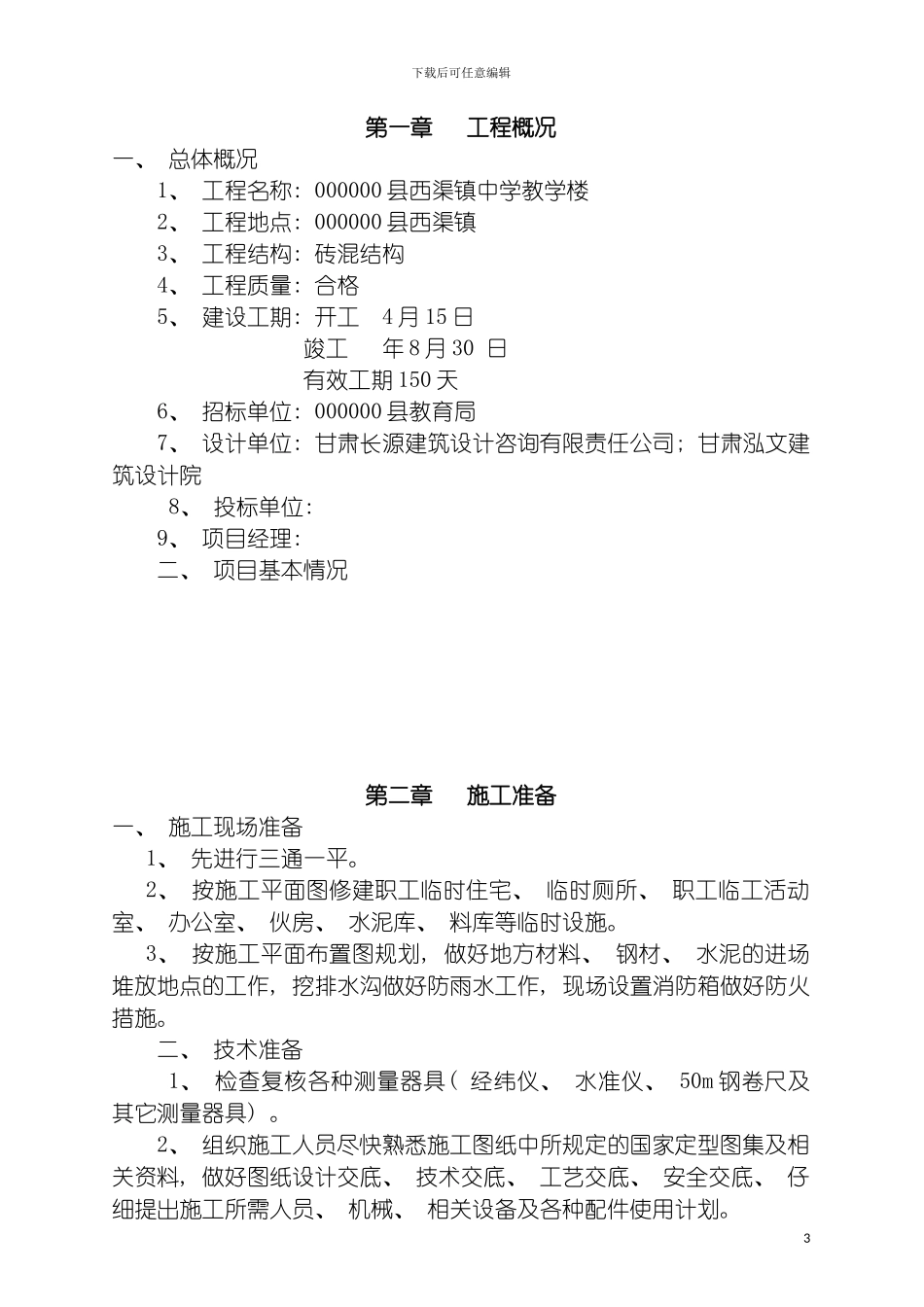

下载后可任意编辑西渠镇中学教学楼施工组织设计1下载后可任意编辑西渠镇中学教学楼施工组织设计2下载后可任意编辑第一章 工程概况一、 总体概况1、 工程名称: 000000 县西渠镇中学教学楼2、 工程地点: 000000 县西渠镇3、 工程结构: 砖混结构4、 工程质量: 合格5、 建设工期: 开工 4 月 15 日 竣工 年 8 月 30 日 有效工期 150 天6、 招标单位: 000000 县教育局7、 设计单位: 甘肃长源建筑设计咨询有限责任公司; 甘肃泓文建筑设计院8、 投标单位: 9、 项目经理: 二、 项目基本情况第二章 施工准备一、 施工现场准备1、 先进行三通一平。2、 按施工平面图修建职工临时住宅、 临时厕所、 职工临工活动室、 办公室、 伙房、 水泥库、 料库等临时设施。3、 按施工平面布置图规划, 做好地方材料、 钢材、 水泥的进场堆放地点的工作, 挖排水沟做好防雨水工作, 现场设置消防箱做好防火措施。二、 技术准备1、 检查复核各种测量器具( 经纬仪、 水准仪、 50m 钢卷尺及其它测量器具) 。2、 组织施工人员尽快熟悉施工图纸中所规定的国家定型图集及相关资料, 做好图纸设计交底、 技术交底、 工艺交底、 安全交底、 仔细提出施工所需人员、 机械、 相关设备及各种配件使用计划。3下载后可任意编辑3、 及时提出各种材料的作用计划, 按图纸设计要求向凉州区材料实验单位提供砌体砂浆、 砼的设计强度等级报表, 实验单位根据提供的数量及所实验的材料, 做出正式的配合比通知单位。4、 积极联系水泥、 钢材的生产厂家或销售网点, 材料复试的要求, 提供原材料的时间及水泥样品进行材料复试, 当所复试的材料合格后方可进材使用。三、 主要材料、 构配件计划四、 主要施工机械设备计划五、 劳动力投入计划( 见附件) 第三章 施工平面布置图( 附后面) 第四章 施工程序一、 工程施工原则: 该标段工程应遵循”先地下、 后地面”, ”先土建后安装、 先结构后装饰”的施工原则。二、 工程施工程序: 1、 该标段工程整体施工顺序: 定位放线……基础工程……主体工程……安装工程……装饰工程……屋面工程……安装工程试运转……竣工验收……交工。① 基础工程施工顺序: 基础工程定位放线……基础挖土方……验线。清槽夯实……基础砼垫层( 包括模板) ……地梁模, 钢筋, 砼, ……养护……回填土。② 主体工程施工顺序: 弹线( 验线) ……框架柱……支模……钢筋绑扎...
