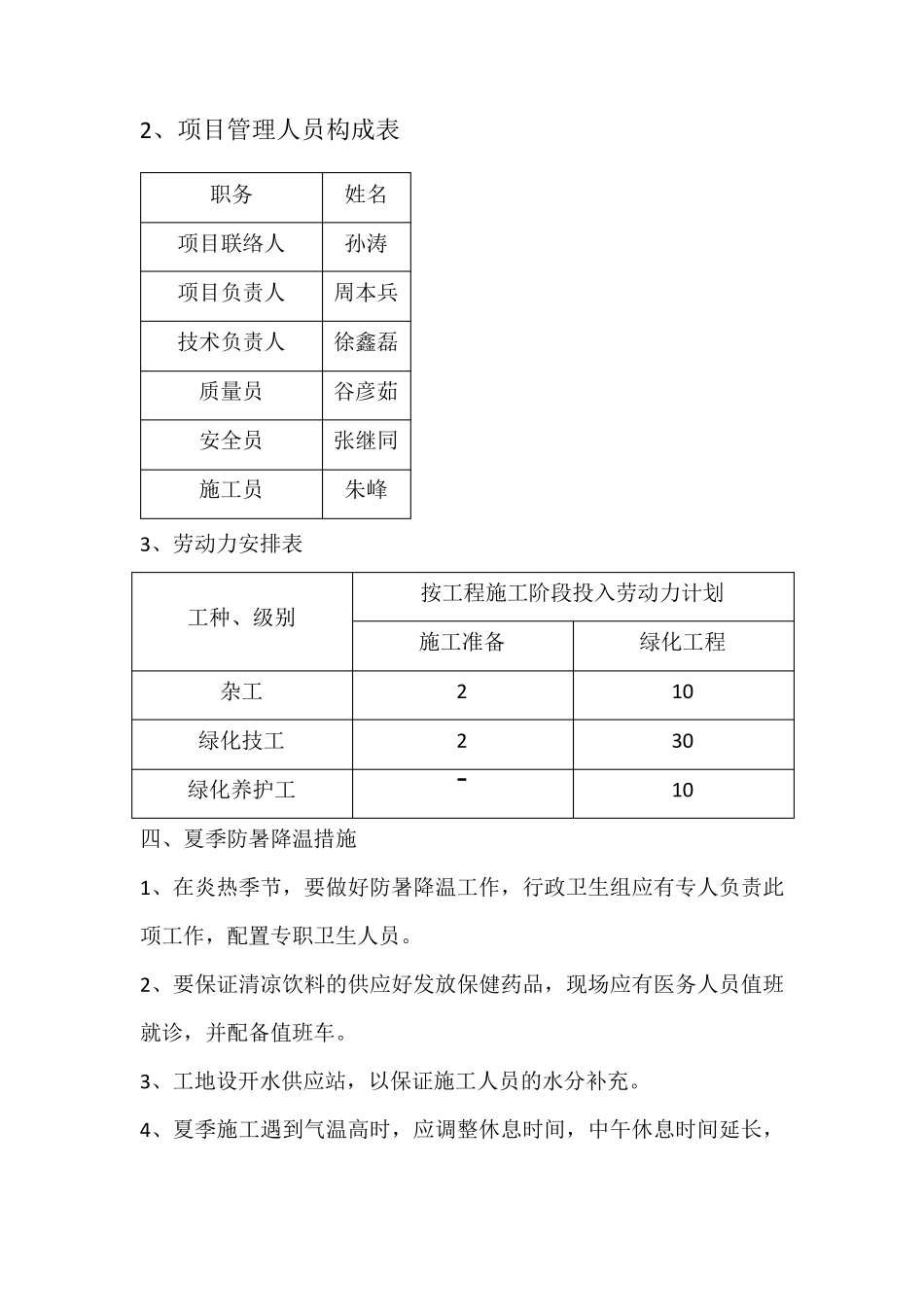

泗洪县濉河南岸(建设路-衡山路)风光带改造提升工程 绿 化 工 程 专 项 施 工 方 案 编制人: 审核人: 江苏绿之源园林建设有限公司 2018 年 9 月 10 日 绿化工程专项施工方案 一、工程概况 泗洪县濉河南岸(J 建设路-衡山路)风光带改造提升工程,绿化工程内容为绿化苗木栽植和苗木移植。总绿化面积为 5.5 万平方米。 二、编制依据 1、《城市绿化和园林绿地用植物材料球根花卉种球》(CJ/T 135-2001) 2、《城市绿化和园林绿地用植物材料》(CJ/T 24-1999) 3、《园林工程质量检验评定标准》(DG/T J08-701-2000) 4、《城市绿地分类标准》( CJJ/T 85-2002) 三、进度计划及人员安排 1、进度计划表 10 月 11 月 7-9 10-12 13-15 16-18 19- 21 22-24 25- 27 28-30 1-3 4-6 7-9 10-12 13-15 16-18 19-21 22-25 26-28 29-30 施工准备 绿化整理 大乔栽植 灌木栽植 铺设草坪 现场清理 养护管理 注:施工完成后将进行养护。 2、项目管理人员构成表 3、劳动力安排表 工种、级别 按工程施工阶段投入劳动力计划 施工准备 绿化工程 杂工 2 10 绿化技工 2 30 绿化养护工 - 10 四、夏季防暑降温措施 1、在炎热季节,要做好防暑降温工作,行政卫生组应有专人负责此项工作,配置专职卫生人员。 2、要保证清凉饮料的供应好发放保健药品,现场应有医务人员值班就诊,并配备值班车。 3、工地设开水供应站,以保证施工人员的水分补充。 4、夏季施工遇到气温高时,应调整休息时间,中午休息时间延长,职务 姓名 项目联络人 孙涛 项目负责人 周本兵 技术负责人 徐鑫磊 质量员 谷彦茹 安全员 张继同 施工员 朱峰 以错过烈日酷晒时间。 五、绿化施工工艺流程表 施工前准备 ↓ 平整场地 ↓ 渣土外运、种植土及肥泥回填 ↓ 种植乔木工程 ↓ 种植灌木工程 ↓ 种植花卉及铺设草坪工程 ↓ 场地清理 ↓ 竣工验收 ↓ 绿化养护期 ↓ 验收移交 1、绿化地平整、清理 1)将种植地表按设计要求平整绿化地面,同时清除砾石杂草杂物。 2)平整要顺地形和周围环境,整成龟背形、斜坡形等,未设计之地形,坡度定在2.5%-3.0%之间以利排水。 3)所有靠路边或路牙沿线50—100CM 宽内的绿地地面低于路边或路牙沿线3-5CM,并在地面处理时将地面水引至道路排水管井。 4)绿地地形处理除满足景观要求外,还考虑将地面水最终集水至道路管网排走。 2、种植土和下...
