土石方工程量计算规则1
2土、石方工程工程量计算规则1
1土石方工程定额说明1
2工程量计算规则土石方工程量计算规则1

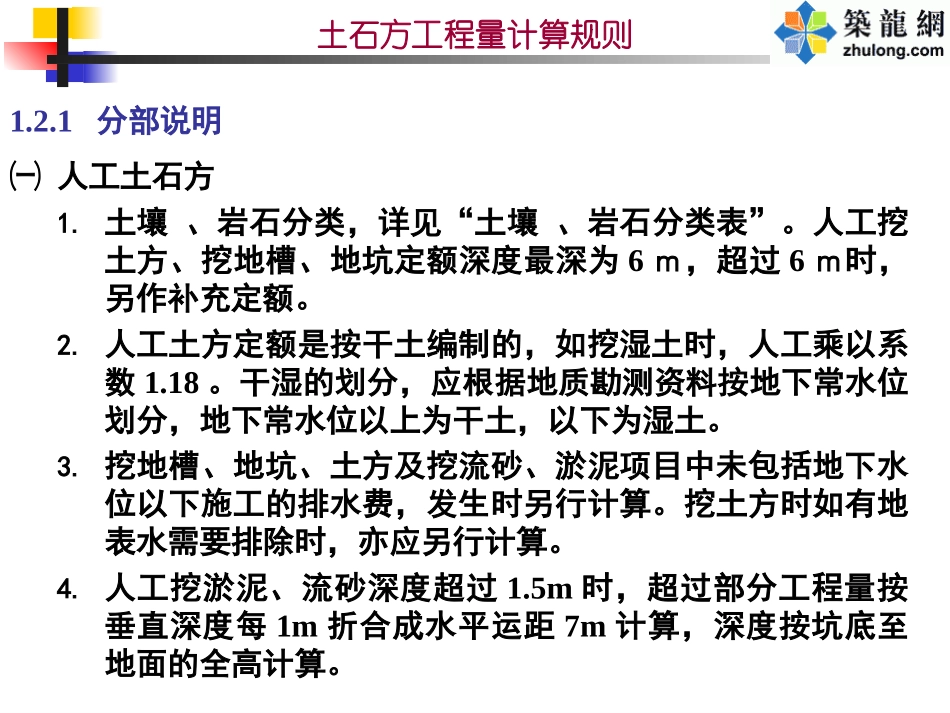

1分部说明㈠人工土石方1
土壤、岩石分类,详见“土壤、岩石分类表”
人工挖土方、挖地槽、地坑定额深度最深为6m,超过6m时,另作补充定额
人工土方定额是按干土编制的,如挖湿土时,人工乘以系数1
干湿的划分,应根据地质勘测资料按地下常水位划分,地下常水位以上为干土,以下为湿土
挖地槽、地坑、土方及挖流砂、淤泥项目中未包括地下水位以下施工的排水费,发生时另行计算
挖土方时如有地表水需要排除时,亦应另行计算
人工挖淤泥、流砂深度超过1
5m时,超过部分工程量按垂直深度每1m折合成水平运距7m计算,深度按坑底至地面的全高计算
土石方工程量计算规则5
支挡土板定额项目分为密撑和疏撑,密撑指满支挡土板;疏撑是指间隔支挡土板
在挡土板支撑下挖土方时,按实际挖土体积,人工乘系数1
挖桩间土方时,按实际挖土体积(扣除桩所占体积),人工乘系数1
场地竖向布置挖、填、找平土方,不再计算平整场地工程量
基础回填灰土时,按第七章相应项目,人工乘以0
人工石方、机械石方、爆破石方等工程,允许的超挖范围内的石方数量计算在石方工程量内
允许超挖量:次坚石、普坚石为200mm,特坚石为150mm
石方爆破定额是按炮眼法松动爆破编制的,不分明炮、闷炮,但闷炮的覆盖材料应另行计算
土石方工程量计算规则11
石方爆破是按电雷管起爆编制的,如采用火雷管爆破时,雷管应换算,数量不变
扣除定额中的胶质导线换为导火索,导火索的长度按每个雷管2
项目中的爆破材料是按炮孔中无地下渗水、积水(雨水积水除外)计算的
炮孔中若出现地下渗水、积水时,发生的费用另行计算
项目中未计算爆破时需覆盖的安全网、草袋、架设安全屏障等,发生
