1 中交青岛顺河片区城镇化建设围挡项目 技术标书 单位名称:青岛群盈装饰工程有限公司 法定代表人:贾艳艳 2 一 、 工 程 概 况 本 工 程 为 中 交 青 岛 顺 河 片 区 城 镇 化 建 设 项 目 施 工 围 挡 工 程 二 、 施 工 总 体 设 想 1 确 保 20 日 历 天 内 按 时 完 成 施 工
2 通 过 科 学 化 管 理 , 合 理 安 排 工 序 , 重 叠 施 工 , 避 免 出 现 各 种 原 因 造 成的 “窝工 ”、“等工 ”现 象, 将工 期真正用于每道施 工 工 序 日 , 确 确 实实让每道施 工 工 序 占有的 施 工 工 期, 既保 证工 期, 更要保 证施 工 质量
3 在工 程 质量、 安 全方面要采取特别措施 , 确 保 工 程 的 顺 利完 成
三、 施 工 方案针对性和阶段划分: 本 施 工 方案, 紧密结合 施 工 现 场情况 , 严格落实工 程 设 计思想 和工 期总体 安 排
为 了合 理 安 排 工 序 , 保 证施 工 质量和工 期, 将施 工 计划分为 :前期准备备料测量阶段、 拆除阶段和安 装阶段
准备时 间为 3 天 , 拆除与 备料从 第 三天 开 始 , 安 装工 序 于开 工 8 日 后 展 开
采用中 间开 花 、 两头 双 向 推 进 的 方式 , 确 保 施 工 现 场流 程 畅 通
四 、 施 工 进 度 计划、 保 障 措施 : 1 施 工 进 度 :严格按 照 标 书 规 定 的 工 期要求 , 合 理 安 排 工 作 , 保 证提 前保 质保 量完 成 施 工 任 务
具 体 进 度 计划如 下 : 前期准备及 备料时 间 3 个 工 作 日 ; 拆除和安 装准备 5 个 工 作 日 ; 安 装调 整20 个 工 作 日

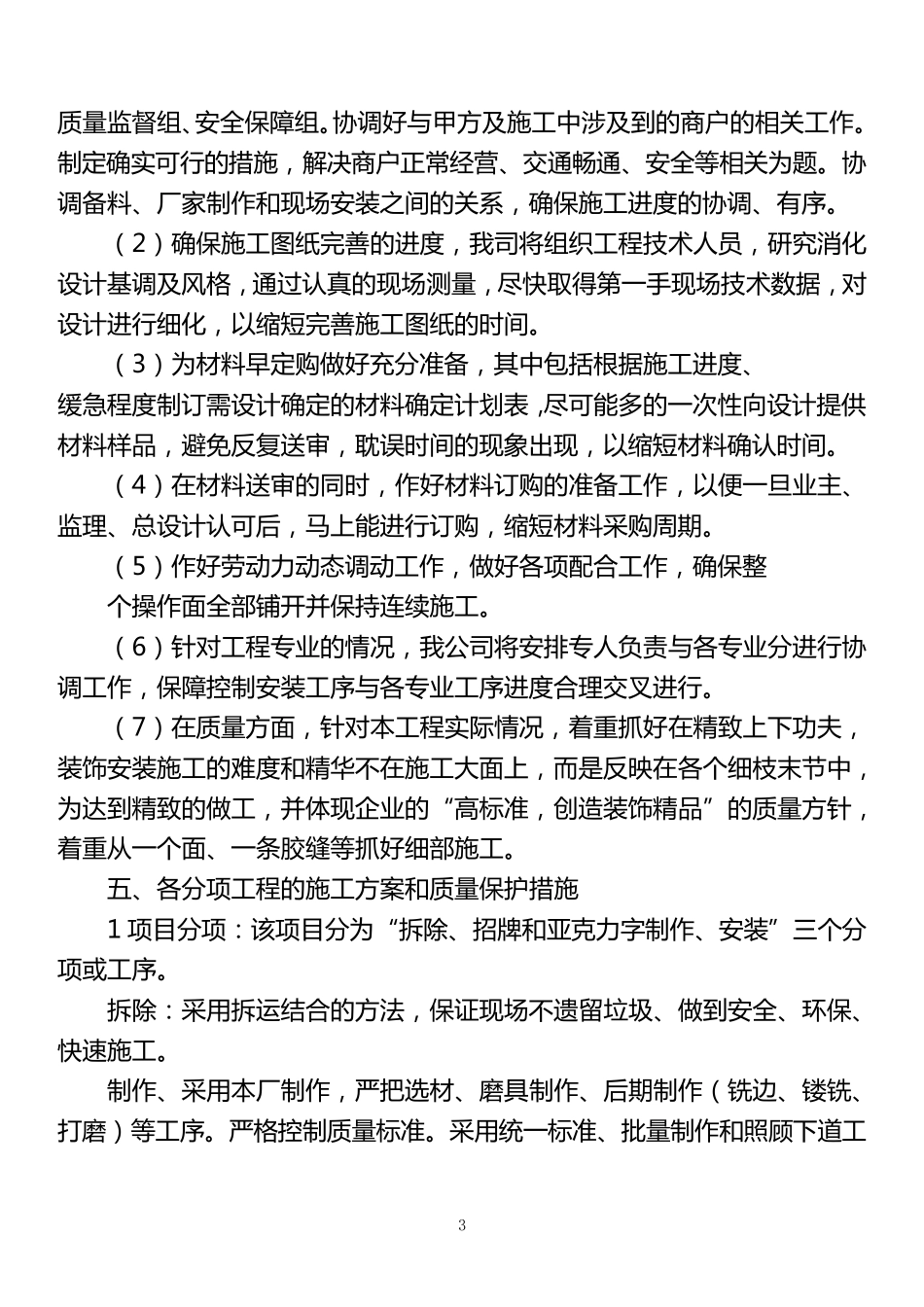

2 保 障 措施 :根
