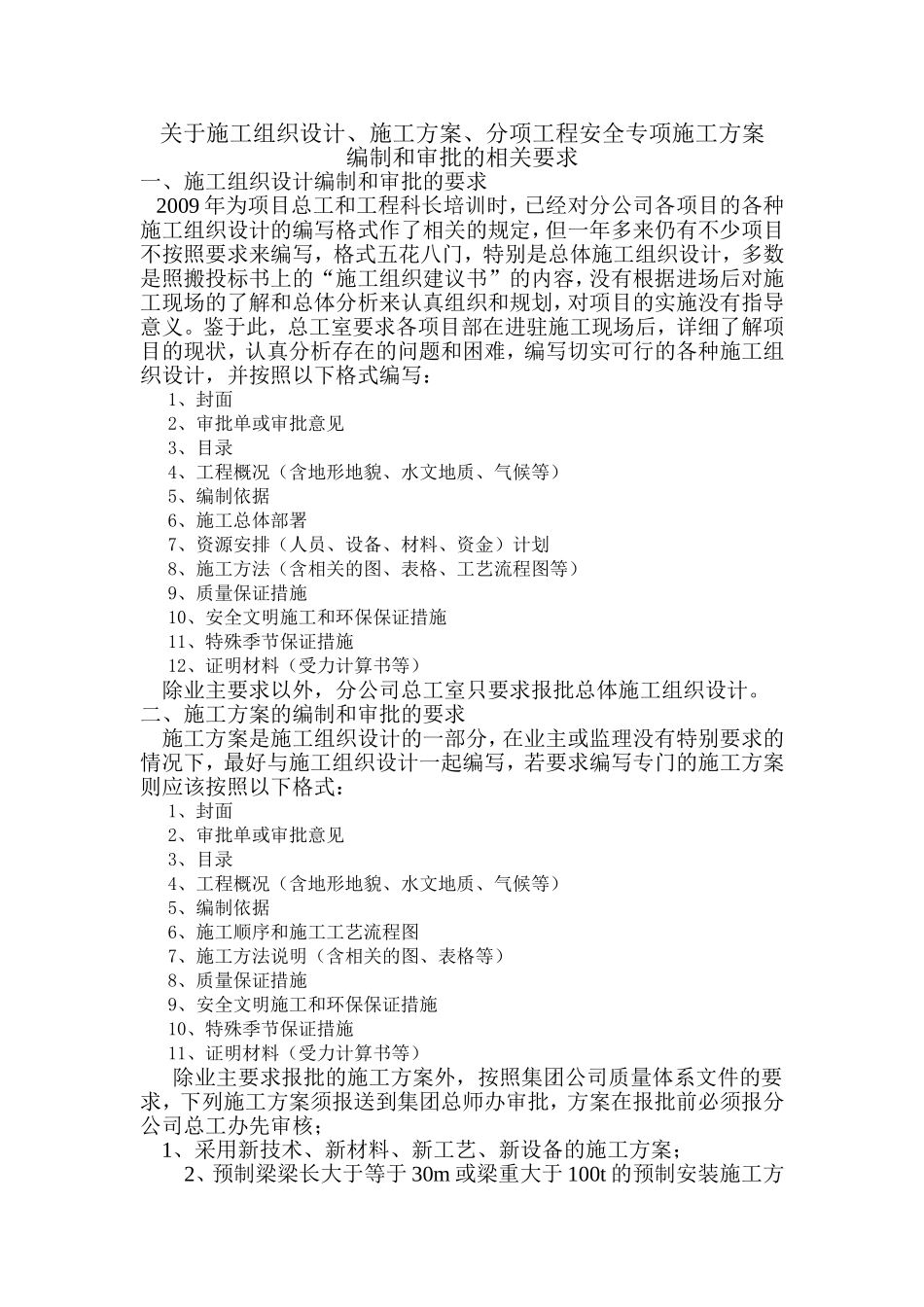

关于施工组织设计、施工方案、分项工程安全专项施工方案编制和审批的相关要求一、施工组织设计编制和审批的要求2009年为项目总工和工程科长培训时,已经对分公司各项目的各种施工组织设计的编写格式作了相关的规定,但一年多来仍有不少项目不按照要求来编写,格式五花八门,特别是总体施工组织设计,多数是照搬投标书上的“施工组织建议书”的内容,没有根据进场后对施工现场的了解和总体分析来认真组织和规划,对项目的实施没有指导意义
鉴于此,总工室要求各项目部在进驻施工现场后,详细了解项目的现状,认真分析存在的问题和困难,编写切实可行的各种施工组织设计,并按照以下格式编写:1、封面2、审批单或审批意见3、目录4、工程概况(含地形地貌、水文地质、气候等)5、编制依据6、施工总体部署7、资源安排(人员、设备、材料、资金)计划8、施工方法(含相关的图、表格、工艺流程图等)9、质量保证措施10、安全文明施工和环保保证措施11、特殊季节保证措施12、证明材料(受力计算书等)除业主要求以外,分公司总工室只要求报批总体施工组织设计

二、施工方案的编制和审批的要求施工方案是施工组织设计的一部分,在业主或监理没有特别要求的情况下,最好与施工组织设计一起编写,若要求编写专门的施工方案则应该按照以下格式:1、封面2、审批单或审批意见3、目录4、工程概况(含地形地貌、水文地质、气候等)5、编制依据6、施工顺序和施工工艺流程图7、施工方法说明(含相关的图、表格等)8、质量保证措施9、安全文明施工和环保保证措施10、特殊季节保证措施11、证明材料(受力计算书等)除业主要求报批的施工方案外,按照集团公司质量体系文件的要求,下列施工方案须报送到集团总师办审批,方案在报批前必须报分公司总工办先审核;1、采用新技术、新材料、新工艺、新设备的施工方案;2、预制梁梁长大于等于30m或梁重大于100t的预制安装施工方案;3、单孔跨径大于70
