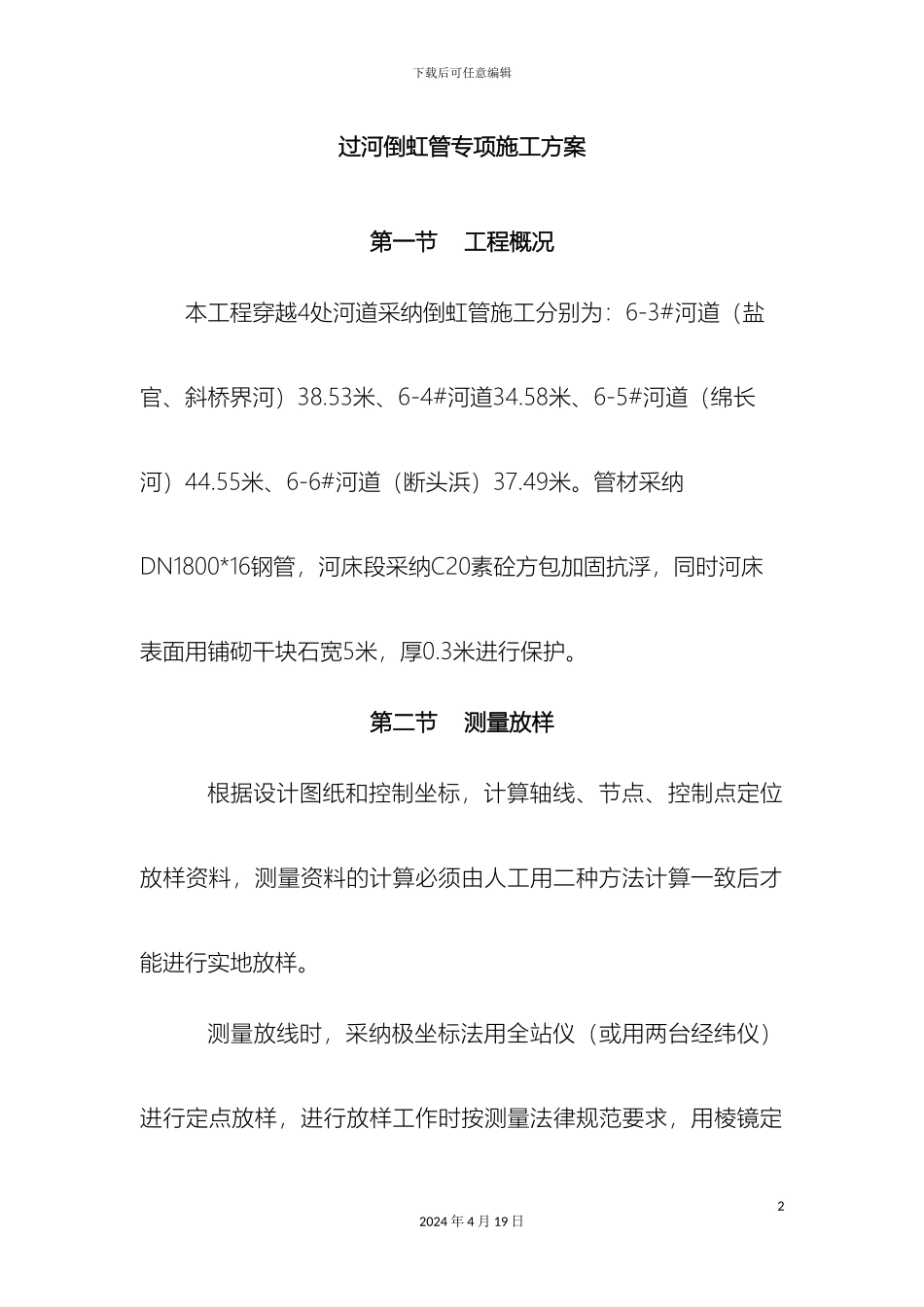

下载后可任意编辑过河管道围堰专项施工方案12024 年 4 月 19 日下载后可任意编辑过河倒虹管专项施工方案第一节 工程概况本工程穿越4处河道采纳倒虹管施工分别为:6-3#河道(盐官、斜桥界河)38
53米、6-4#河道34
58米、6-5#河道(绵长河)44
55米、6-6#河道(断头浜)37
管材采纳DN1800*16钢管,河床段采纳C20素砼方包加固抗浮,同时河床表面用铺砌干块石宽5米,厚0
3米进行保护
第二节 测量放样根据设计图纸和控制坐标,计算轴线、节点、控制点定位放样资料,测量资料的计算必须由人工用二种方法计算一致后才能进行实地放样
测量放线时,采纳极坐标法用全站仪(或用两台经纬仪)进行定点放样,进行放样工作时按测量法律规范要求,用棱镜定22024 年 4 月 19 日下载后可任意编辑位后,将桩打插就位

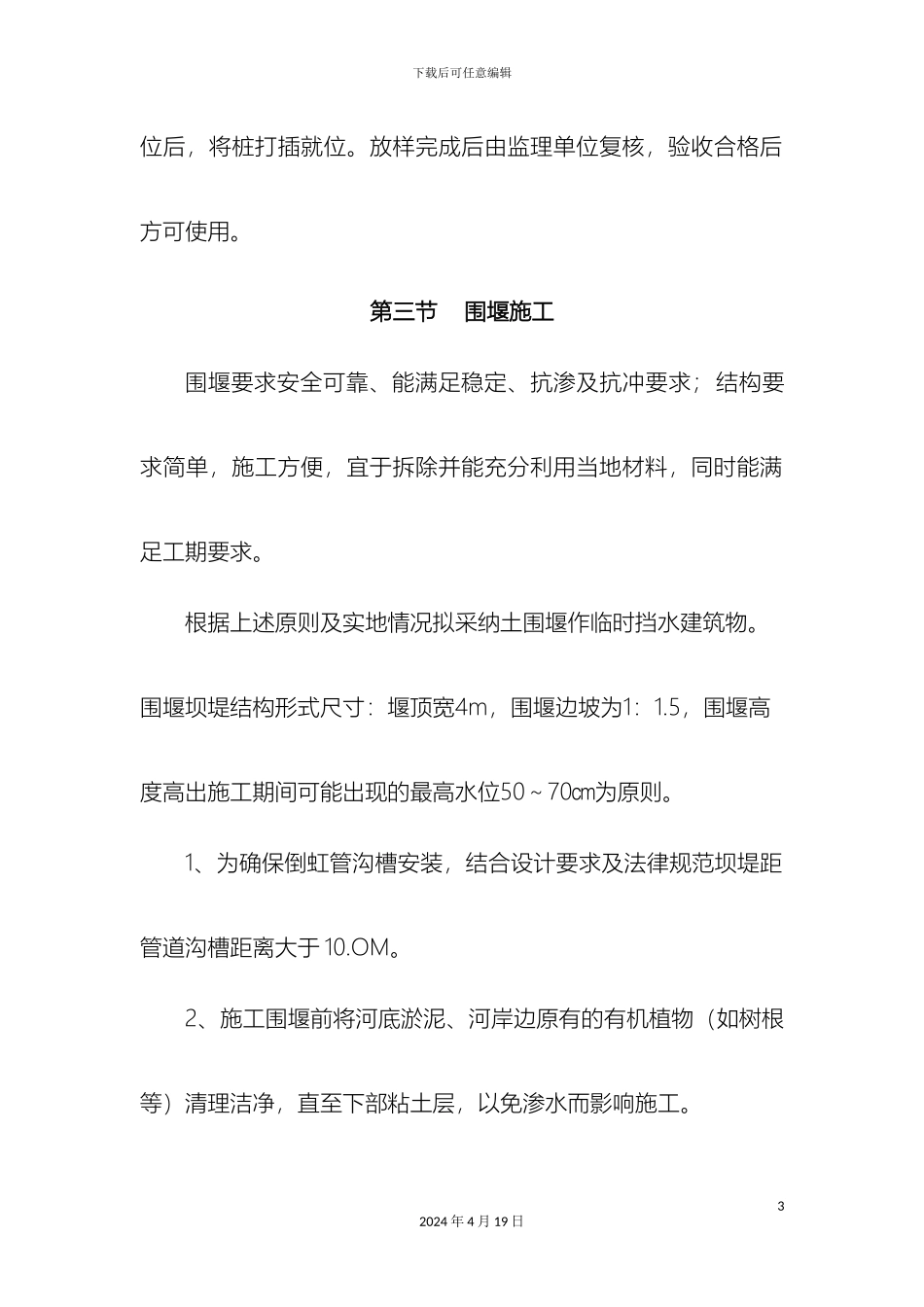

放样完成后由监理单位复核,验收合格后方可使用
第三节 围堰施工围堰要求安全可靠、能满足稳定、抗渗及抗冲要求;结构要求简单,施工方便,宜于拆除并能充分利用当地材料,同时能满足工期要求
根据上述原则及实地情况拟采纳土围堰作临时挡水建筑物
围堰坝堤结构形式尺寸:堰顶宽4m,围堰边坡为1:1
5,围堰高度高出施工期间可能出现的最高水位50~70㎝为原则
1、为确保倒虹管沟槽安装,结合设计要求及法律规范坝堤距管道沟槽距离大于 10
2、施工围堰前将河底淤泥、河岸边原有的有机植物(如树根等)清理洁净,直至下部粘土层,以免渗水而影响施工
32024 年 4 月 19 日下载后可任意编辑3、围堰施工作业前应取得水利等相关职能部门许可后方可施工
4、倒虹管施工前,应对施工范围内的河道地形进行校测
设置在河道两岸的管道中线控制桩及临时水准点,每侧不应少于 2个,应设在稳固地段和便于观测的位置,并实行保护措施
5、倒虹管施工前应复测河底标高及河床断面尺寸,以便控制
