大体积混凝土的浇筑与养护施工方案 1 .大体积混凝土浇筑前的准备工作 1
1 机具和人员 由于大体积混凝土每次浇筑的工作量大,持续时间长,对机具的损耗大,因此在大体积混凝土施工前应确保施工用的机具、人员准备充分
机具有:塔式起重机、混凝土泵及泵车、混凝土泵管、搅拌机运输车、料抖、串筒、振动器等
所有机具应在混凝土浇筑前进行检查,同时配备专职维修人员,随时检修
在混凝土浇筑期间,技术员要对混凝土工技术交底,并安排施工人员的具体位置,同时也要安排好做混凝土试块的人员
2 保证水电及原材料的供应 在混凝土的浇筑期,要有业主及供电供水部门联系,要保证水、电、照明不中断
为了防备临时停电,停水,事先应在浇筑地点贮备一定的原材料(如砂石,水泥,水等)和人工拌合捣固用的工具,以防止出现以外的施工停歇缝
3 掌握天气季节变换情况 加强气象预测预报的联系工作,在混凝土的施工阶段应掌握天气的变化情况,特别是在雷雨台风季节和寒流突然袭击之际更应注意,以保证混凝土的连续浇筑的顺利进行,避免天气对混凝土施工造成的不良影响,确保混凝土的质量
根据工程需要和季节施工特点,应准备好在浇筑过程中所必须的抽水和防雨设备,防暑防寒等特资
4 检查摸板、支架、钢筋和预埋件 在浇筑之前,应检查和控制摸板、钢筋、保护层和预埋件等的尺寸、规格、数量和位置
此外还应检查模板接缝的密合情况
1 模板的标高位置与构件的截面尺寸是否与设计符合,构件的预留拱度是否符合设计要求;同时检查模板的紧密程度,并清理干净模板内的垃圾、刨花、锯屑、泥土和钢筋上的油污,鳞落的铁片等杂物 1
2 所安装的支架是否稳定,支柱的支撑和模板的固定是否可靠
3 钢筋混凝土预埋见的规格,数量,安置位置及构件的接点连接焊接是否与设计符合

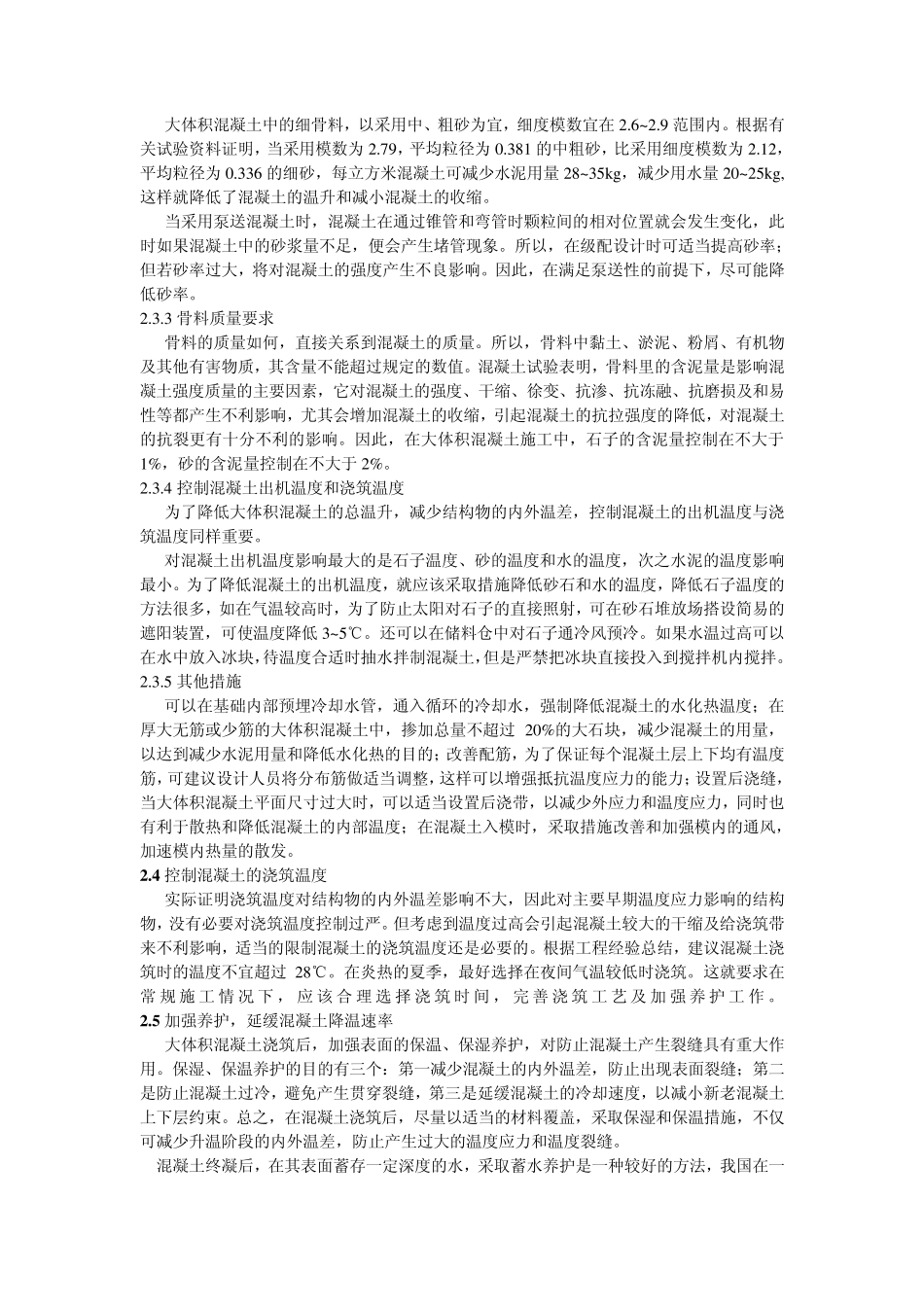

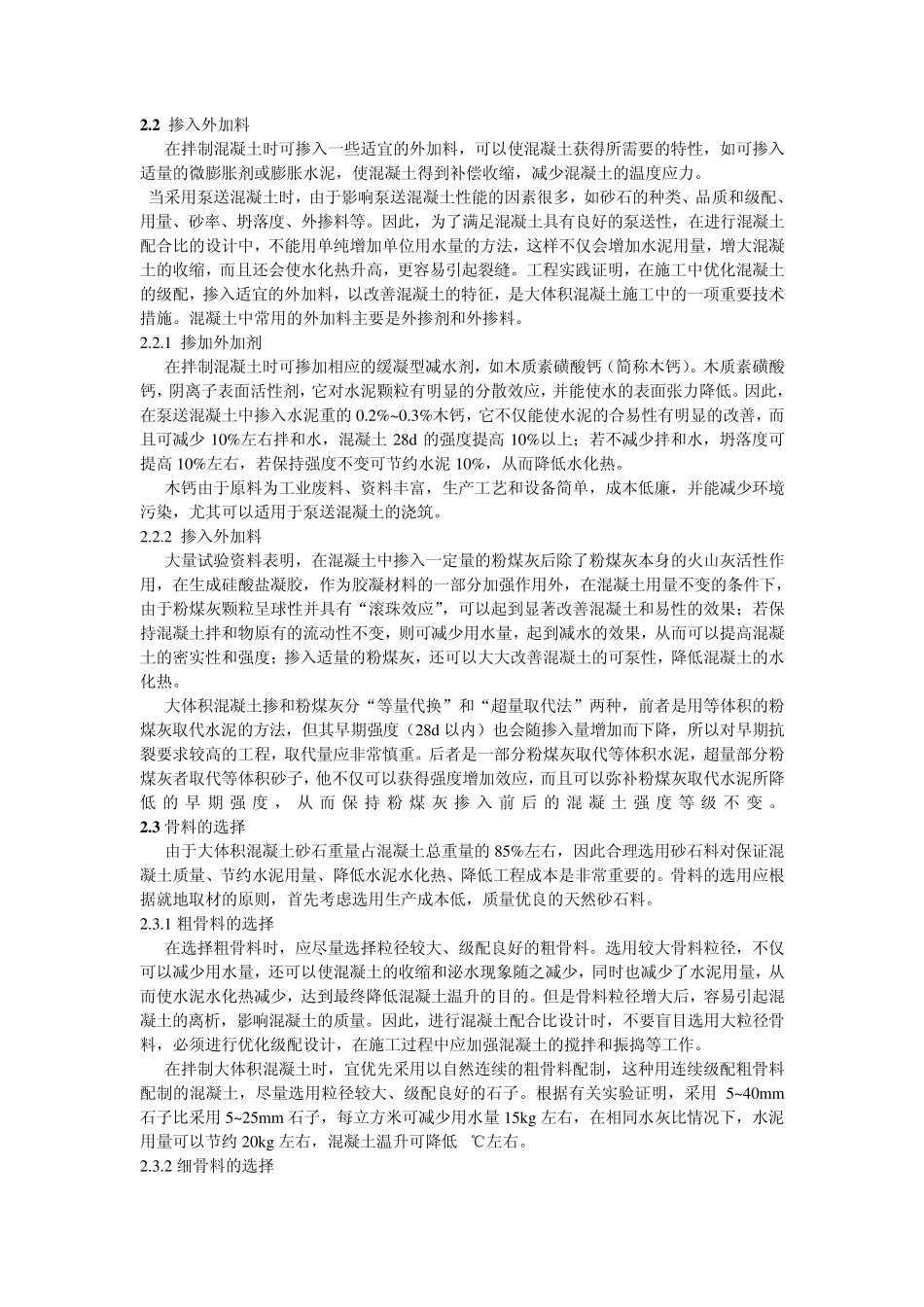

2 .控制温度裂缝的技术措施 2
1 水泥品种的选择和用量控制
