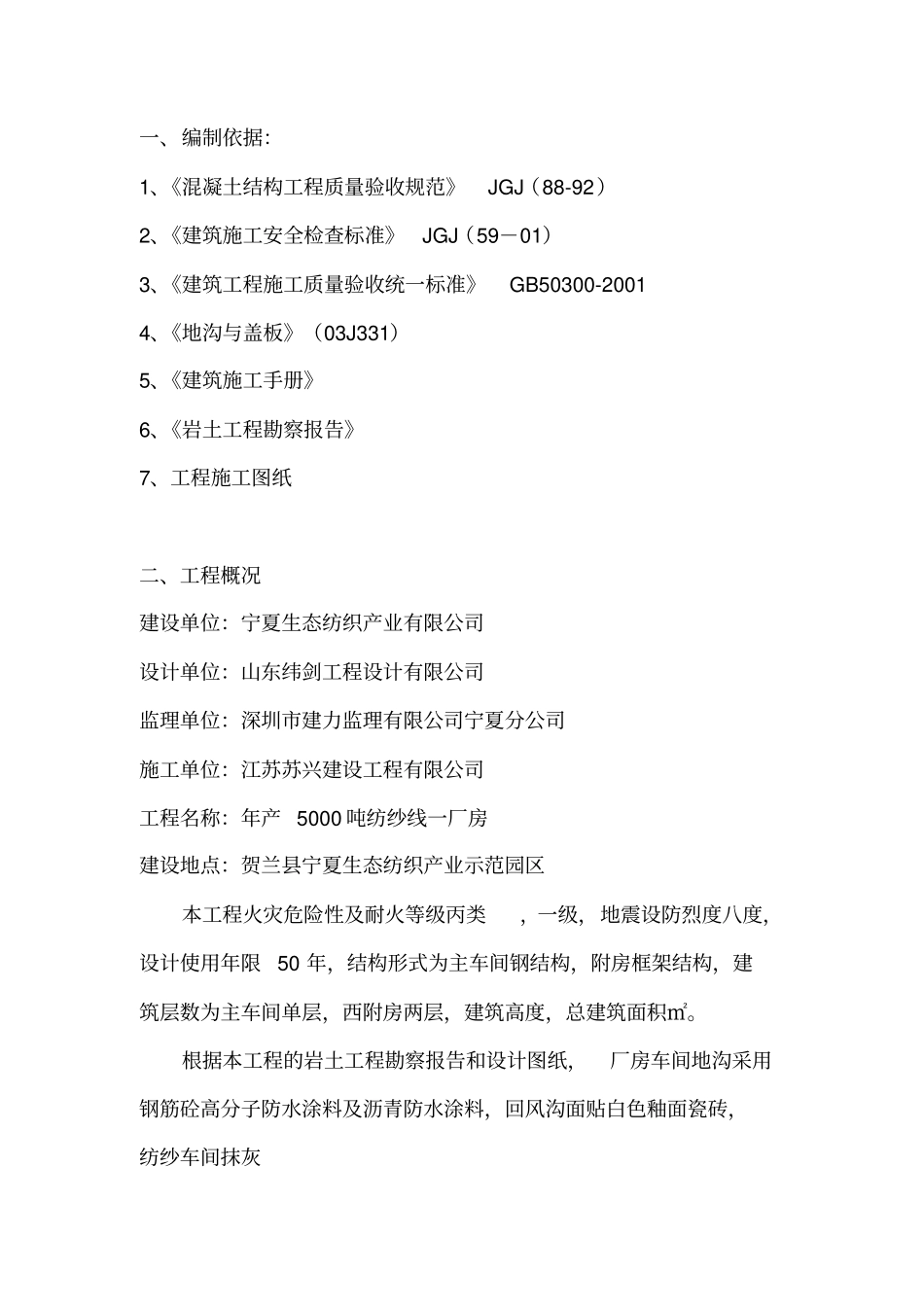

一、编制依据:1、《混凝土结构工程质量验收规范》JGJ(88-92)2、《建筑施工安全检查标准》JGJ(59-01)3、《建筑工程施工质量验收统一标准》GB50300-2001 4、《地沟与盖板》(03J331)5、《建筑施工手册》6、《岩土工程勘察报告》7、工程施工图纸二、工程概况建设单位:宁夏生态纺织产业有限公司设计单位:山东纬剑工程设计有限公司监理单位:深圳市建力监理有限公司宁夏分公司施工单位:江苏苏兴建设工程有限公司工程名称:年产 5000 吨纺纱线一厂房建设地点:贺兰县宁夏生态纺织产业示范园区本工程火灾危险性及耐火等级丙类,一级,地震设防烈度八度,设计使用年限50 年,结构形式为主车间钢结构,附房框架结构,建筑层数为主车间单层,西附房两层,建筑高度,总建筑面积㎡

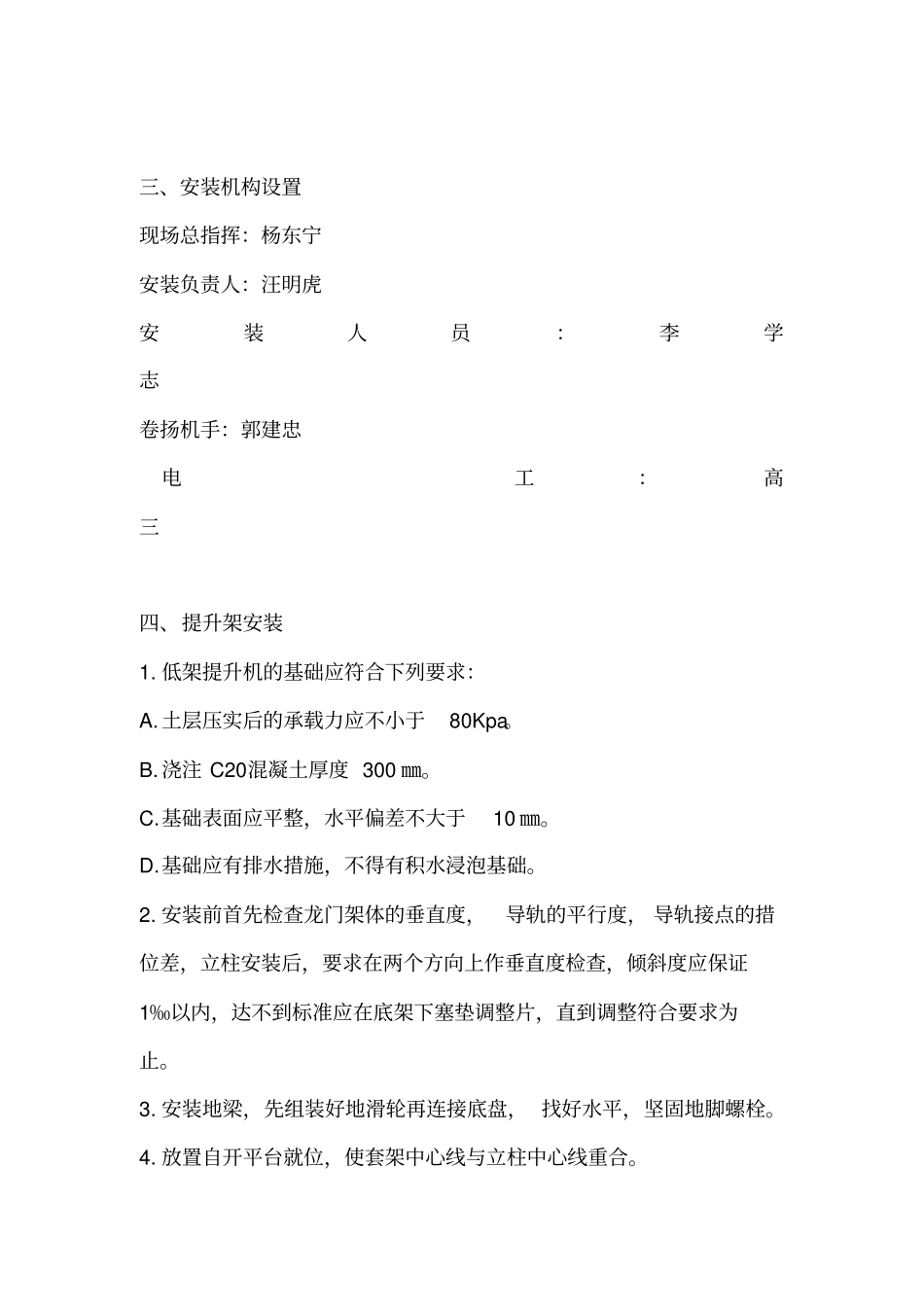

根据本工程的岩土工程勘察报告和设计图纸,厂房车间地沟采用钢筋砼高分子防水涂料及沥青防水涂料,回风沟面贴白色釉面瓷砖,纺纱车间抹灰三、安装机构设置现场总指挥:杨东宁安装负责人:汪明虎安装人员:李学志卷扬机手:郭建忠电工:高三四、提升架安装1
低架提升机的基础应符合下列要求:A
土层压实后的承载力应不小于80Kpa
浇注 C20混凝土厚度 300 ㎜
基础表面应平整,水平偏差不大于10 ㎜
基础应有排水措施,不得有积水浸泡基础
安装前首先检查龙门架体的垂直度,导轨的平行度, 导轨接点的措位差,立柱安装后,要求在两个方向上作垂直度检查,倾斜度应保证1‰以内,达不到标准应在底架下塞垫调整片,直到调整符合要求为止

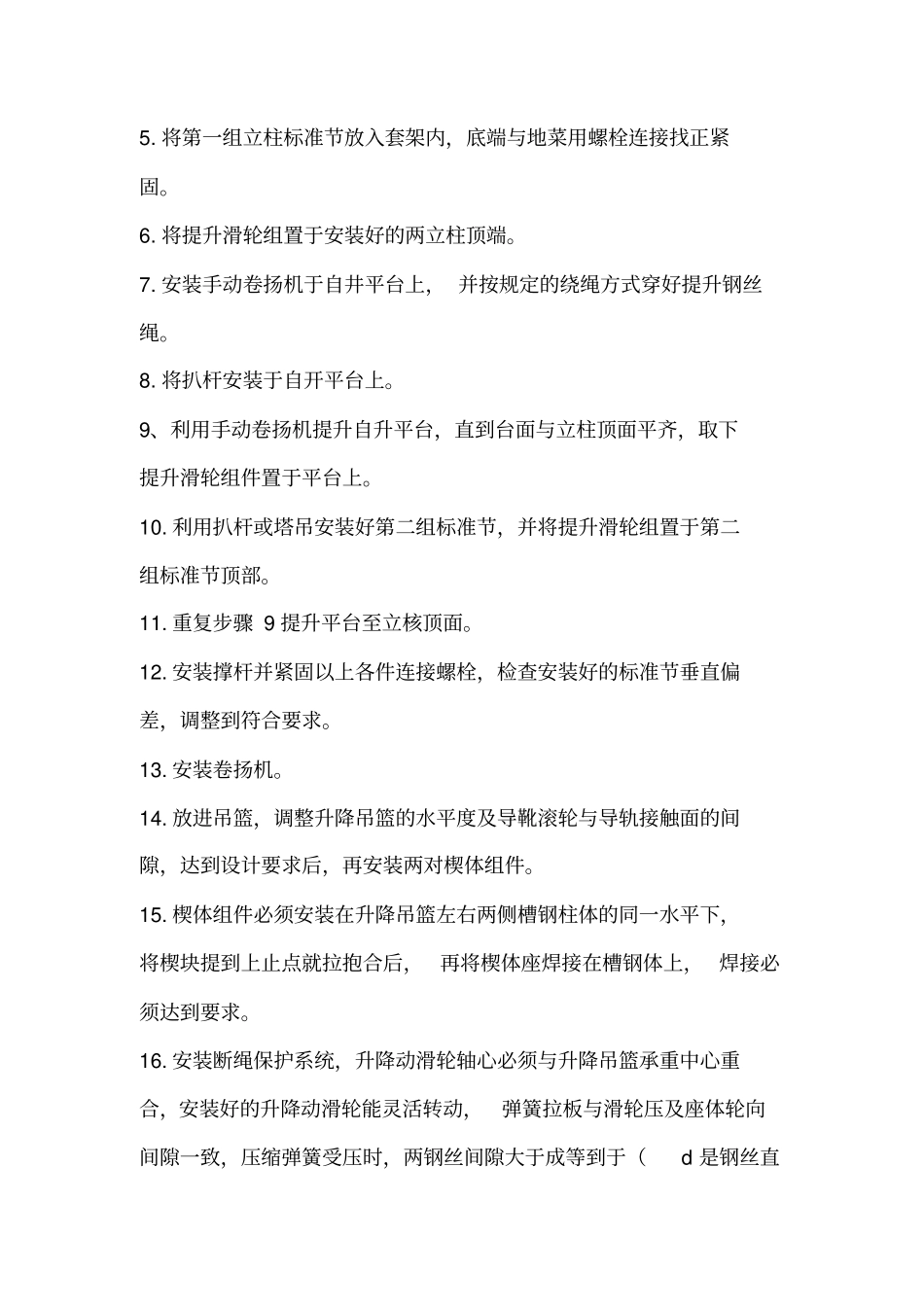

安装地梁,先组装好地滑轮再连接底盘, 找好水平,坚固地脚螺栓
放置自开平台就位,使套架中心线与立柱中心线重合
将第一组立柱标准节放入套架内,底端与地菜用螺栓连接找正紧固
将提升滑轮组置于安装好的两立柱顶端
安装手动卷扬机于自井平台上, 并按规定的绕绳方
