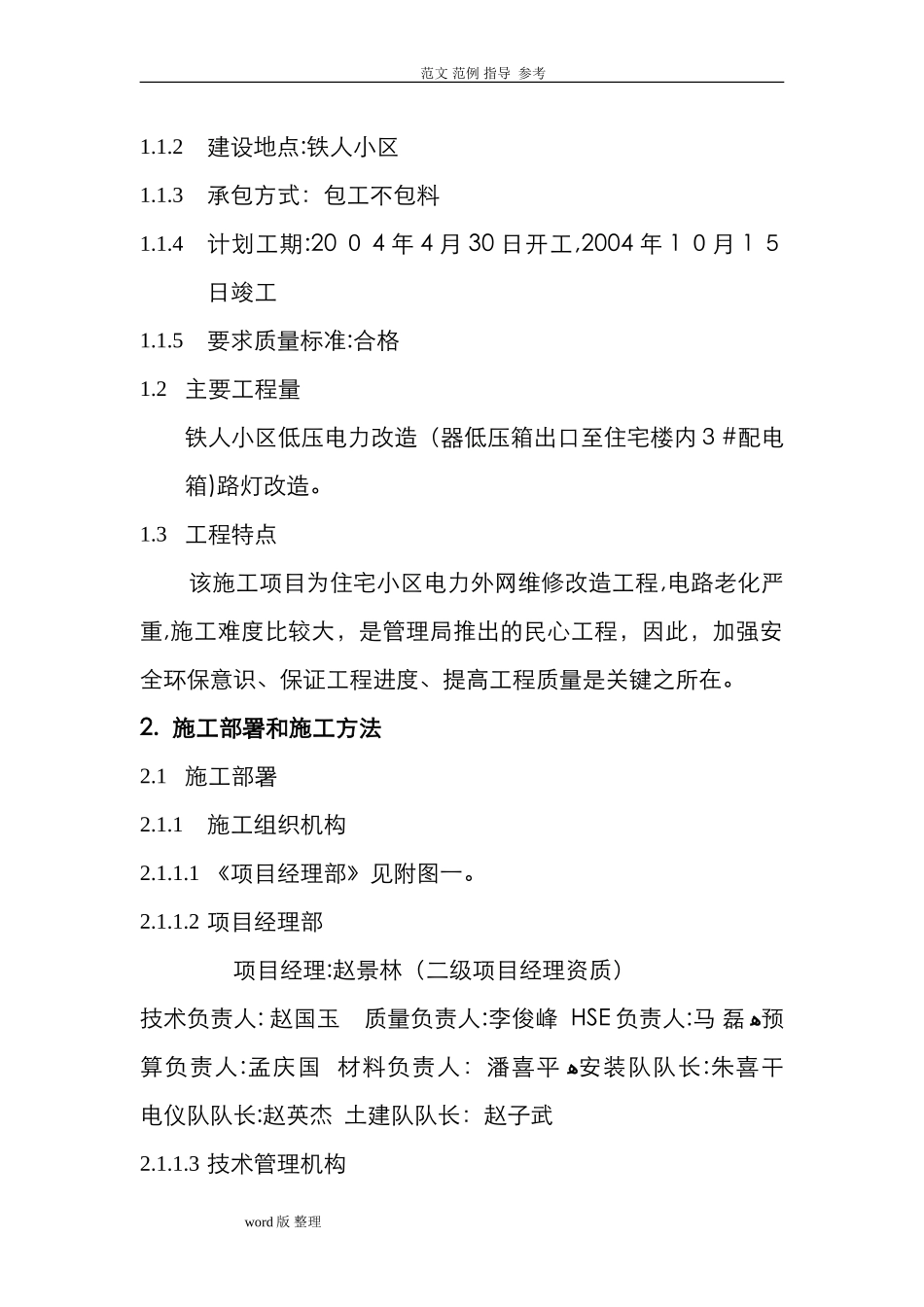

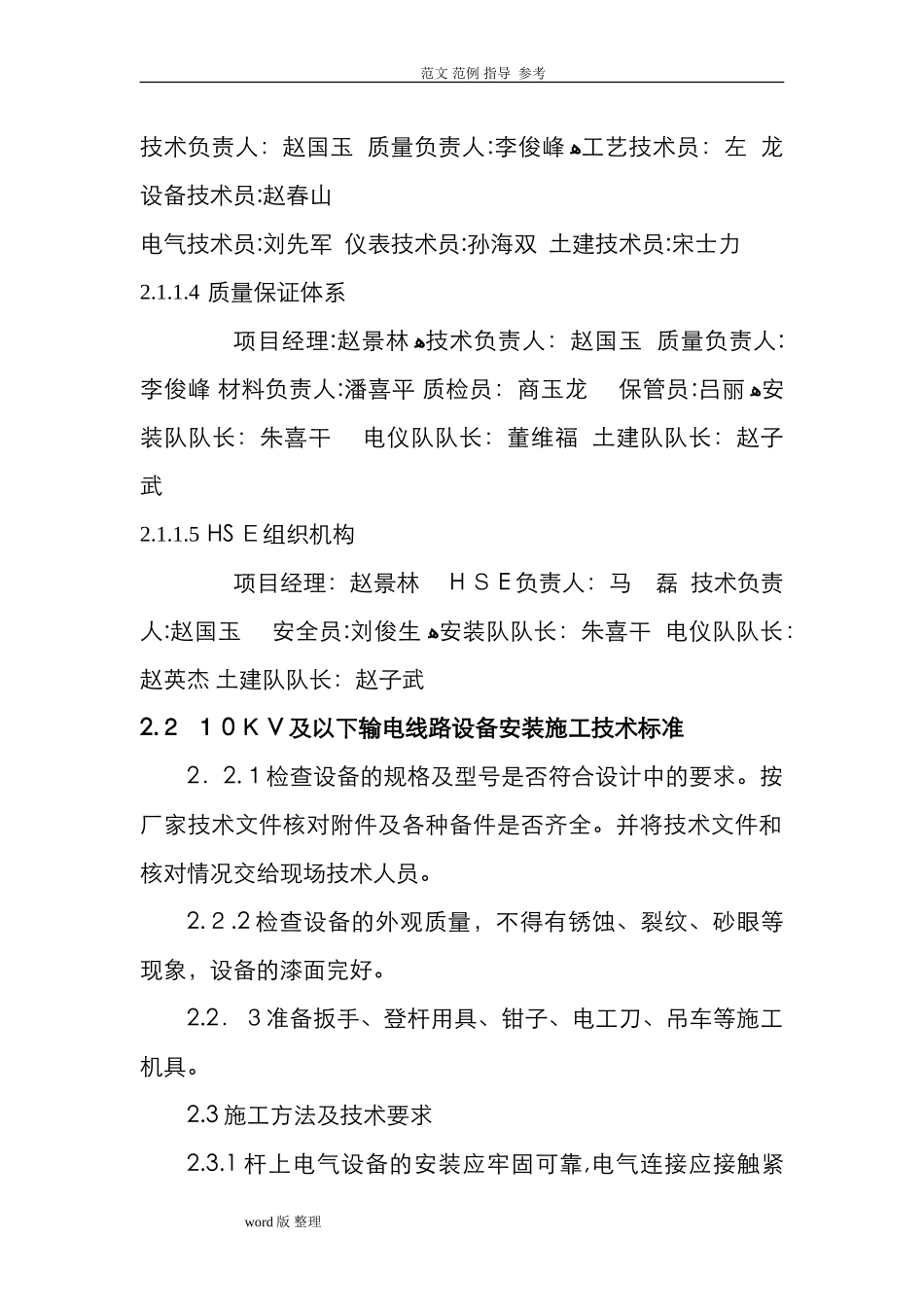

范文范例指导参考施工组织设计方案编制单位:长春星宇集团编制:审核:编制时间:二○○四年四月二十七日ﻬ1.工程概况1.1工程概述1.1.1工程名称:2004住宅小区综合整治工程铁人小区低压电力外网及住宅楼内电气改造工程word版整理范文范例指导参考1.1.2建设地点:铁人小区1.1.3承包方式:包工不包料1.1.4计划工期:2004年4月30日开工,2004年10月15日竣工1.1.5要求质量标准:合格1.2主要工程量铁人小区低压电力改造(器低压箱出口至住宅楼内3#配电箱)路灯改造。1.3工程特点该施工项目为住宅小区电力外网维修改造工程,电路老化严重,施工难度比较大,是管理局推出的民心工程,因此,加强安全环保意识、保证工程进度、提高工程质量是关键之所在。2.施工部署和施工方法2.1施工部署2.1.1施工组织机构2.1.1.1《项目经理部》见附图一。2.1.1.2项目经理部项目经理:赵景林(二级项目经理资质)技术负责人:赵国玉质量负责人:李俊峰HSE负责人:马磊ﻫ预算负责人:孟庆国材料负责人:潘喜平ﻫ安装队队长:朱喜干电仪队队长:赵英杰土建队队长:赵子武2.1.1.3技术管理机构word版整理范文范例指导参考技术负责人:赵国玉质量负责人:李俊峰ﻫ工艺技术员:左龙设备技术员:赵春山电气技术员:刘先军仪表技术员:孙海双土建技术员:宋士力2.1.1.4质量保证体系项目经理:赵景林ﻫ技术负责人:赵国玉质量负责人:李俊峰材料负责人:潘喜平质检员:商玉龙保管员:吕丽ﻫ安装队队长:朱喜干电仪队队长:董维福土建队队长:赵子武2.1.1.5HSE组织机构项目经理:赵景林HSE负责人:马磊技术负责人:赵国玉安全员:刘俊生ﻫ安装队队长:朱喜干电仪队队长:赵英杰土建队队长:赵子武2.210KV及以下输电线路设备安装施工技术标准2.2.1检查设备的规格及型号是否符合设计中的要求。按厂家技术文件核对附件及各种备件是否齐全。并将技术文件和核对情况交给现场技术人员。2.2.2检查设备的外观质量,不得有锈蚀、裂纹、砂眼等现象,设备的漆面完好。2.2.3准备扳手、登杆用具、钳子、电工刀、吊车等施工机具。2.3施工方法及技术要求2.3.1杆上电气设备的安装应牢固可靠,电气连接应接触紧word版整理范文范例指导参考密,不同金属连接,在没有过度措施的情况下不得连接。2.3.2杆上变压器的安装2.3.3变压器用12吊车吊装,吊装绳采用20MM钢绳。采用一次吊装就位。2.3.4采用6根镀锌L50*50*5*2500角钢接地,接地电阻为小于4欧。2.4跌落式熔断器安装2.4.1跌落式熔断器采用人力安装,吊装绳采用20MM棕绳。2.4.2熔断器安装牢固、排列整齐,熔管轴线与地面夹角为15—30度。熔断器水平相间距离不得小于500mm。2.4.3操作时灵活可靠、接触紧密。合熔丝管时上触头应有一定的压缩行程。2.4.4上下引线压紧,与线路导线的连接紧密可靠。2.5隔离开关安装2.5.1隔离开关采用8T汽车吊安装,吊装绳采用15MM钢绳。2.5.2隔离刀刃合闸时接触紧密,分闸后应有不小于200mm的空气间隙。隔离开关与引线的连接紧密可靠。2.6避雷器的安装2.6.1避雷器采用15MM棕绳人工吊装。2.6.2瓷套与固定抱箍之间加垫圈。与电气部分连接,不应word版整理范文范例指导参考使避雷器产生外加应力。2.6.3引线短而直、连接紧密,采用绝缘线时,其截面为:a)引上线:50mm的橡皮绝缘线;b)引下线:50mm的橡皮绝缘线。2.6.4接地采用3根镀锌L50*50*5*2500角钢,接地电阻值小于10欧。2.7质量要求2.7.1变压器水平倾斜不大于2MM。外壳干净。2.7.2变压器的套管压线螺栓等部件齐全。2.7.3跌落式熔断器转轴光滑灵活,瓷件良好,熔丝管不应有吸潮膨胀或弯曲现象。2.7.4隔离开关操作机构动作灵活。水平安装的隔离刀刃,分闸时,宜使静触头带电。三相连动隔离开关的三相隔离刀刃应分、合同期。2.7.5避雷器排列整齐、高低一致。相间距离不小于600MM。2.8安全要求2.8.1高空作业应系安全带并带安全帽。2.8.2施工所用工具、材料应用绳索上下传递,严禁上下抛投。2.8.3绝缘用工具应符合绝缘等级要求,并设专人保管不得它用。word版整理范文范例指导参考2.8.4利用吊车进行设备吊装时,吊车要有专人指挥,其转动半径内不准站人。3电缆施工方法和技术要求:...
