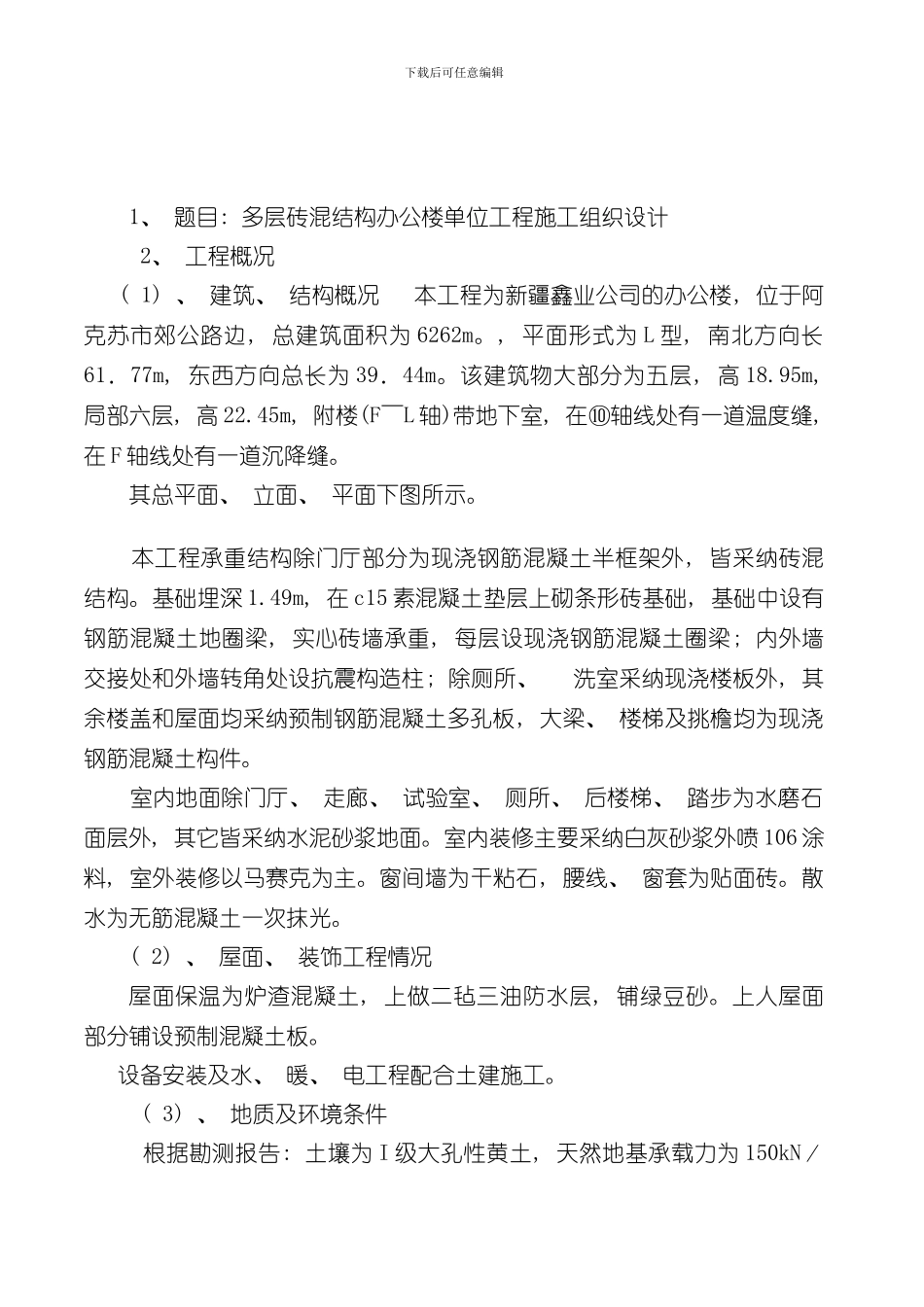

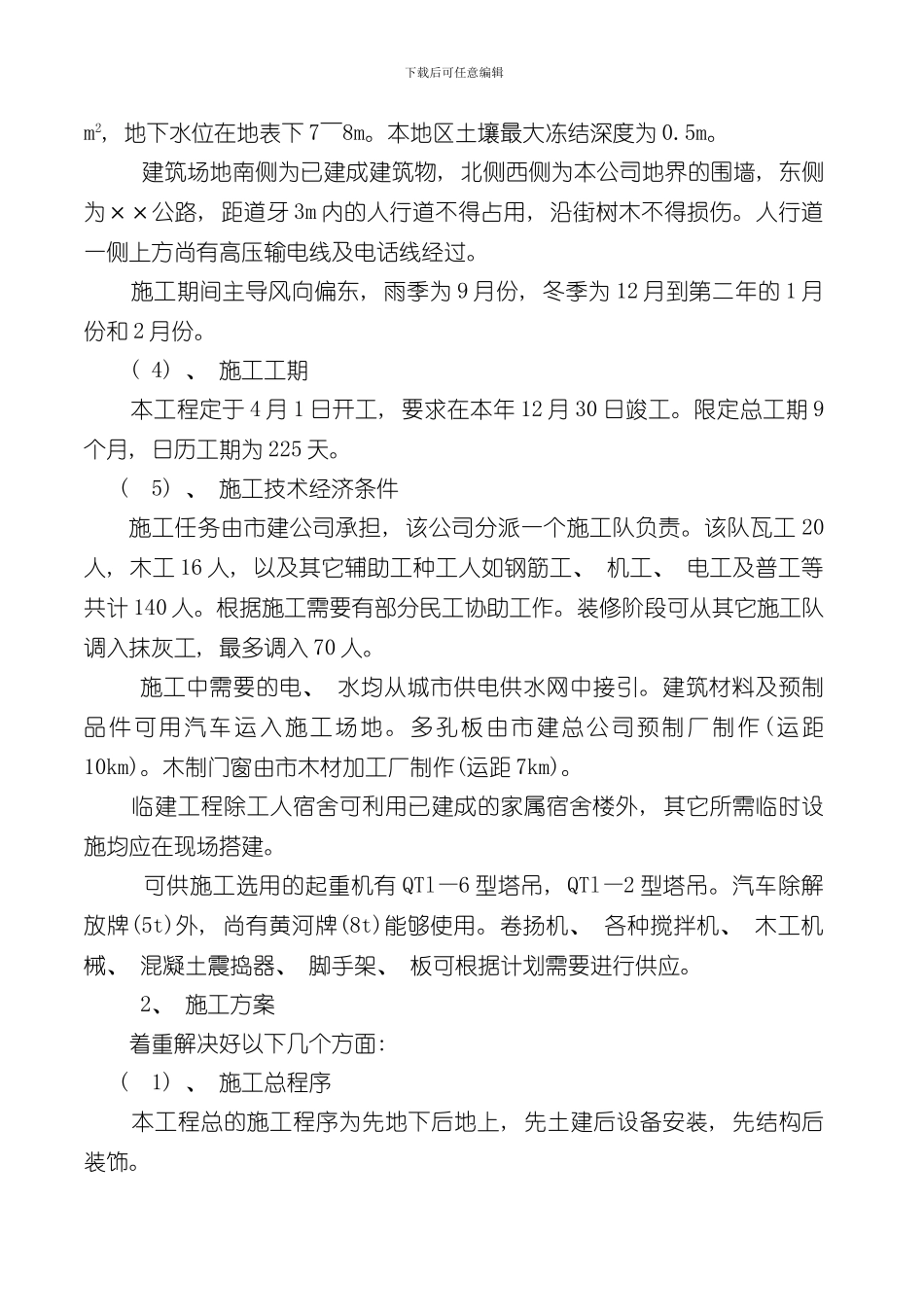

下载后可任意编辑单位工程施工组织设计学 校: 新疆农一师电大 班 级: 1 3( 春 ) 级建筑施工与管理大专班 学 号: 01 姓 名: 董 亮 下载后可任意编辑1、 题目: 多层砖混结构办公楼单位工程施工组织设计2、 工程概况 ( 1) 、 建筑、 结构概况 本工程为新疆鑫业公司的办公楼, 位于阿克苏市郊公路边, 总建筑面积为 6262m。, 平面形式为 L 型, 南北方向长61.77m, 东西方向总长为 39.44m。该建筑物大部分为五层, 高 18.95m, 局部六层, 高 22.45m, 附楼(F~L 轴)带地下室, 在⑩轴线处有一道温度缝, 在 F 轴线处有一道沉降缝。其总平面、 立面、 平面下图所示。 本工程承重结构除门厅部分为现浇钢筋混凝土半框架外, 皆采纳砖混结构。基础埋深 1.49m, 在 c15 素混凝土垫层上砌条形砖基础, 基础中设有钢筋混凝土地圈梁, 实心砖墙承重, 每层设现浇钢筋混凝土圈梁; 内外墙交接处和外墙转角处设抗震构造柱; 除厕所、 洗室采纳现浇楼板外, 其余楼盖和屋面均采纳预制钢筋混凝土多孔板, 大梁、 楼梯及挑檐均为现浇钢筋混凝土构件。 室内地面除门厅、 走廊、 试验室、 厕所、 后楼梯、 踏步为水磨石面层外, 其它皆采纳水泥砂浆地面。室内装修主要采纳白灰砂浆外喷 106 涂料, 室外装修以马赛克为主。窗间墙为干粘石, 腰线、 窗套为贴面砖。散水为无筋混凝土一次抹光。 ( 2) 、 屋面、 装饰工程情况屋面保温为炉渣混凝土, 上做二毡三油防水层, 铺绿豆砂。上人屋面部分铺设预制混凝土板。设备安装及水、 暖、 电工程配合土建施工。 ( 3) 、 地质及环境条件 根据勘测报告: 土壤为 I 级大孔性黄土, 天然地基承载力为 150kN/下载后可任意编辑m2, 地下水位在地表下 7~8m。本地区土壤最大冻结深度为 0.5m。 建筑场地南侧为已建成建筑物, 北侧西侧为本公司地界的围墙, 东侧为××公路, 距道牙 3m 内的人行道不得占用, 沿街树木不得损伤。人行道一侧上方尚有高压输电线及电话线经过。 施工期间主导风向偏东, 雨季为 9 月份, 冬季为 12 月到第二年的 1 月份和 2 月份。 ( 4) 、 施工工期 本工程定于 4 月 1 日开工, 要求在本年 12 月 30 日竣工。限定总工期 9个月, 日历工期为 225 天。 ( 5) 、 施工技术经济条件施工任务由市建公司承担, 该公司分派一个施工队负责。该队瓦工 20人, 木工 16 人, 以及其它辅助工种工人如钢...
