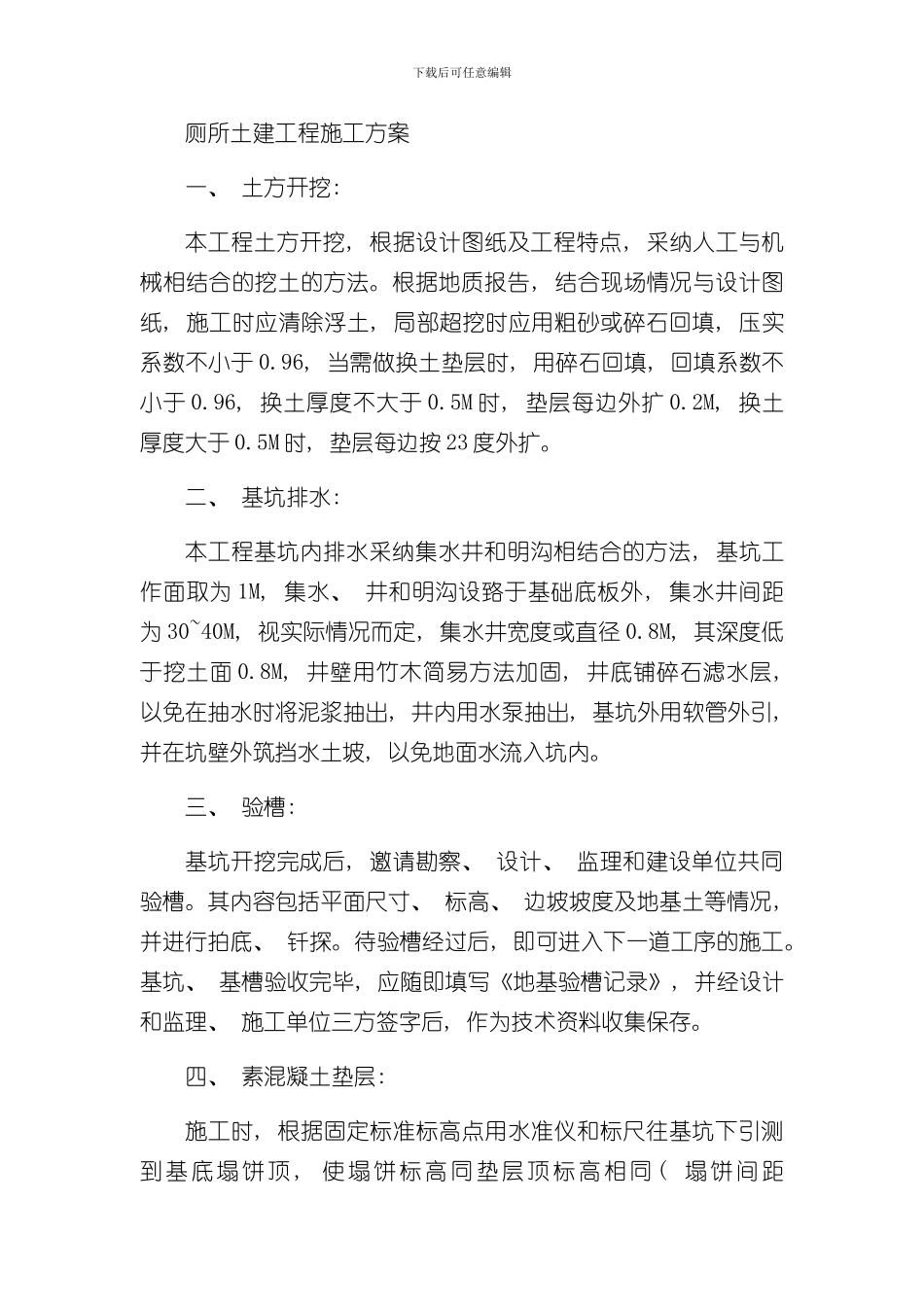

下载后可任意编辑厕所土建工程施工方案 一、 土方开挖: 本工程土方开挖, 根据设计图纸及工程特点, 采纳人工与机械相结合的挖土的方法
根据地质报告, 结合现场情况与设计图纸, 施工时应清除浮土, 局部超挖时应用粗砂或碎石回填, 压实系数不小于 0
96, 当需做换土垫层时, 用碎石回填, 回填系数不小于 0
96, 换土厚度不大于 0
5M 时, 垫层每边外扩 0
2M, 换土厚度大于 0
5M 时, 垫层每边按 23 度外扩
二、 基坑排水: 本工程基坑内排水采纳集水井和明沟相结合的方法, 基坑工作面取为 1M, 集水、 井和明沟设臵于基础底板外, 集水井间距为 30~40M, 视实际情况而定, 集水井宽度或直径 0
8M, 其深度低于挖土面 0
8M, 井壁用竹木简易方法加固, 井底铺碎石滤水层, 以免在抽水时将泥浆抽出, 井内用水泵抽出, 基坑外用软管外引, 并在坑壁外筑挡水土坡, 以免地面水流入坑内
三、 验槽: 基坑开挖完成后, 邀请勘察、 设计、 监理和建设单位共同验槽
其内容包括平面尺寸、 标高、 边坡坡度及地基土等情况, 并进行拍底、 钎探
待验槽经过后, 即可进入下一道工序的施工
基坑、 基槽验收完毕, 应随即填写《地基验槽记录》, 并经设计和监理、 施工单位三方签字后, 作为技术资料收集保存

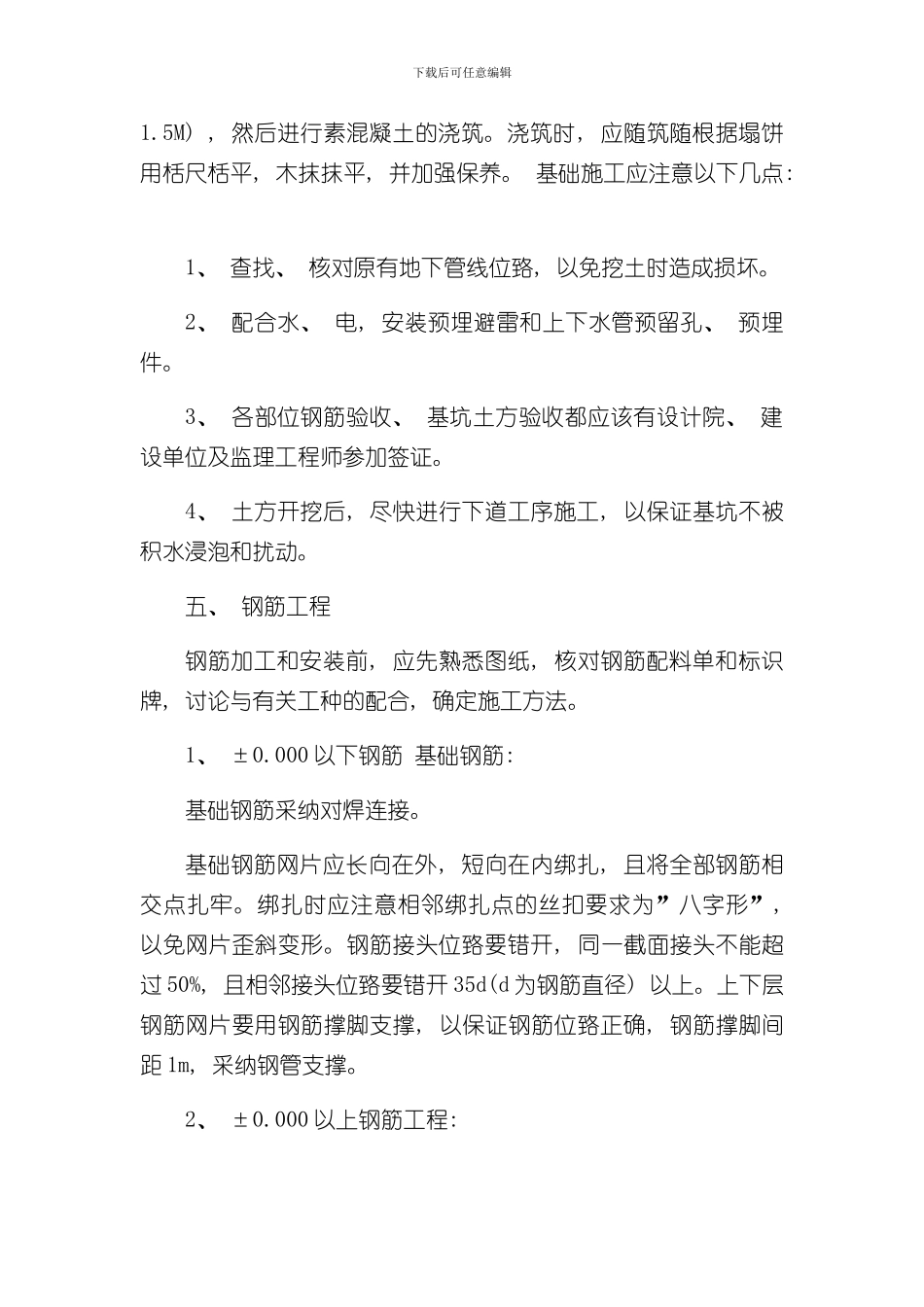

四、 素混凝土垫层: 施工时, 根据固定标准标高点用水准仪和标尺往基坑下引测到基底塌饼顶 , 使塌饼标高同垫层顶标高相同 ( 塌饼间距下载后可任意编辑1
5M) , 然后进行素混凝土的浇筑
浇筑时, 应随筑随根据塌饼用栝尺栝平, 木抹抹平, 并加强保养
基础施工应注意以下几点: 1、 查找、 核对原有地下管线位臵, 以免挖土时造成损坏
2、 配合水、 电, 安装预埋避雷和上下水管预留孔、 预埋件
3、 各部位钢筋验收、 基坑土方验收都应该有设计院、 建设单
