下载后可任意编辑反循环钻机施工方案12024 年 4 月 19 日下载后可任意编辑反循环钻机施工方案及图表1、钻机就位 钻孔灌注桩基础施工前将场地用推土机、压路机整平、碾压,使机械能顺利进场就位,并使钻机在施工中保持稳定
采纳全站仪测定桩孔位置,并埋设孔位护桩,采纳“十”字定位,随时校核桩位坐标
2、泥浆制备 泥浆制备选用优质膨润土造浆,设置泥浆池,泥浆比重在一般地层控制在 1
3 范围;泥浆比重在松散易坍地层控制在 1
试验泥浆的全部性能指标,并在钻进中定期检验泥浆比重、粘度、含砂率、胶体率等,填写泥浆试验记录表
泥浆循环使用,废弃泥浆沉淀后运至指定的位置

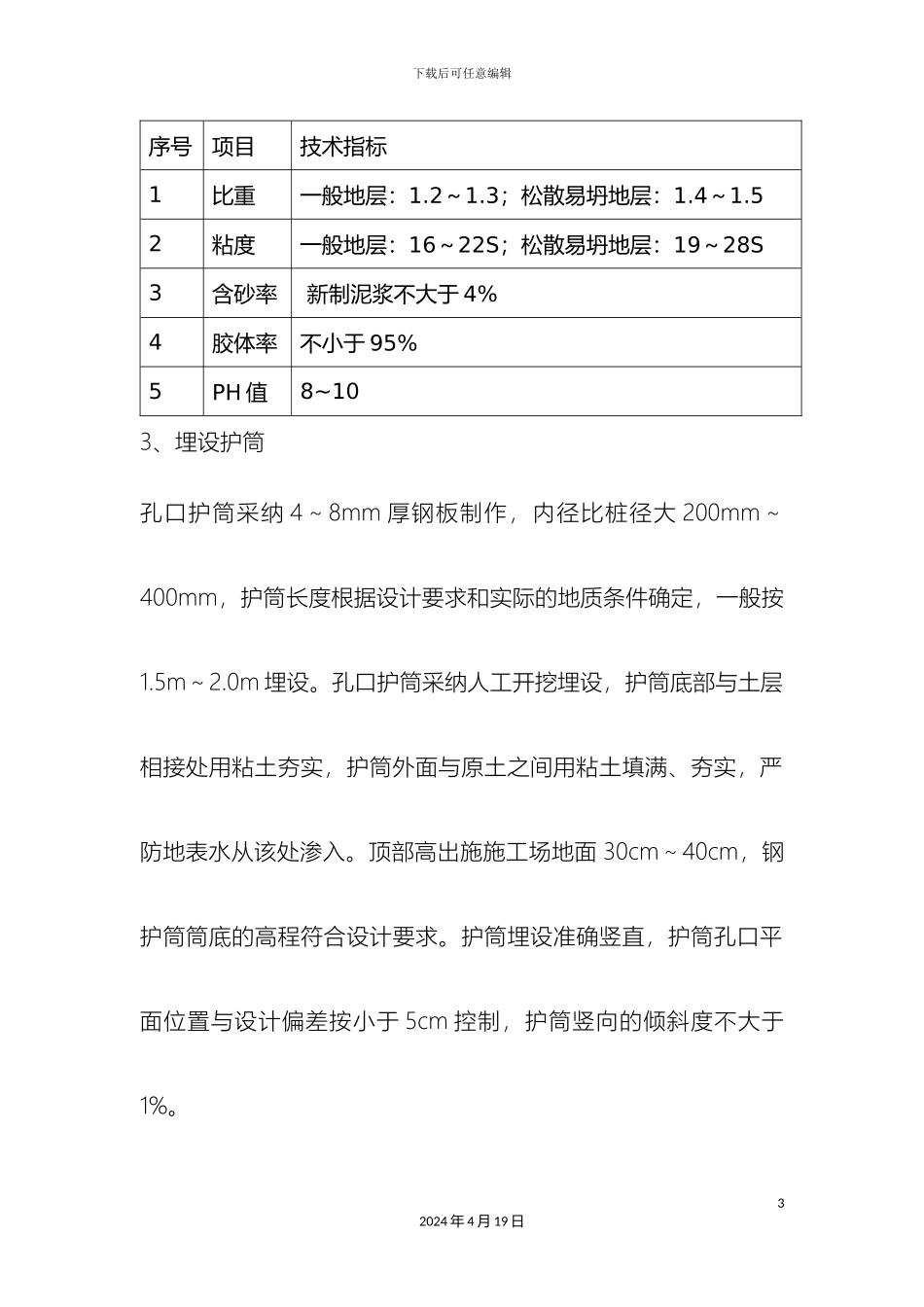

钻孔用泥浆技术指标见下表 泥浆技术指标表22024 年 4 月 19 日下载后可任意编辑序号项目技术指标1比重一般地层:1
3;松散易坍地层:1
52粘度一般地层:16~22S;松散易坍地层:19~28S3含砂率 新制泥浆不大于 4%4胶体率不小于 95%5PH 值 8~10 3、埋设护筒 孔口护筒采纳 4~8mm 厚钢板制作,内径比桩径大 200mm~400mm,护筒长度根据设计要求和实际的地质条件确定,一般按1
孔口护筒采纳人工开挖埋设,护筒底部与土层相接处用粘土夯实,护筒外面与原土之间用粘土填满、夯实,严防地表水从该处渗入
顶部高出施施工场地面 30cm~40cm,钢护筒筒底的高程符合设计要求
护筒埋设准确竖直,护筒孔口平面位置与设计偏差按小于 5cm 控制,护筒竖向的倾斜度不大于1%
32024 年 4 月 19 日下载后可任意编辑4、成孔试验 施工时先在不同区段进行成孔试验,根据地质条件、钻机性能等选择合理的泥浆配置、各阶段的进尺速度、清孔方式与时间等钻进参数
猎取较为详细的地质条件参数和可靠的钻孔参数,并根据获得的技术数据及时修正,以保证
