下载后可任意编辑反循环钻机桩基础施工方案12024 年 4 月 19 日下载后可任意编辑目 录 一、工程概况………………………………………………2 二、计划开工及完工时间…………………………………2 三、施工准备工作…………………………………………2四、反循环钻孔灌注桩施工工艺…………………………4 五、质量通病及处理方法………………………
13 六、施工注意事项…………………………………………
16 七、质量保证措施……………………………………
19 八、安全保证体系…………………………………………
23 九、文明施工措施及环保……………………

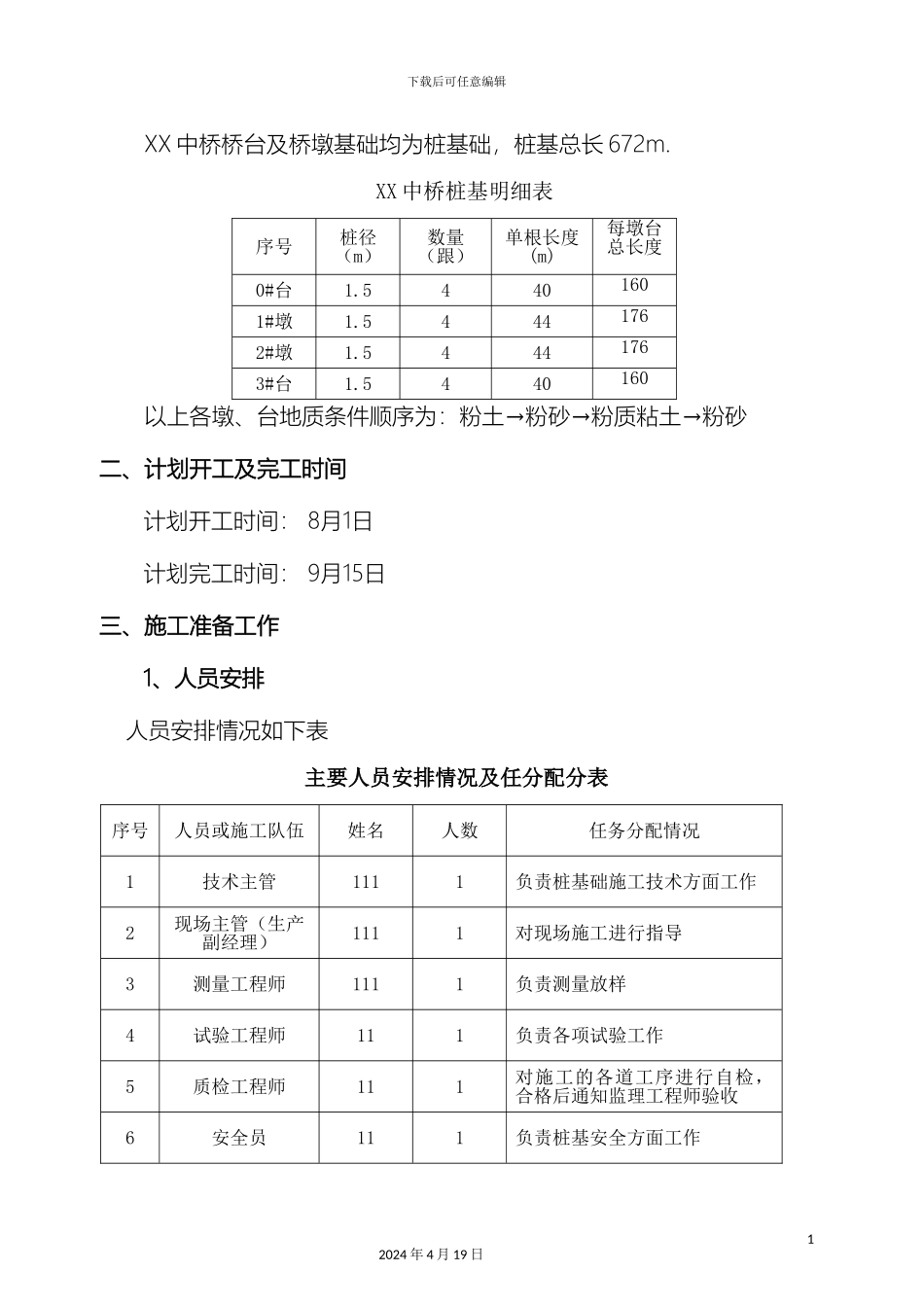

26XX 中桥桩基施工方案一、工程概况02024 年 4 月 19 日下载后可任意编辑XX 中桥桥台及桥墩基础均为桩基础,桩基总长 672m
XX 中桥桩基明细表序号桩径(m)数量(跟)单根长度(m)每墩台总长度0#台1
54401601#墩1
54441762#墩1
54441763#台1
5440160以上各墩、台地质条件顺序为:粉土→粉砂→粉质粘土→粉砂二、计划开工及完工时间计划开工时间: 8月1日计划完工时间: 9月15日三、施工准备工作1、人员安排 人员安排情况如下表主要人员安排情况及任分配分表序号人员或施工队伍姓名人数任务分配情况1技术主管1111负责桩基础施工技术方面工作2现场主管(生产副经理)1111对现场施工进行指导3测量工程师1111负责测量放样4试验工程师111负责各项试验工作5质检工程师111对施工的各道工序进行自检,合格后通知监理工程师验收6安全员111负责桩基安全方面工作12024 年 4 月 19 日下载后可任意编辑7项目其它人员8配合测量、试验、质检、安全等工作8桩基施工一队111负责秦岭中桥桩基的施工9钻机操作人员15秦岭中桥桩基的钻进成孔10电焊工2钢筋笼焊接
