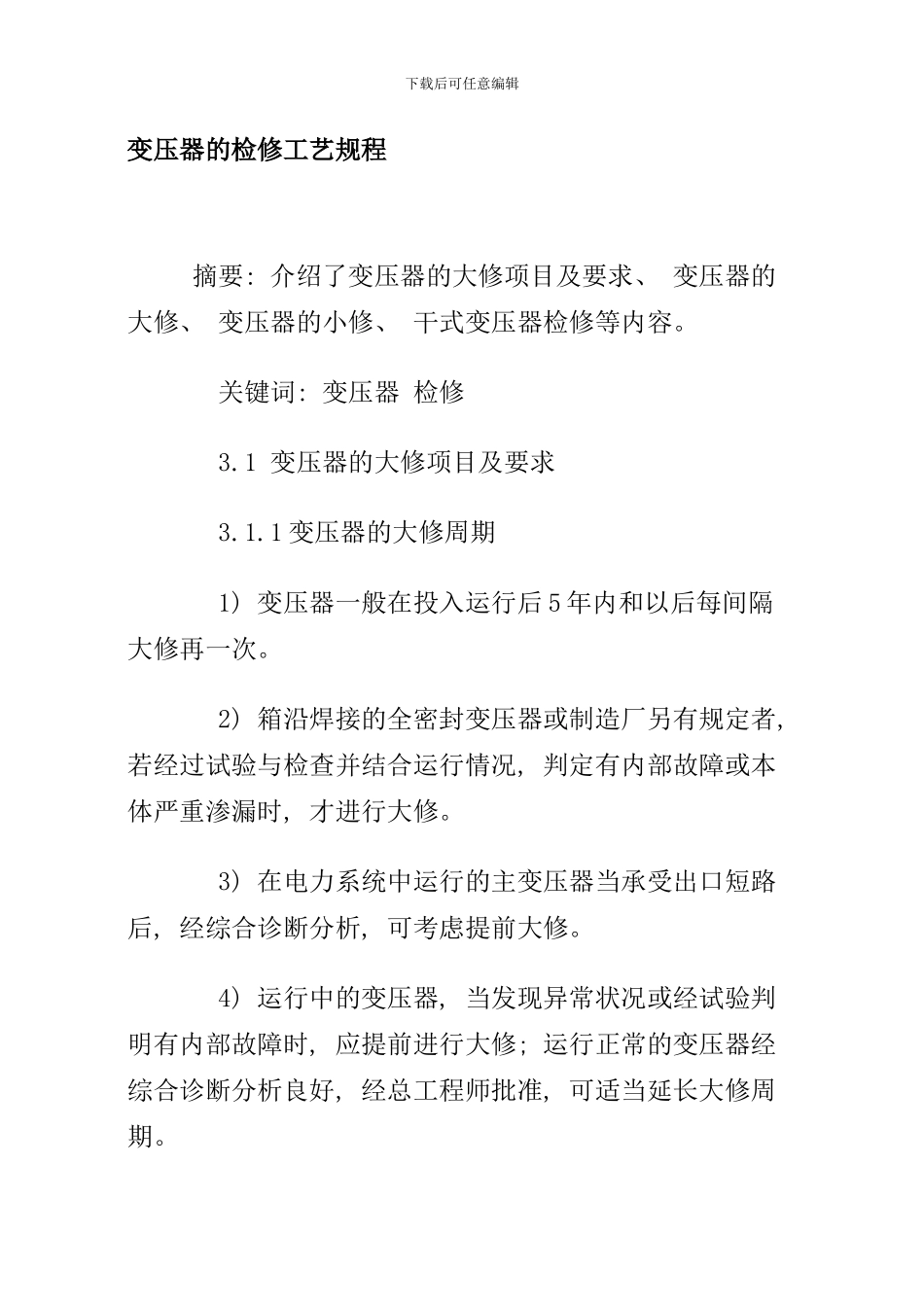

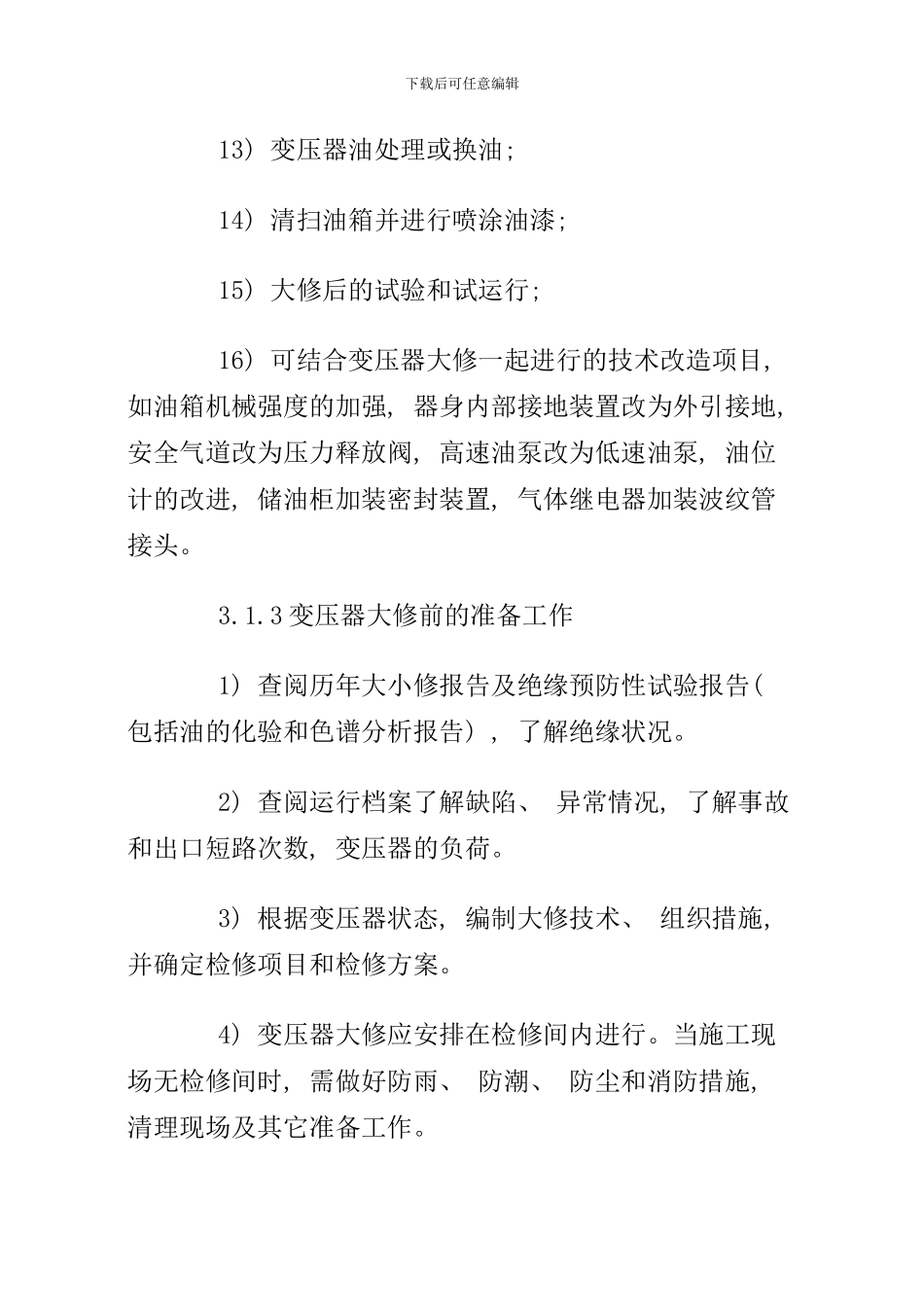

下载后可任意编辑变压器的检修工艺规程 摘要: 介绍了变压器的大修项目及要求、 变压器的大修、 变压器的小修、 干式变压器检修等内容。 关键词: 变压器 检修 3.1 变压器的大修项目及要求 3.1.1 变压器的大修周期 1) 变压器一般在投入运行后 5 年内和以后每间隔 大修再一次。 2) 箱沿焊接的全密封变压器或制造厂另有规定者, 若经过试验与检查并结合运行情况, 判定有内部故障或本体严重渗漏时, 才进行大修。 3) 在电力系统中运行的主变压器当承受出口短路后, 经综合诊断分析, 可考虑提前大修。 4) 运行中的变压器, 当发现异常状况或经试验判明有内部故障时, 应提前进行大修; 运行正常的变压器经综合诊断分析良好, 经总工程师批准, 可适当延长大修周期。下载后可任意编辑 3.1.2 变压器的大修项目 3.1.2.1 变压器的大修项目有: 1) 吊开钟罩或吊出器身检修; 2) 线圈、 引线及磁( 电) 屏蔽装置的检修; 3) 铁芯、 铁芯紧固件( 穿心螺杆、 夹件、 拉带、 绑带等) 、 压钉、 连接片及接地片的检修; 4) 油箱及附件的检修, 包括套管、 吸湿器等; 5) 冷却器、 油泵、 水泵、 风扇、 阀门及管道等附属设备的检修; 6) 安全保护装置的检修; 7) 油保护装置的检修; 8) 测温装置的校验,瓦斯继电器的校验; 9) 操作控制箱的检修和试验; 10) 无励磁分接开关和有载分接开关的检修; 11) 全部密封胶垫的更换和组件试漏; 12) 必要时对器身绝缘进行干燥处理; 下载后可任意编辑 13) 变压器油处理或换油; 14) 清扫油箱并进行喷涂油漆; 15) 大修后的试验和试运行; 16) 可结合变压器大修一起进行的技术改造项目, 如油箱机械强度的加强, 器身内部接地装置改为外引接地, 安全气道改为压力释放阀, 高速油泵改为低速油泵, 油位计的改进, 储油柜加装密封装置, 气体继电器加装波纹管接头。 3.1.3 变压器大修前的准备工作 1) 查阅历年大小修报告及绝缘预防性试验报告( 包括油的化验和色谱分析报告) , 了解绝缘状况。 2) 查阅运行档案了解缺陷、 异常情况, 了解事故和出口短路次数, 变压器的负荷。 3) 根据变压器状态, 编制大修技术、 组织措施, 并确定检修项目和检修方案。 4) 变压器大修应安排在检修间内进行。当施工现场无检修间时, 需做好防雨、 防潮、 防尘和消防措施, 清理现场及其它准备工作。下载后可任意编辑 5) 大修前进行电气试验, 测量直流电阻、...
