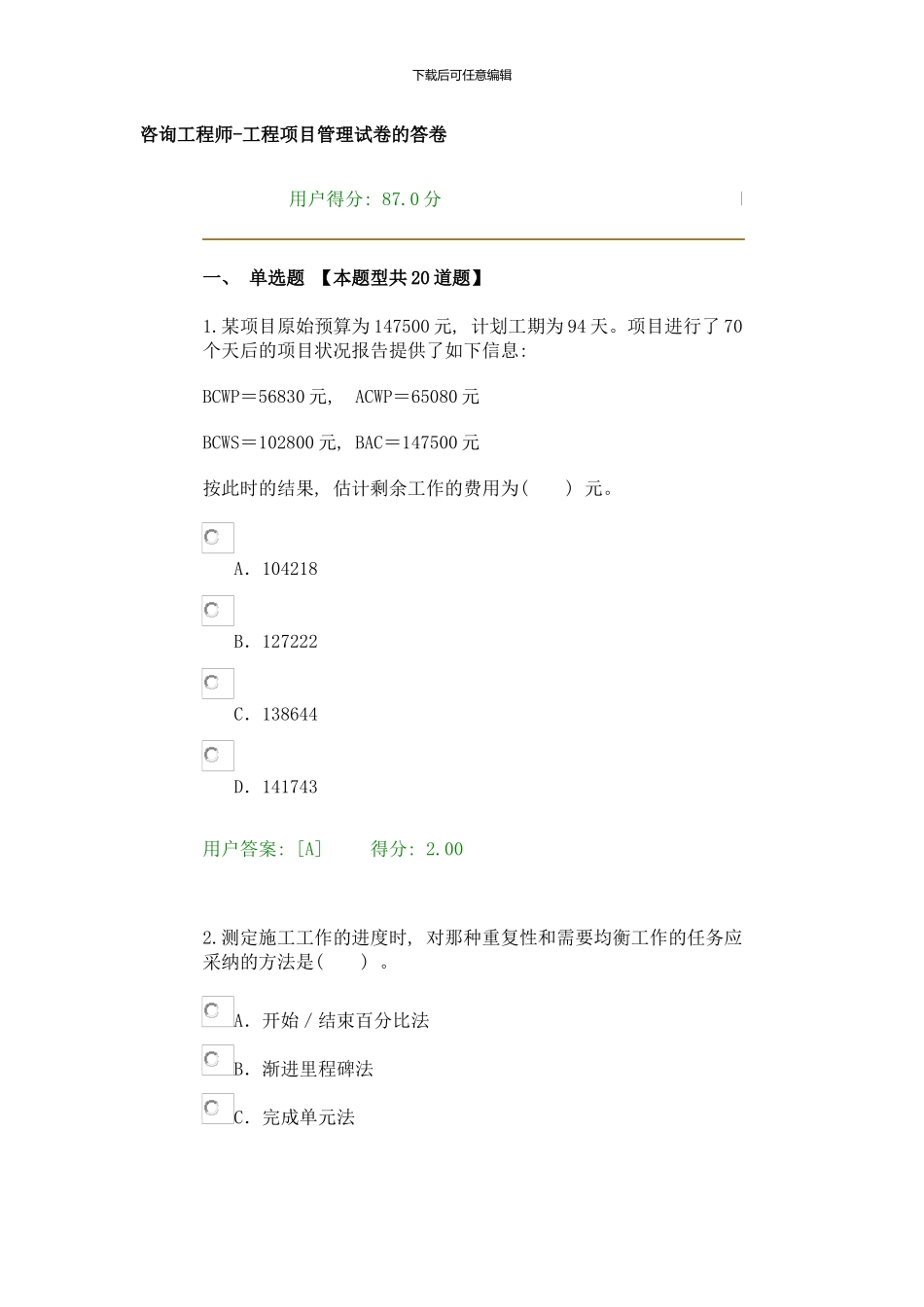

下载后可任意编辑咨询工程师-工程项目管理试卷的答卷用户得分: 87
0 分 |一、 单选题 【本题型共 20 道题】 1
某项目原始预算为 147500 元, 计划工期为 94 天
项目进行了 70个天后的项目状况报告提供了如下信息: BCWP=56830 元, ACWP=65080 元BCWS=102800 元, BAC=147500 元按此时的结果, 估计剩余工作的费用为( ) 元
A.104218 B.127222 C.138644 D.141743 用户答案: [A] 得分: 2

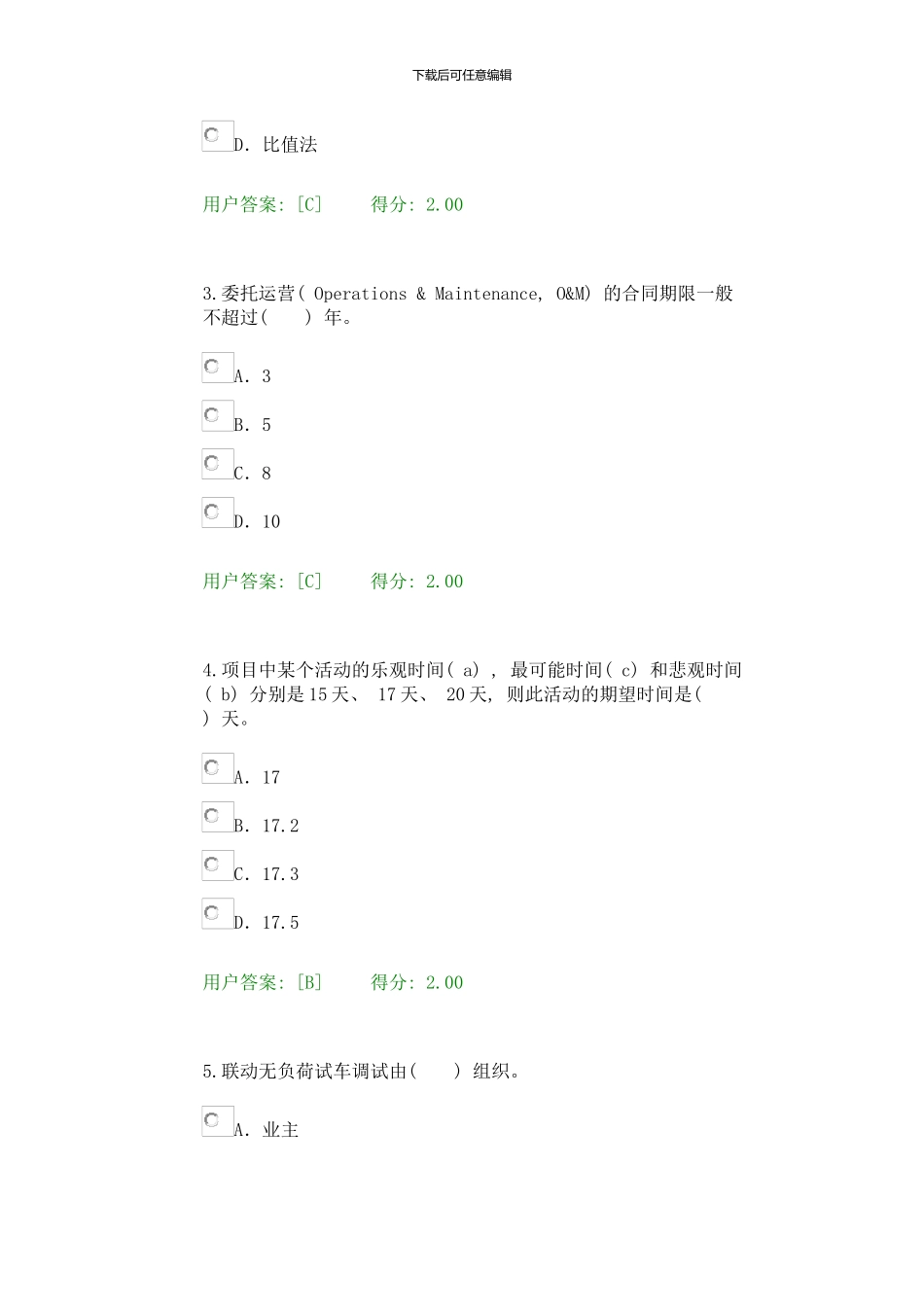

测定施工工作的进度时, 对那种重复性和需要均衡工作的任务应采纳的方法是( )
A.开始/结束百分比法 B.渐进里程碑法 C.完成单元法 下载后可任意编辑D.比值法 用户答案: [C] 得分: 2
委托运营( Operations & Maintenance, O&M) 的合同期限一般不超过( ) 年
A.3 B.5 C.8 D.10 用户答案: [C] 得分: 2
项目中某个活动的乐观时间( a) , 最可能时间( c) 和悲观时间( b) 分别是 15 天、 17 天、 20 天, 则此活动的期望时间是( ) 天
A.17 B.17
2 C.17
3 D.17
5 用户答案: [B] 得分: 2
联动无负荷试车调试由( ) 组织
A.业主 下载后可任意编辑B.监理单位 C.设计单位 D.施工单位 用户答案: [A] 得分: 2

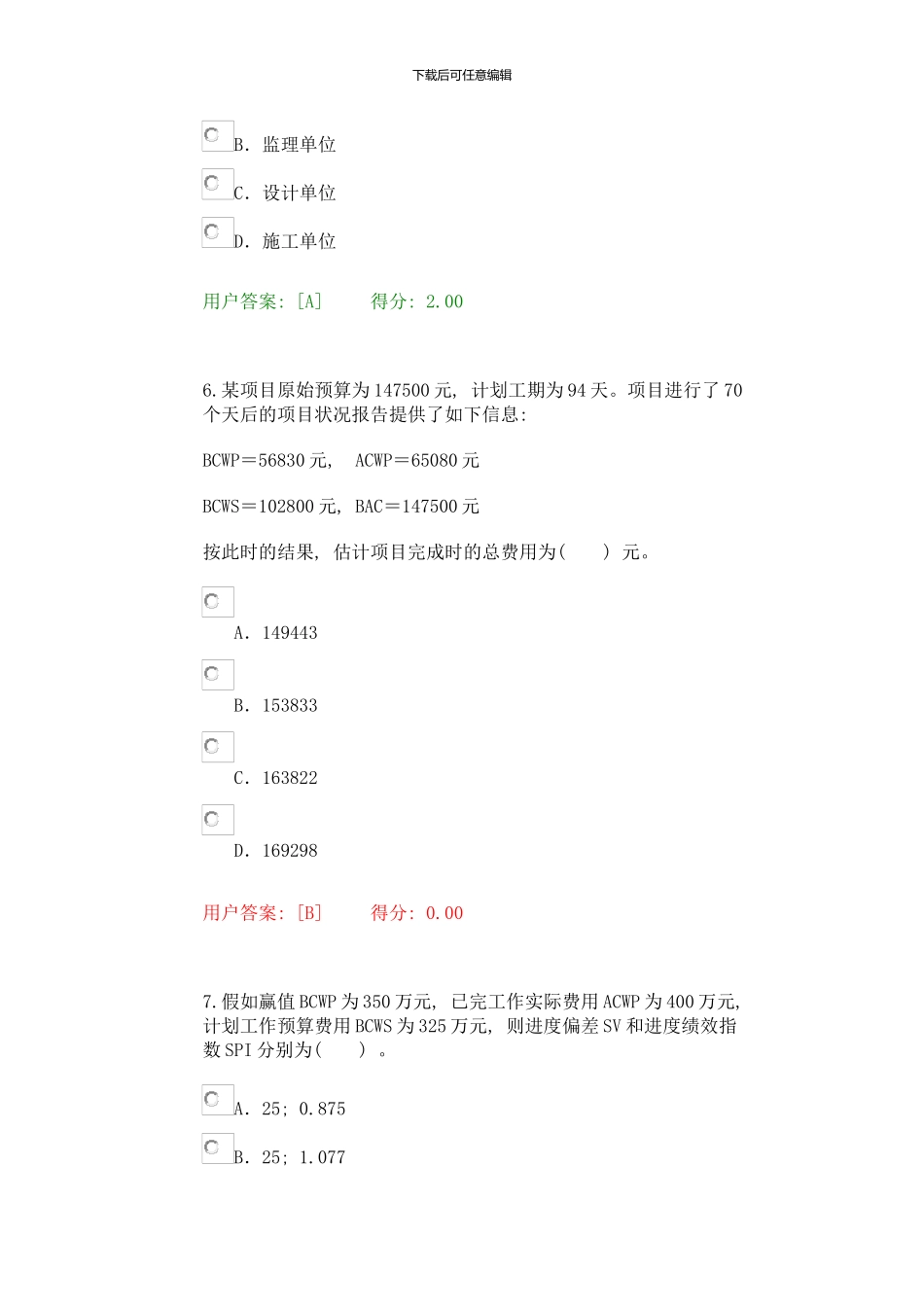

某项目原始预算为 147500 元, 计划工期为 94 天
项目进行了 70个天后的项目状况报告提供了如下信息: BCWP=56830 元, ACWP=65080 元BCWS=102800 元, BAC=147500 元按此时的结果, 估计项目完成时的总费用为( ) 元
A.149443 B.153833 C.1
