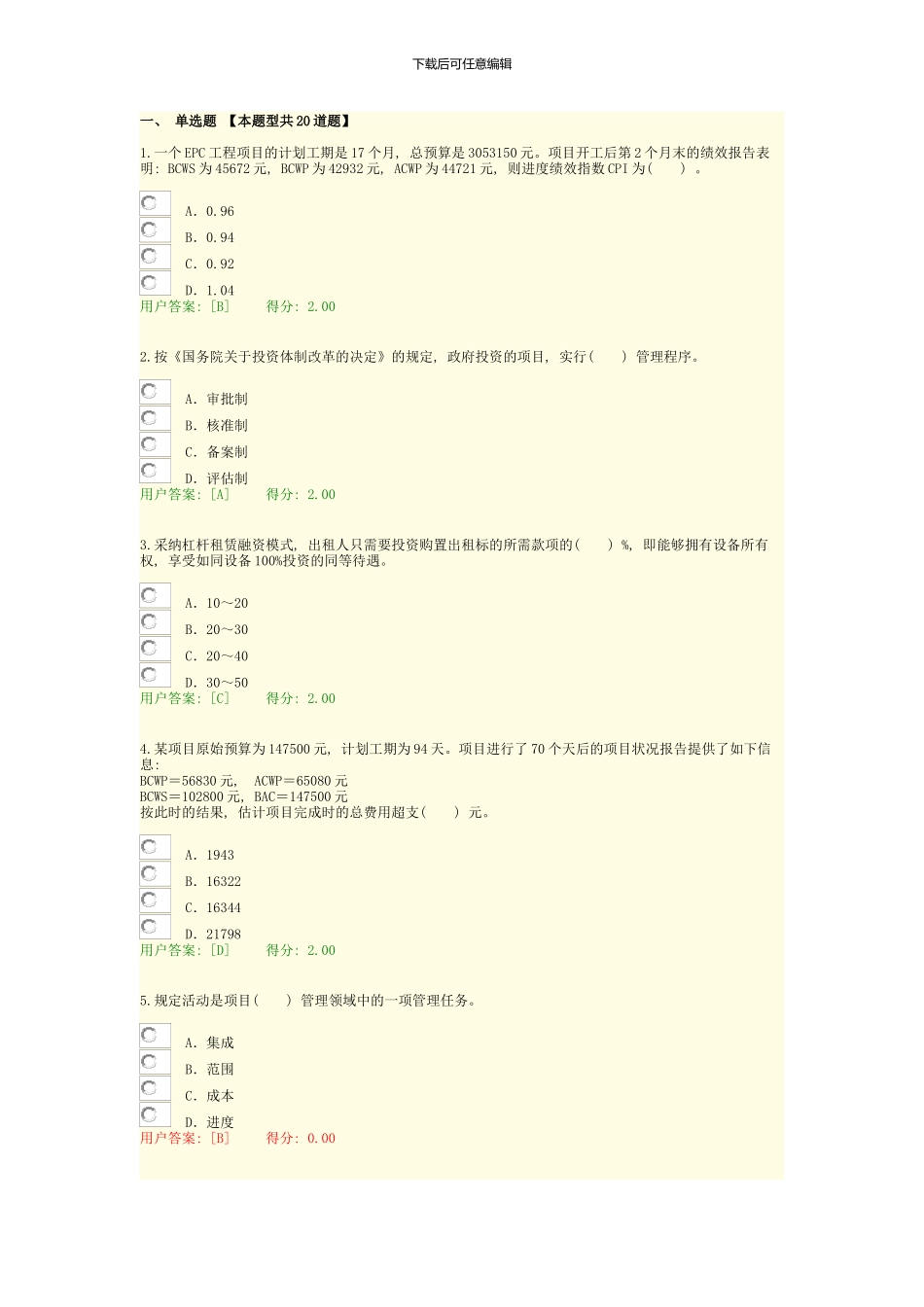

下载后可任意编辑一、 单选题 【本题型共 20 道题】 1
一个 EPC 工程项目的计划工期是 17 个月, 总预算是 3053150 元
项目开工后第 2 个月末的绩效报告表明: BCWS 为 45672 元, BCWP 为 42932 元, ACWP 为 44721 元, 则进度绩效指数 CPI 为( )
96 B.0
94 C.0
92 D.1
04用户答案: [B] 得分: 2
按《国务院关于投资体制改革的决定》的规定, 政府投资的项目, 实行( ) 管理程序
A.审批制 B.核准制 C.备案制 D.评估制用户答案: [A] 得分: 2
采纳杠杆租赁融资模式, 出租人只需要投资购置出租标的所需款项的( ) %, 即能够拥有设备所有权, 享受如同设备 100%投资的同等待遇
A.10~20 B.20~30 C.20~40 D.30~50用户答案: [C] 得分: 2
某项目原始预算为 147500 元, 计划工期为 94 天
项目进行了 70 个天后的项目状况报告提供了如下信息: BCWP=56830 元, ACWP=65080 元BCWS=102800 元, BAC=147500 元按此时的结果, 估计项目完成时的总费用超支( ) 元
A.1943 B.16322 C.16344 D.21798用户答案: [D] 得分: 2
规定活动是项目( ) 管理领域中的一项管理任务
A.集成 B.范围 C.成本 D.进度用户答案: [B] 得分: 0

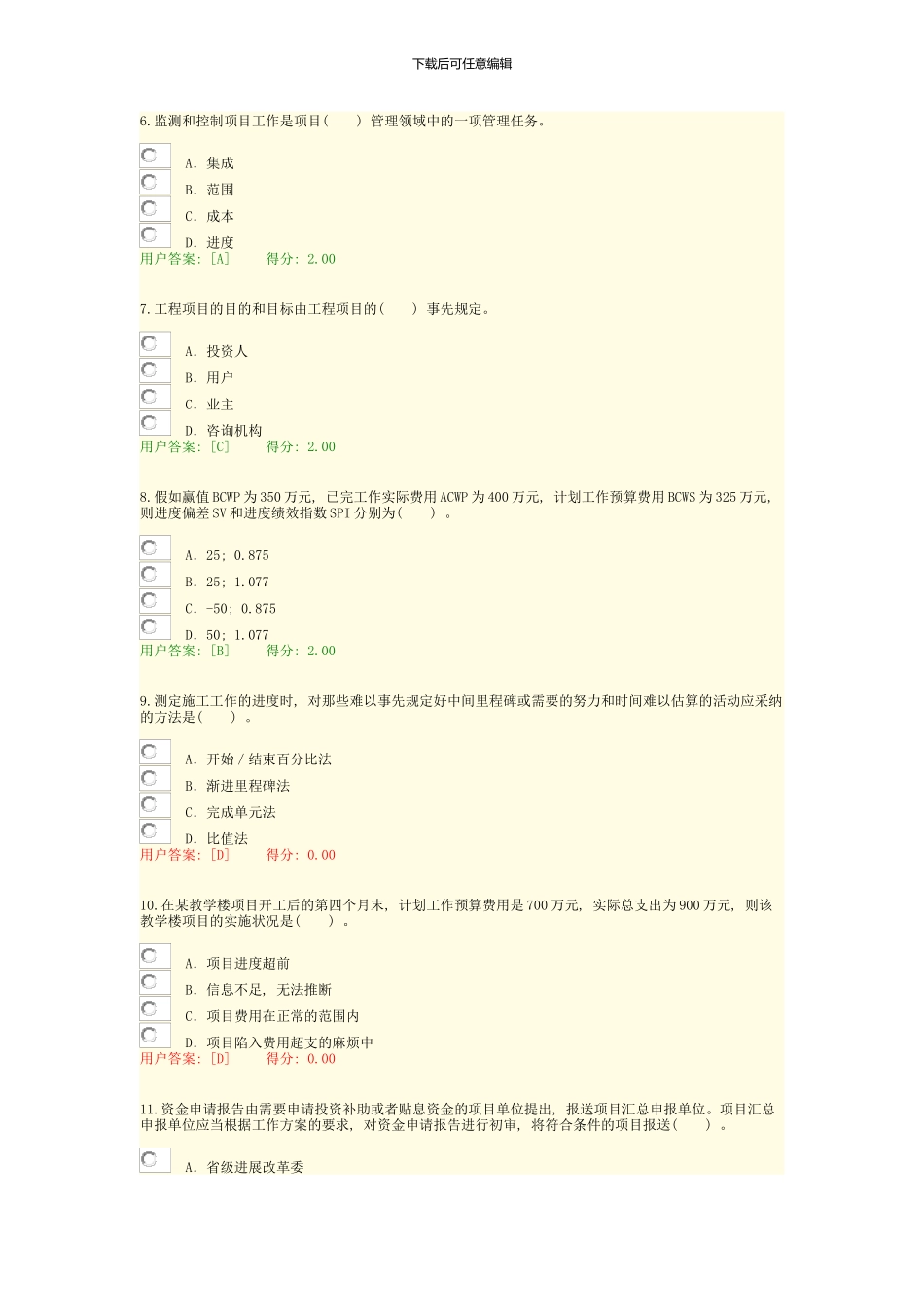

00下载后可任意编辑6
监测和控制项目工作是项目( ) 管理领域中的一项管理任务
A.集成 B.范围 C.成本 D.进度用户答案: [A] 得分: 2
工程项目的目的和目标由工程项目的( ) 事先规定
A.投资人 B.用户 C.业主 D.咨询机构用户答案: [C]
